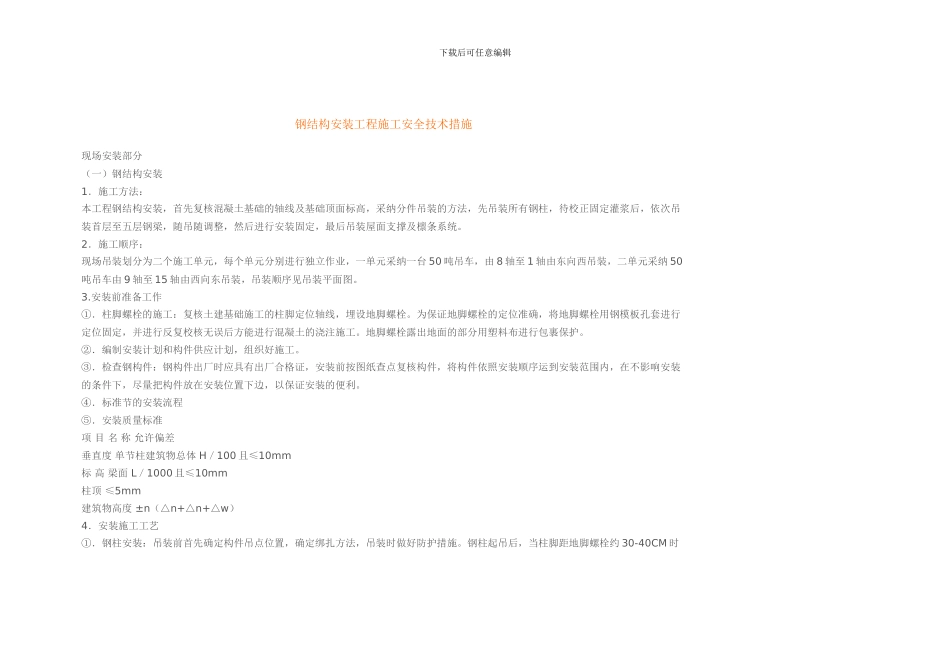

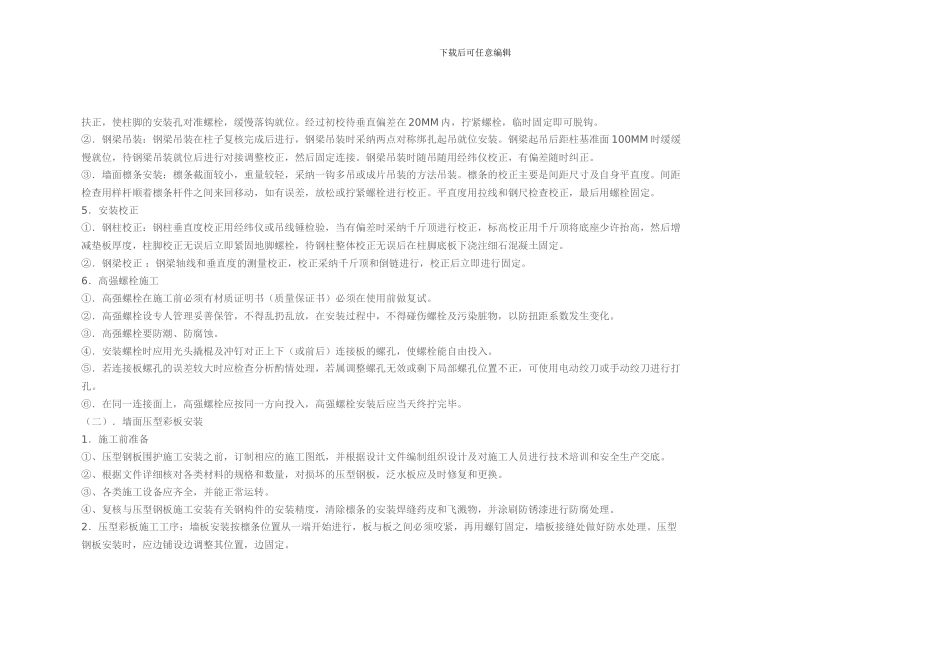

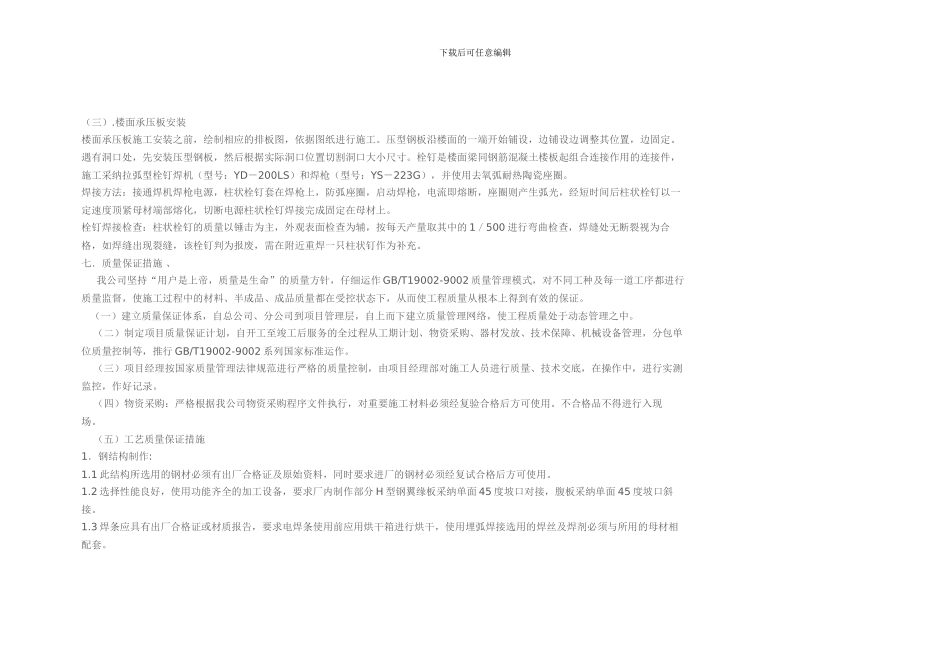

下载后可任意编辑钢结构安装工程施工安全技术措施 现场安装部分 (一)钢结构安装 1.施工方法: 本工程钢结构安装,首先复核混凝土基础的轴线及基础顶面标高,采纳分件吊装的方法,先吊装所有钢柱,待校正固定灌浆后,依次吊装首层至五层钢梁,随吊随调整,然后进行安装固定,最后吊装屋面支撑及檩条系统。 2.施工顺序: 现场吊装划分为二个施工单元,每个单元分别进行独立作业,一单元采纳一台 50 吨吊车,由 8 轴至 1 轴由东向西吊装,二单元采纳 50吨吊车由 9 轴至 15 轴由西向东吊装,吊装顺序见吊装平面图。 3.安装前准备工作 ①.柱脚螺栓的施工:复核土建基础施工的柱脚定位轴线,埋设地脚螺栓。为保证地脚螺栓的定位准确,将地脚螺栓用钢模板孔套进行定位固定,并进行反复校核无误后方能进行混凝土的浇注施工。地脚螺栓露出地面的部分用塑料布进行包裹保护。 ②.编制安装计划和构件供应计划,组织好施工。 ③.检查钢构件:钢构件出厂时应具有出厂合格证,安装前按图纸查点复核构件,将构件依照安装顺序运到安装范围内,在不影响安装的条件下,尽量把构件放在安装位置下边,以保证安装的便利。 ④.标准节的安装流程 ⑤.安装质量标准 项 目 名 称 允许偏差 垂直度 单节柱建筑物总体 H/100 且≤10mm 标 高 梁面 L/1000 且≤10mm 柱顶 ≤5mm 建筑物高度 ±n(△n+△n+△w) 4.安装施工工艺 ①.钢柱安装:吊装前首先确定构件吊点位置,确定绑扎方法,吊装时做好防护措施。钢柱起吊后,当柱脚距地脚螺栓约 30-40CM 时下载后可任意编辑扶正,使柱脚的安装孔对准螺栓,缓慢落钩就位。经过初校待垂直偏差在 20MM 内,拧紧螺栓,临时固定即可脱钩。 ②.钢梁吊装:钢梁吊装在柱子复核完成后进行,钢梁吊装时采纳两点对称绑扎起吊就位安装。钢梁起吊后距柱基准面 100MM 时缓缓慢就位,待钢梁吊装就位后进行对接调整校正,然后固定连接。钢梁吊装时随吊随用经纬仪校正,有偏差随时纠正。 ③.墙面檩条安装:檩条截面较小,重量较轻,采纳一钩多吊或成片吊装的方法吊装。檩条的校正主要是间距尺寸及自身平直度。间距检查用样杆顺着檩条杆件之间来回移动,如有误差,放松或拧紧螺栓进行校正。平直度用拉线和钢尺检查校正,最后用螺栓固定。 5.安装校正 ①.钢柱校正:钢柱垂直度校正用经纬仪或吊线锤检验,当有偏差时采纳千斤顶进行校正,标高校正用千斤顶将底座少许抬高,然后增减垫板...
