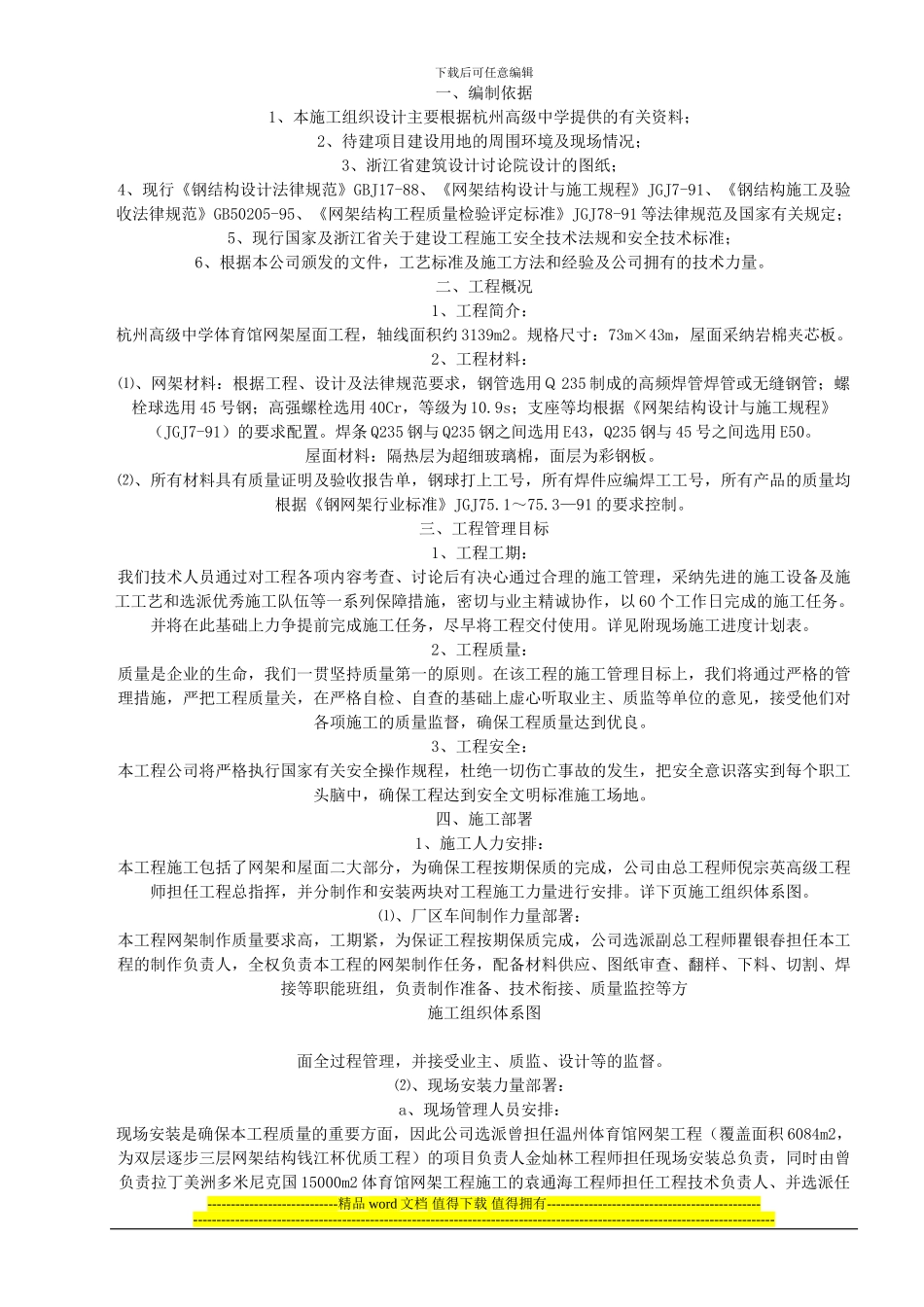

下载后可任意编辑一、编制依据1、本施工组织设计主要根据杭州高级中学提供的有关资料;2、待建项目建设用地的周围环境及现场情况;3、浙江省建筑设计讨论院设计的图纸;4、现行《钢结构设计法律规范》GBJ17-88、《网架结构设计与施工规程》JGJ7-91、《钢结构施工及验收法律规范》GB50205-95、《网架结构工程质量检验评定标准》JGJ78-91 等法律规范及国家有关规定;5、现行国家及浙江省关于建设工程施工安全技术法规和安全技术标准;6、根据本公司颁发的文件,工艺标准及施工方法和经验及公司拥有的技术力量。二、工程概况1、工程简介:杭州高级中学体育馆网架屋面工程,轴线面积约 3139m2。规格尺寸:73m×43m,屋面采纳岩棉夹芯板。2、工程材料:⑴、网架材料:根据工程、设计及法律规范要求,钢管选用Q 235 制成的高频焊管焊管或无缝钢管;螺栓球选用 45 号钢;高强螺栓选用 40Cr,等级为 10.9s;支座等均根据《网架结构设计与施工规程》(JGJ7-91)的要求配置。焊条 Q235 钢与 Q235 钢之间选用 E43,Q235 钢与 45 号之间选用 E50。屋面材料:隔热层为超细玻璃棉,面层为彩钢板。⑵、所有材料具有质量证明及验收报告单,钢球打上工号,所有焊件应编焊工工号,所有产品的质量均根据《钢网架行业标准》JGJ75.1~75.3—91 的要求控制。三、工程管理目标1、工程工期:我们技术人员通过对工程各项内容考查、讨论后有决心通过合理的施工管理,采纳先进的施工设备及施工工艺和选派优秀施工队伍等一系列保障措施,密切与业主精诚协作,以 60 个工作日完成的施工任务。并将在此基础上力争提前完成施工任务,尽早将工程交付使用。详见附现场施工进度计划表。2、工程质量:质量是企业的生命,我们一贯坚持质量第一的原则。在该工程的施工管理目标上,我们将通过严格的管理措施,严把工程质量关,在严格自检、自查的基础上虚心听取业主、质监等单位的意见,接受他们对各项施工的质量监督,确保工程质量达到优良。3、工程安全:本工程公司将严格执行国家有关安全操作规程,杜绝一切伤亡事故的发生,把安全意识落实到每个职工头脑中,确保工程达到安全文明标准施工场地。四、施工部署1、施工人力安排:本工程施工包括了网架和屋面二大部分,为确保工程按期保质的完成,公司由总工程师倪宗英高级工程师担任工程总指挥,并分制作和安装两块对工程施工力量进行安排。详下页施工组织体系图。⑴、厂区车间制作力量部署:本工程网架制作质量要求...
