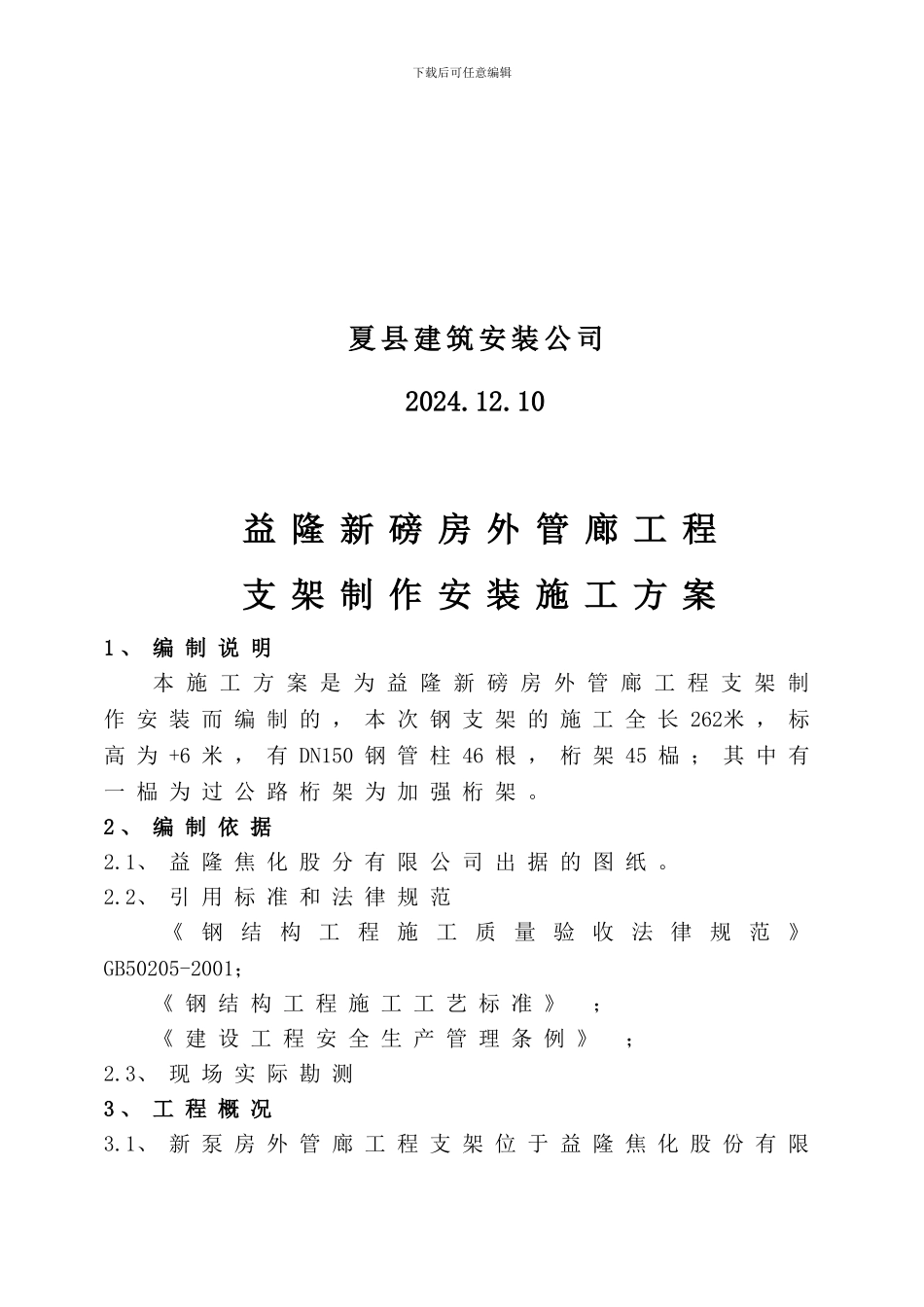

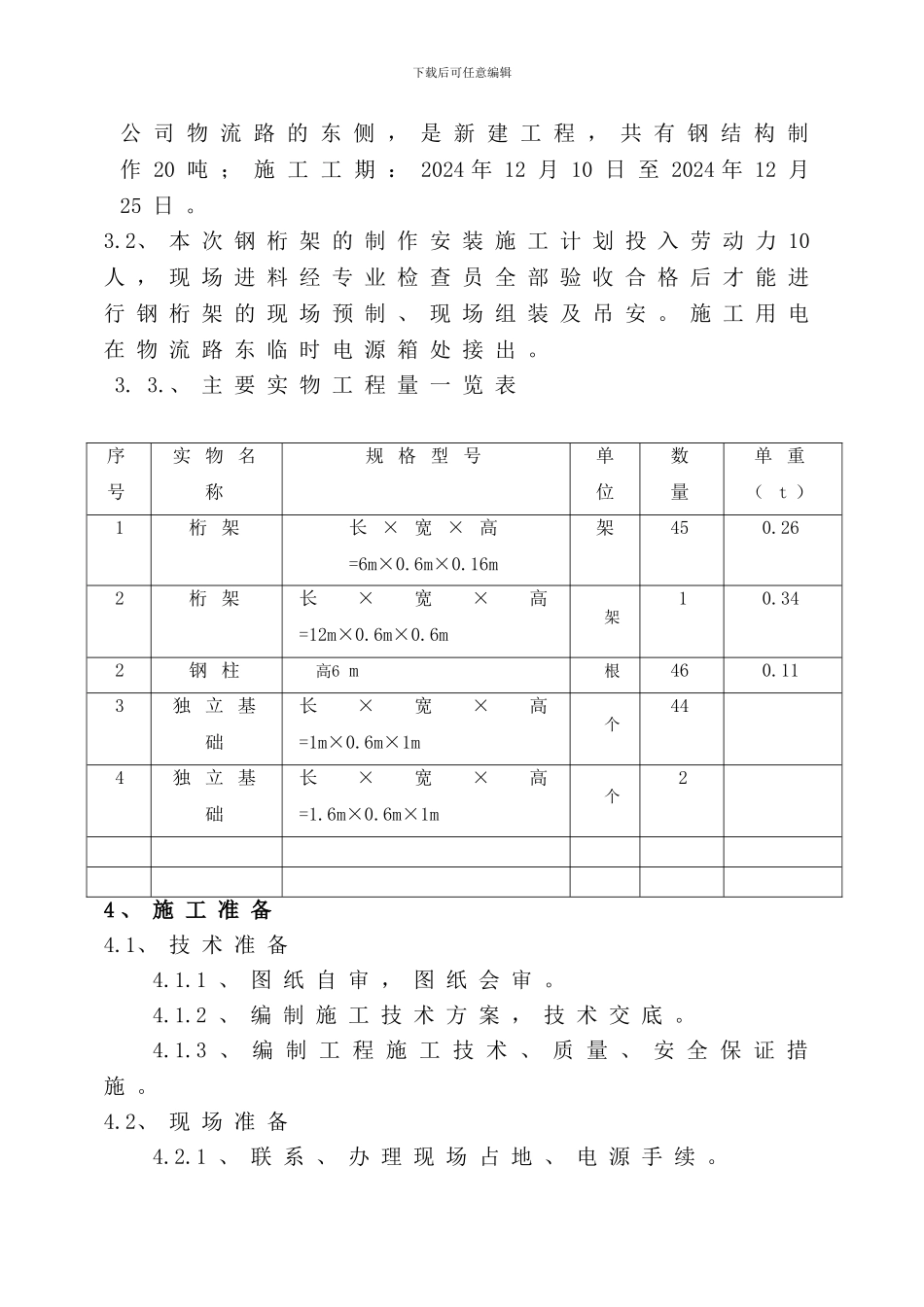

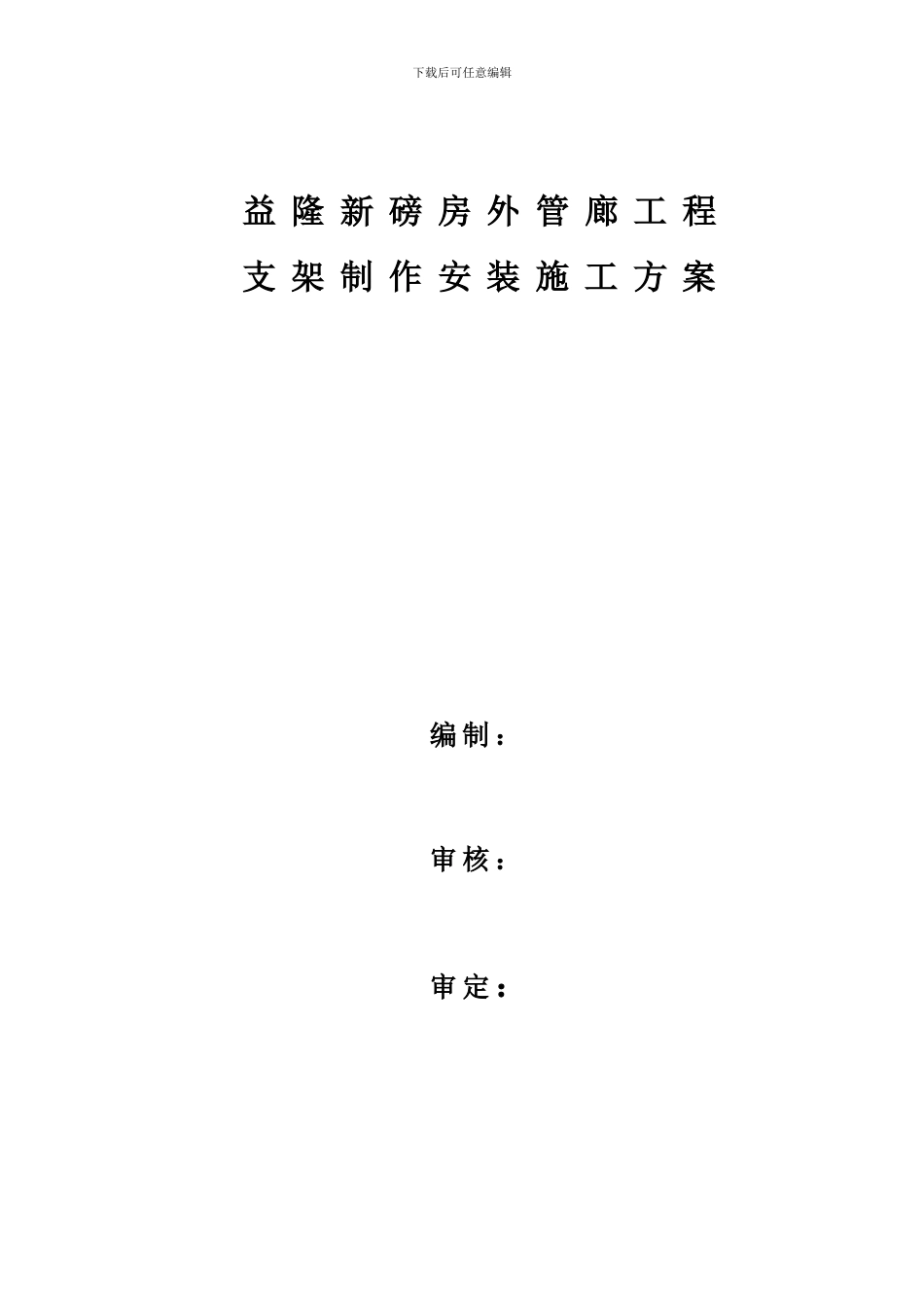

下载后可任意编辑益 隆 新 磅 房 外 管 廊 工 程支 架 制 作 安 装 施 工 方 案编 制 :审 核 :审 定:下载后可任意编辑夏 县 建 筑 安 装 公 司2024.12.10益 隆 新 磅 房 外 管 廊 工 程支 架 制 作 安 装 施 工 方 案1 、 编 制 说 明本 施 工 方 案 是 为 益 隆 新 磅 房 外 管 廊 工 程 支 架 制作 安 装 而 编 制 的 , 本 次 钢 支 架 的 施 工 全 长 262米 , 标高 为 +6 米 , 有 DN150 钢 管 柱 46 根 , 桁 架 45 榀 ; 其 中 有一 榀 为 过 公 路 桁 架 为 加 强 桁 架 。2 、 编 制 依 据2.1、 益 隆 焦 化 股 分 有 限 公 司 出 据 的 图 纸 。2.2、 引 用 标 准 和 法 律 规 范 《 钢 结 构 工 程 施 工 质 量 验 收 法 律 规 范 》 GB50205-2001; 《 钢 结 构 工 程 施 工 工 艺 标 准 》 ; 《 建 设 工 程 安 全 生 产 管 理 条 例 》 ;2.3、 现 场 实 际 勘 测3 、 工 程 概 况3.1、 新 泵 房 外 管 廊 工 程 支 架 位 于 益 隆 焦 化 股 份 有 限下载后可任意编辑公 司 物 流 路 的 东 侧 , 是 新 建 工 程 , 共 有 钢 结 构 制作 20 吨 ; 施 工 工 期 : 2024 年 12 月 10 日 至 2024 年 12 月25 日 。3.2、 本 次 钢 桁 架 的 制 作 安 装 施 工 计 划 投 入 劳 动 力 10人 , 现 场 进 料 经 专 业 检 查 员 全 部 验 收 合 格 后 才 能 进行 钢 桁 架 的 现 场 预 制 、 现 场 组 装 及 吊 安 。 施 工 用 电在 物 流 路 东 临 时 电 源 箱 处 接 出 。 3. 3.、 主 要 实 物 工 程 量 一 览 表序号实 物 名称规 格 型 号单位数量单 重( t )1桁 架长 × 宽 × 高=6m×0.6m×0.16m架450.262桁 架长×宽×高=12m×0.6m×0.6m架10.342钢 柱高6 m根460.113独 立 基础长×宽×高=1m×0.6m×1m个444独 立 基础长×宽×高=1.6m×0.6m×1m个24 、 施 工 准 备4.1、 技 术 准 备4.1.1 、 图 纸 自 审 , 图 纸 会 审 。4.1.2 、 编 制 施 工 技 术 方 案 , 技 术 交 底 。4.1.3...
