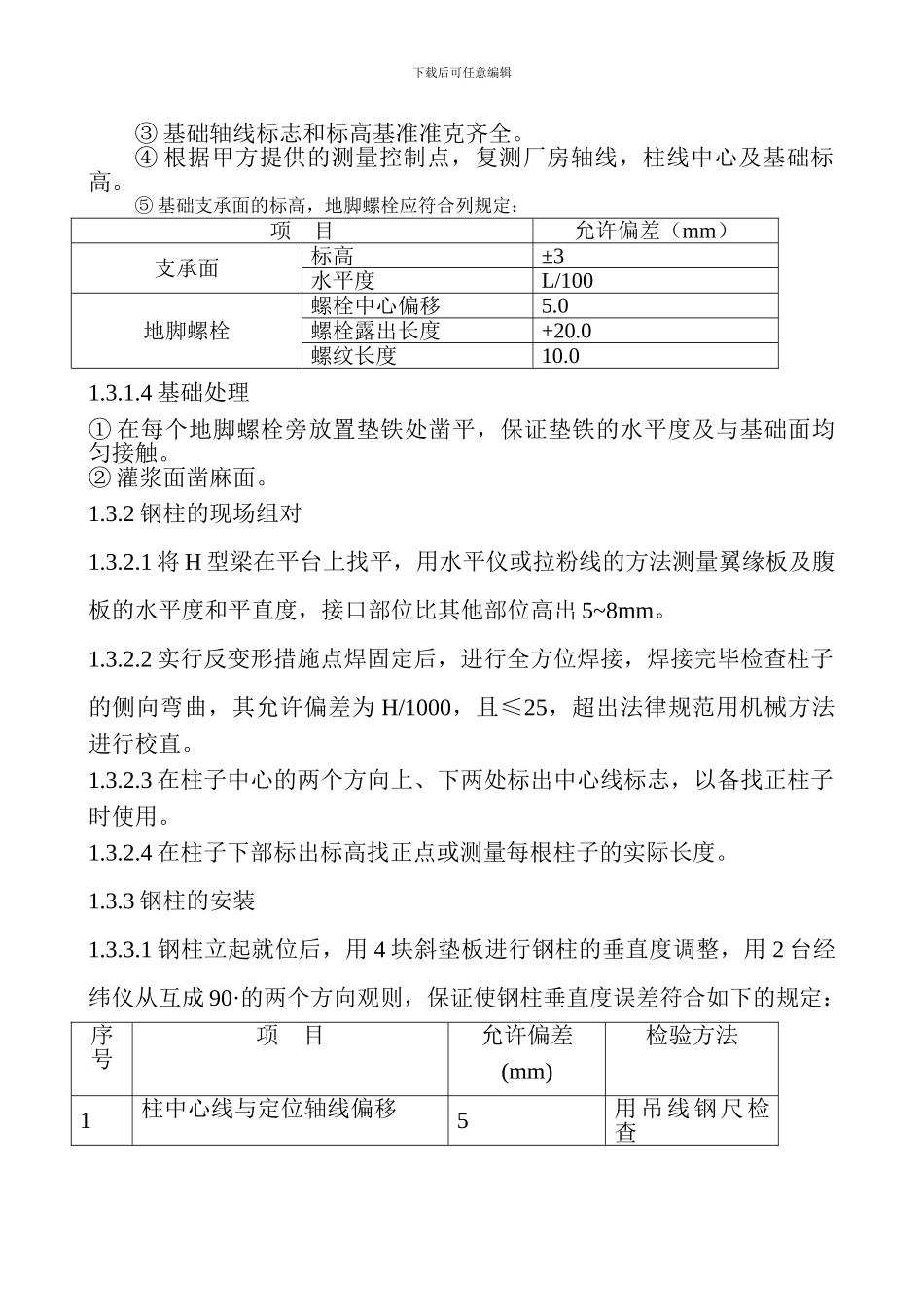

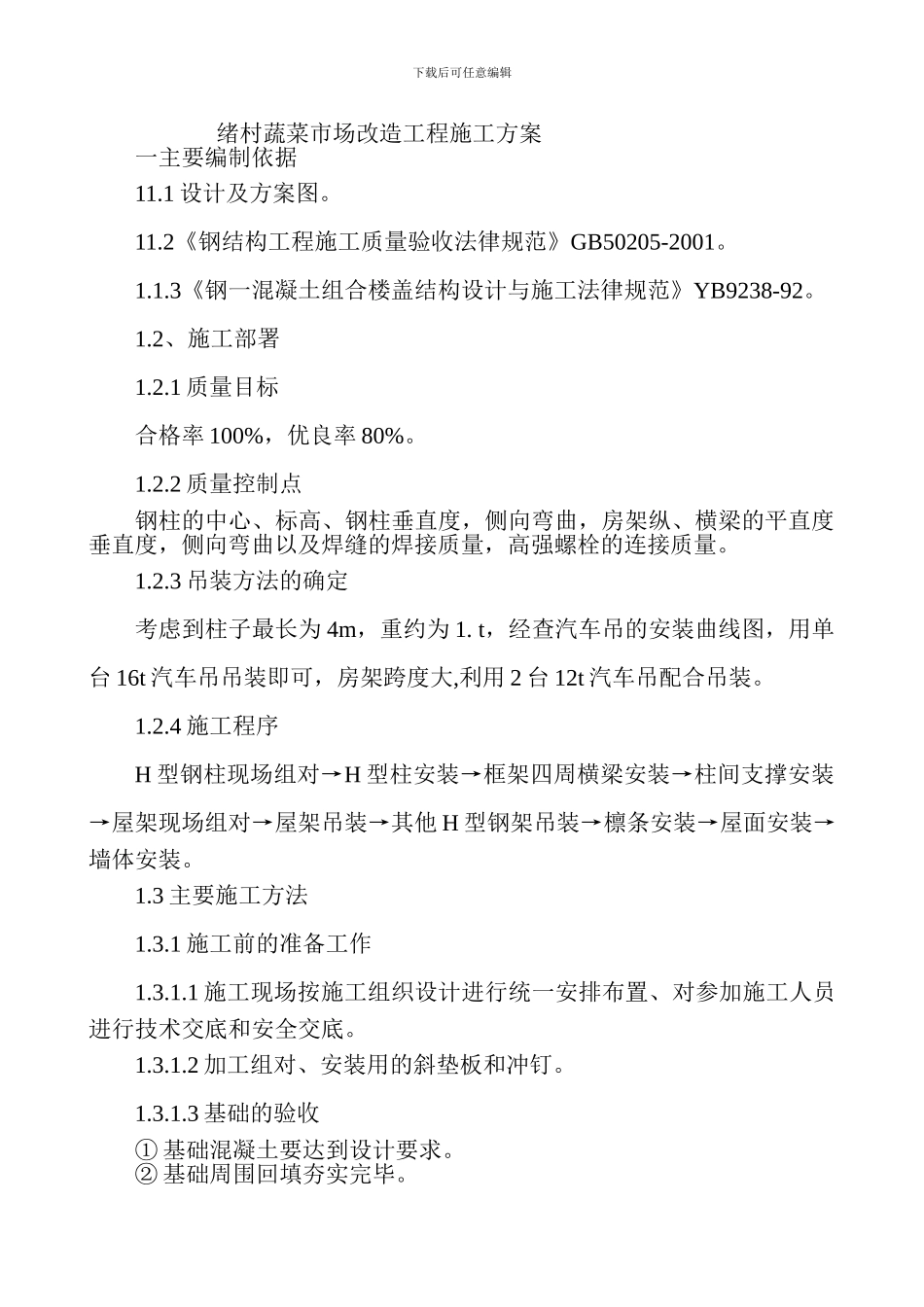

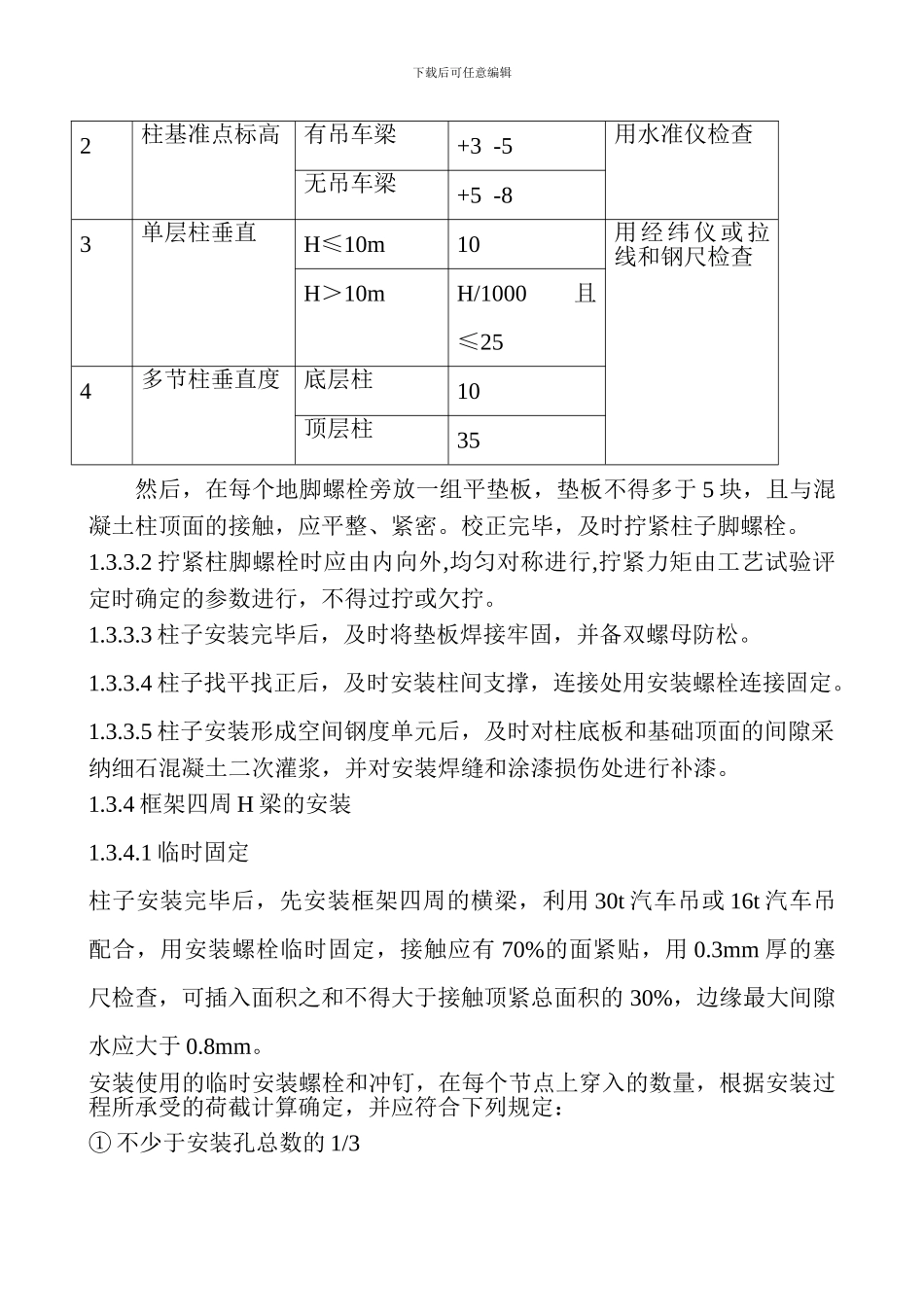

下载后可任意编辑绪村蔬菜市场改造工程施工方案一主要编制依据11.1 设计及方案图。11.2《钢结构工程施工质量验收法律规范》GB50205-2001。1.1.3《钢一混凝土组合楼盖结构设计与施工法律规范》YB9238-92。1.2、施工部署1.2.1 质量目标合格率 100%,优良率 80%。1.2.2 质量控制点钢柱的中心、标高、钢柱垂直度,侧向弯曲,房架纵、横梁的平直度垂直度,侧向弯曲以及焊缝的焊接质量,高强螺栓的连接质量。1.2.3 吊装方法的确定考虑到柱子最长为 4m,重约为 1. t,经查汽车吊的安装曲线图,用单台 16t 汽车吊吊装即可,房架跨度大,利用 2 台 12t 汽车吊配合吊装。1.2.4 施工程序H 型钢柱现场组对→H 型柱安装→框架四周横梁安装→柱间支撑安装→屋架现场组对→屋架吊装→其他 H 型钢架吊装→檩条安装→屋面安装→墙体安装。1.3 主要施工方法1.3.1 施工前的准备工作1.3.1.1 施工现场按施工组织设计进行统一安排布置、对参加施工人员进行技术交底和安全交底。1.3.1.2 加工组对、安装用的斜垫板和冲钉。1.3.1.3 基础的验收① 基础混凝土要达到设计要求。② 基础周围回填夯实完毕。下载后可任意编辑③ 基础轴线标志和标高基准准克齐全。④ 根据甲方提供的测量控制点,复测厂房轴线,柱线中心及基础标高。⑤ 基础支承面的标高,地脚螺栓应符合列规定:项 目允许偏差(mm)支承面标高±3水平度L/100地脚螺栓螺栓中心偏移5.0螺栓露出长度+20.0螺纹长度10.01.3.1.4 基础处理① 在每个地脚螺栓旁放置垫铁处凿平,保证垫铁的水平度及与基础面均匀接触。② 灌浆面凿麻面。1.3.2 钢柱的现场组对1.3.2.1 将 H 型梁在平台上找平,用水平仪或拉粉线的方法测量翼缘板及腹板的水平度和平直度,接口部位比其他部位高出 5~8mm。1.3.2.2 实行反变形措施点焊固定后,进行全方位焊接,焊接完毕检查柱子的侧向弯曲,其允许偏差为 H/1000,且≤25,超出法律规范用机械方法进行校直。1.3.2.3 在柱子中心的两个方向上、下两处标出中心线标志,以备找正柱子时使用。1.3.2.4 在柱子下部标出标高找正点或测量每根柱子的实际长度。1.3.3 钢柱的安装1.3.3.1 钢柱立起就位后,用 4 块斜垫板进行钢柱的垂直度调整,用 2 台经纬仪从互成 90·的两个方向观则,保证使钢柱垂直度误差符合如下的规定:序号项 目允许偏差(mm)检验方法1柱中心线与定位轴线偏移5用吊线钢尺检查下载后可任意编辑2柱基准点标高有吊车梁+3 -5用水准仪检查无吊...
