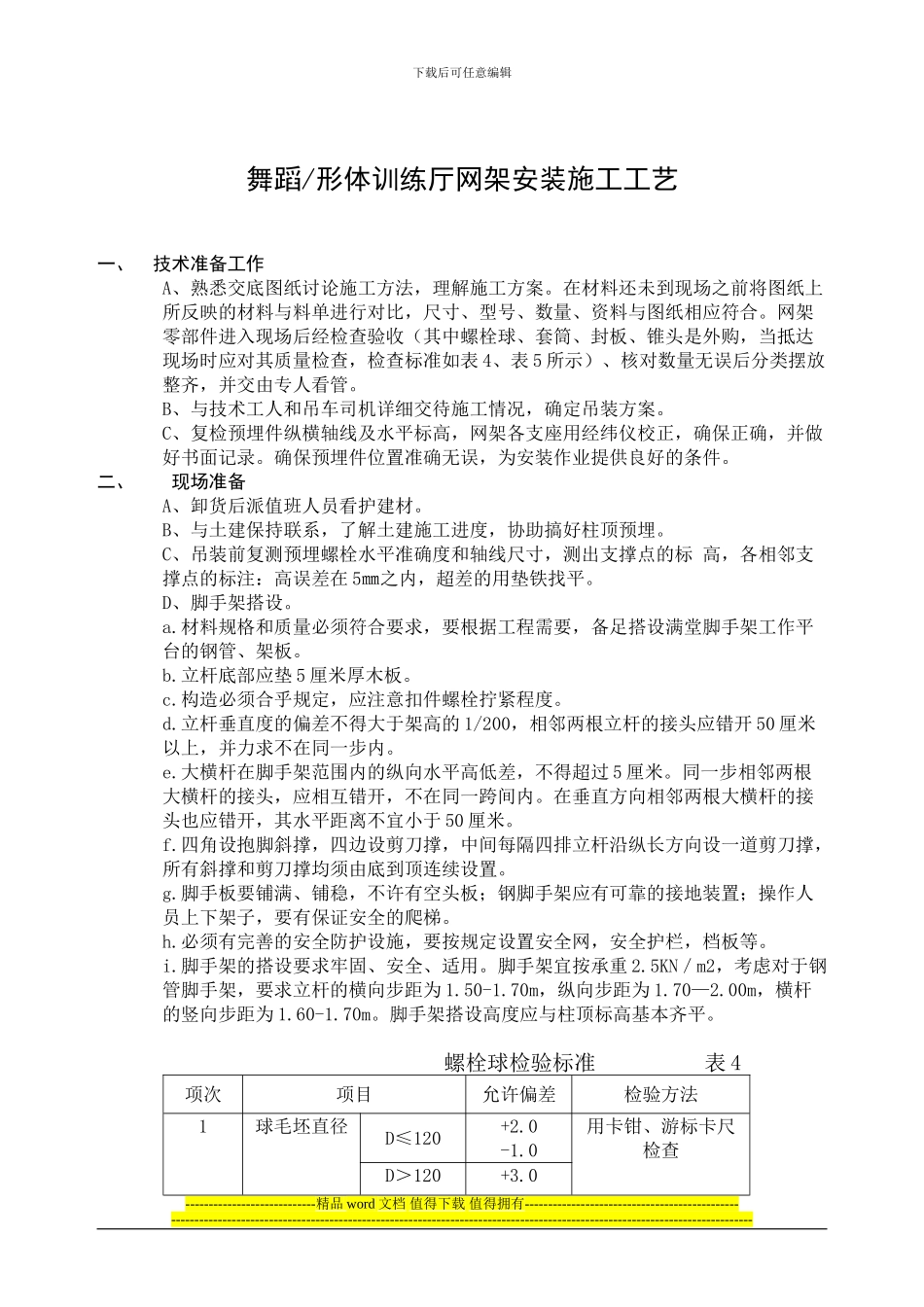

下载后可任意编辑舞蹈/形体训练厅网架安装施工工艺一、 技术准备工作A、熟悉交底图纸讨论施工方法,理解施工方案

在材料还未到现场之前将图纸上所反映的材料与料单进行对比,尺寸、型号、数量、资料与图纸相应符合
网架零部件进入现场后经检查验收(其中螺栓球、套筒、封板、锥头是外购,当抵达现场时应对其质量检查,检查标准如表 4、表 5 所示)、核对数量无误后分类摆放整齐,并交由专人看管
B、与技术工人和吊车司机详细交待施工情况,确定吊装方案
C、复检预埋件纵横轴线及水平标高,网架各支座用经纬仪校正,确保正确,并做好书面记录
确保预埋件位置准确无误,为安装作业提供良好的条件
二、 现场准备A、卸货后派值班人员看护建材
B、与土建保持联系,了解土建施工进度,协助搞好柱顶预埋
C、吊装前复测预埋螺栓水平准确度和轴线尺寸,测出支撑点的标 高,各相邻支撑点的标注:高误差在 5㎜之内,超差的用垫铁找平
D、脚手架搭设
材料规格和质量必须符合要求,要根据工程需要,备足搭设满堂脚手架工作平台的钢管、架板
立杆底部应垫 5 厘米厚木板
构造必须合乎规定,应注意扣件螺栓拧紧程度
立杆垂直度的偏差不得大于架高的 1/200,相邻两根立杆的接头应错开 50 厘米以上,并力求不在同一步内
大横杆在脚手架范围内的纵向水平高低差,不得超过 5 厘米
同一步相邻两根大横杆的接头,应相互错开,不在同一跨间内
在垂直方向相邻两根大横杆的接头也应错开,其水平距离不宜小于 50 厘米
四角设抱脚斜撑,四边设剪刀撑,中间每隔四排立杆沿纵长方向设一道剪刀撑,所有斜撑和剪刀撑均须由底到顶连续设置
脚手板要铺满、铺稳,不许有空头板;钢脚手架应有可靠的接地装置;操作人员上下架子,要有保证安全的爬梯
必须有完善的安全防护设施,要按规定设置安全网,安全护栏,档板等

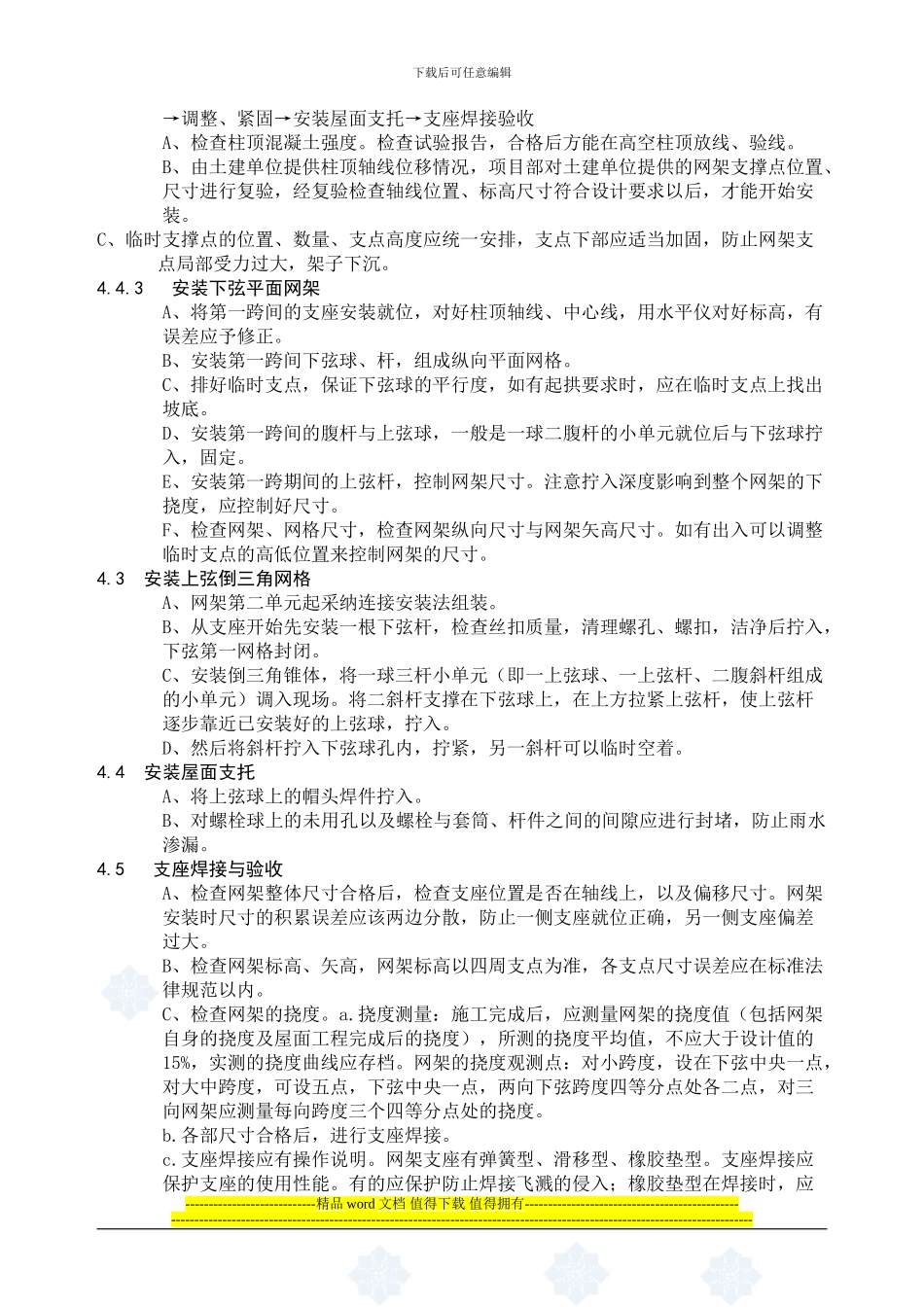

脚手架的搭设要求牢固、安全、适用
