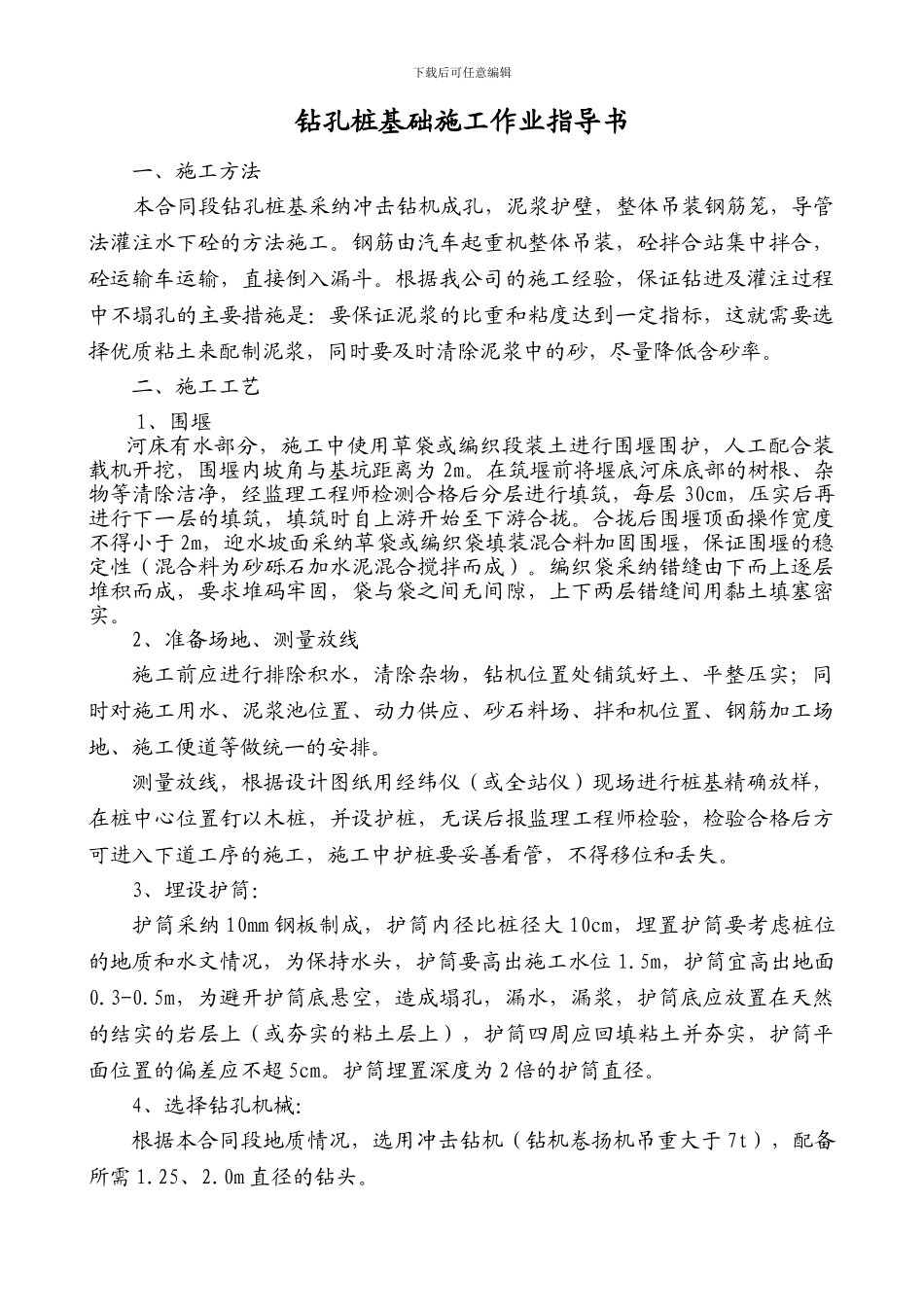

下载后可任意编辑钻孔桩基础施工作业指导书一、施工方法 本合同段钻孔桩基采纳冲击钻机成孔,泥浆护壁,整体吊装钢筋笼,导管法灌注水下砼的方法施工
钢筋由汽车起重机整体吊装,砼拌合站集中拌合,砼运输车运输,直接倒入漏斗
根据我公司的施工经验,保证钻进及灌注过程中不塌孔的主要措施是:要保证泥浆的比重和粘度达到一定指标,这就需要选择优质粘土来配制泥浆,同时要及时清除泥浆中的砂,尽量降低含砂率
二、施工工艺1、围堰河床有水部分,施工中使用草袋或编织段装土进行围堰围护,人工配合装载机开挖,围堰内坡角与基坑距离为 2m

在筑堰前将堰底河床底部的树根、杂物等清除洁净,经监理工程师检测合格后分层进行填筑,每层 30cm,压实后再进行下一层的填筑,填筑时自上游开始至下游合拢
合拢后围堰顶面操作宽度不得小于 2m,迎水坡面采纳草袋或编织袋填装混合料加固围堰,保证围堰的稳定性(混合料为砂砾石加水泥混合搅拌而成)
编织袋采纳错缝由下而上逐层堆积而成,要求堆码牢固,袋与袋之间无间隙,上下两层错缝间用黏土填塞密实
2、准备场地、测量放线施工前应进行排除积水,清除杂物,钻机位置处铺筑好土、平整压实;同时对施工用水、泥浆池位置、动力供应、砂石料场、拌和机位置、钢筋加工场地、施工便道等做统一的安排
测量放线,根据设计图纸用经纬仪(或全站仪)现场进行桩基精确放样,在桩中心位置钉以木桩,并设护桩,无误后报监理工程师检验,检验合格后方可进入下道工序的施工,施工中护桩要妥善看管,不得移位和丢失
3、埋设护筒:护筒采纳 10mm 钢板制成,护筒内径比桩径大 10cm,埋置护筒要考虑桩位的地质和水文情况,为保持水头,护筒要高出施工水位 1
5m,护筒宜高出地面0
5m,为避开护筒底悬空,造成塌孔,漏水,漏浆,护筒底应放置在天然的结实的岩层上(或夯实的粘土层上),护筒四周应回填粘土并夯实,护筒平面位置的偏差应不超 5
