下载后可任意编辑 报审表承包单位:广西路桥建设有限公司 合同段:№
1监理单位:广西交通科学讨论院 编 号:致(第一总监办):现报上 钻孔灌注桩专项施工技术方案 请予审查和批准
承包人项目(技术)负责人: 年 月 日(公章)专业监理工程师审查意见:□同意 □修改后再报 □不同意签字: 年 月 日监理处审批意见:□同意 □修改后再报 □不同意签字: 年 月 日总监理工程师审核意见:□同意 □修改后再报 □不同意签字: 年 月 日下载后可任意编辑承包人呈报三份六景至钦州港高速公路№1 合同段钻孔灌注桩专项施工技术方案年 月 日编制钻孔灌注桩专项施工方案一、工程概况1
1、概述本合同段设计有大桥 878
08m/2 座,中桥 102
04m/1 座,跨线桥 4 座,下载后可任意编辑分离式立交桥 4 座,基础工程主要以钻孔灌注桩为主,其中按桩径分类有1564 米 Φ1
3,668 米 Φ1
5,756 米 Φ1

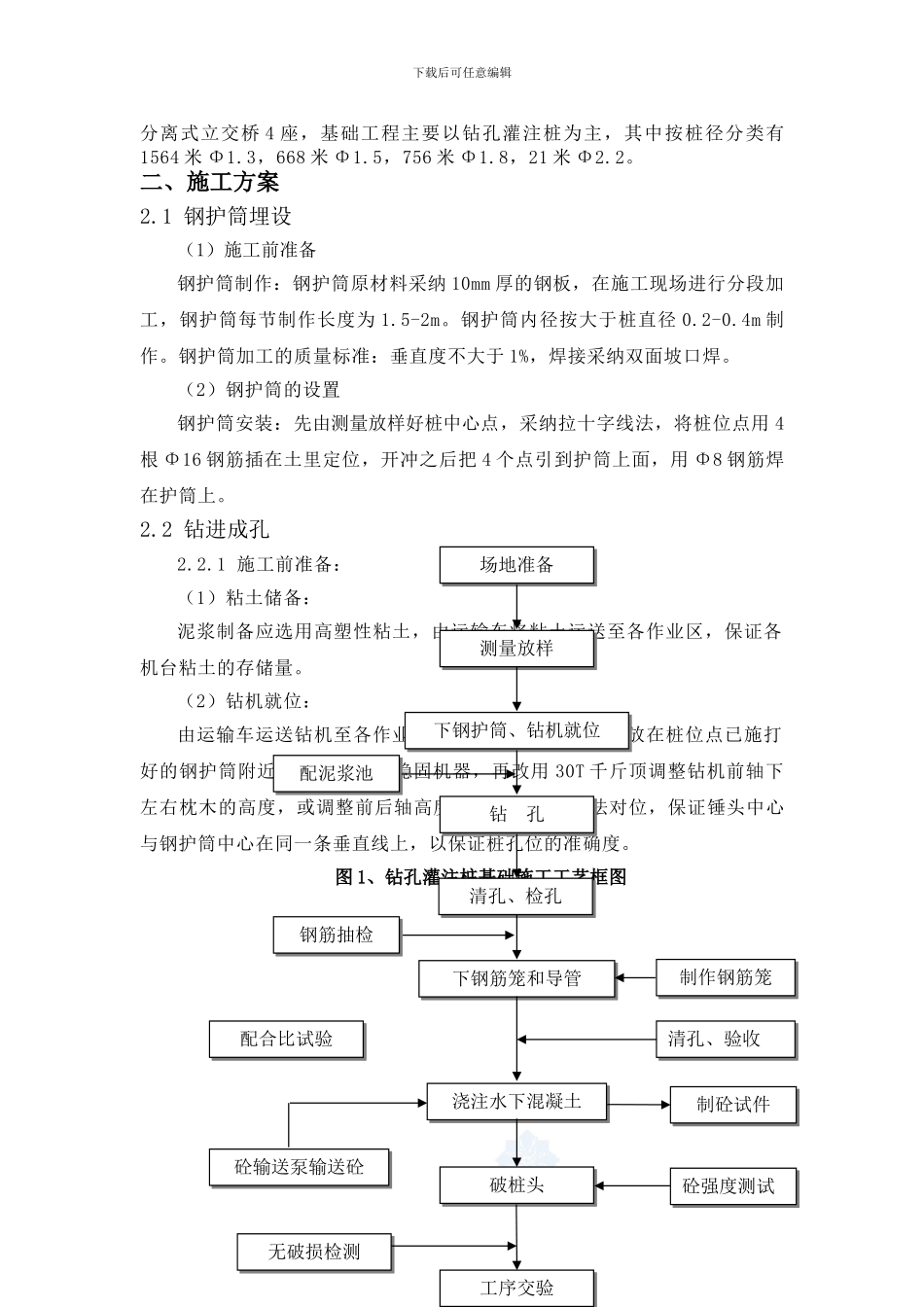

8,21 米 Φ2
二、施工方案2
1 钢护筒埋设(1)施工前准备钢护筒制作:钢护筒原材料采纳 10mm 厚的钢板,在施工现场进行分段加工,钢护筒每节制作长度为 1
钢护筒内径按大于桩直径 0
钢护筒加工的质量标准:垂直度不大于 1%,焊接采纳双面坡口焊
(2)钢护筒的设置钢护筒安装:先由测量放样好桩中心点,采纳拉十字线法,将桩位点用 4根 Φ16 钢筋插在土里定位,开冲之后把 4 个点引到护筒上面,用 Φ8 钢筋焊在护筒上
2 钻进成孔2
1 施工前准备:(1)粘土储备:泥浆制备应选用高塑性粘土,由运输车将粘土运送至各作业区,保证各机台粘土的存储量
(2)钻机就位:由运输车运送钻机至各作业区
首先用吊车将钻机吊放在桩位点已施打好的钢护筒附近,粗略对中后稳固机器,再改用 30T 千斤顶调整钻机前轴下左右枕木的高度,或调整前后轴高度
