下载后可任意编辑1、编制依据(1)本工程施工图纸、现场调研、设计图会审会议纪要; (2)《客货共线铁路桥涵施工技术指南》TZ1203-2024;(3)《铁路混凝土工程施工质量验收标准》TB10424-2024(4)我公司类似工程施工经验及现场调研资料;(5)《铁路技术管理规程》;(6)《铁路营业线施工安全管理办法》 铁办[2024]190 号;(7)《铁路营业线施工安全管理补充办法》铁运〔2024〕51 号;(8)上铁运发[2024]316 号《关于公布的通知》;(9)上铁运函[2024]603 号《关于对有关内容进行修订的通知》;(10)上铁工发[2024]117 号《上海铁路局营业线施工工务安全监督管理办法》;(11)上铁运发[2024]161 号《上海铁路局营业线施工安全管理补充实施细则》;(12)上铁运函[2024]1461 号文《关于法律规范铁路桥涵立交顶进施工线路限速运行管理的通知》; (13)建工函[2024]260 号文《大型机械临近营业线施工管理规定》;(14)上铁师发[2024]117 号文《上海铁路局营业线施工工务安全监督管理办法》;(15)有关上海铁路局铁路营业线施工安全管理补充实施细则的文件;(16)上海市地基基础设计法律规范 J11595-2024;(17)钻孔灌注桩施工规程(上海 DG TJ08-202-2024 );2、工程概况2
1 总述嘉闵高架路(春申铁路段)新建工程位于闵行区西侧边界(与松江区相邻)既有沪杭铁路三角区,为穿越既有沪春铁路过水框架扩孔工程,沪春线铁路里程范围为 K9+318-K9+760

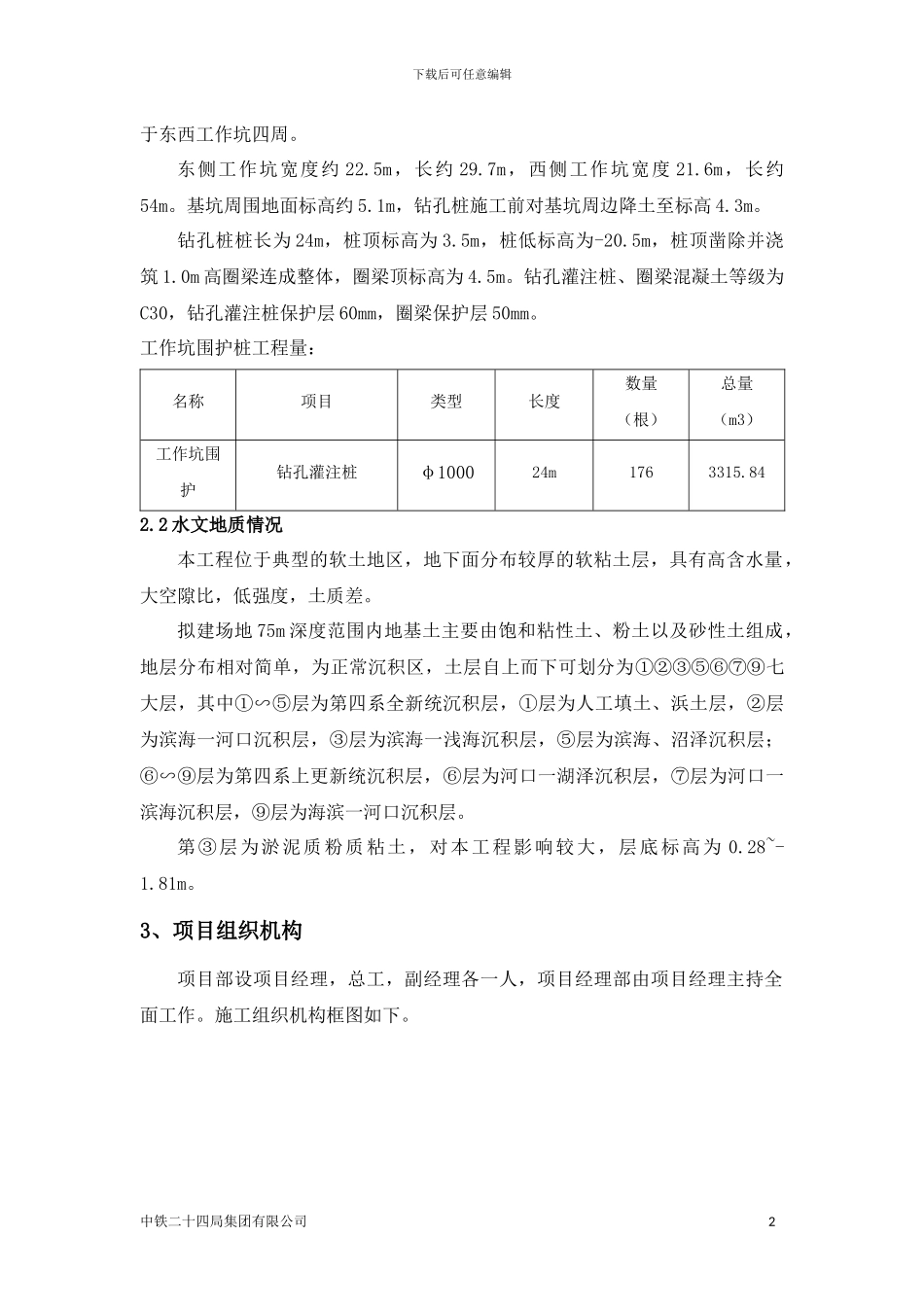

本工程采纳 Ф100cm 钻孔灌注桩围护,主要分布中铁二十四局集团有限公司 1下载后可任意编辑于东西工作坑四周
东侧工作坑宽度约 22
5m,长约 29
7m,西侧工作坑宽度 21
6m,长约54m
基坑周围地面标高约 5
1m,钻孔桩施
