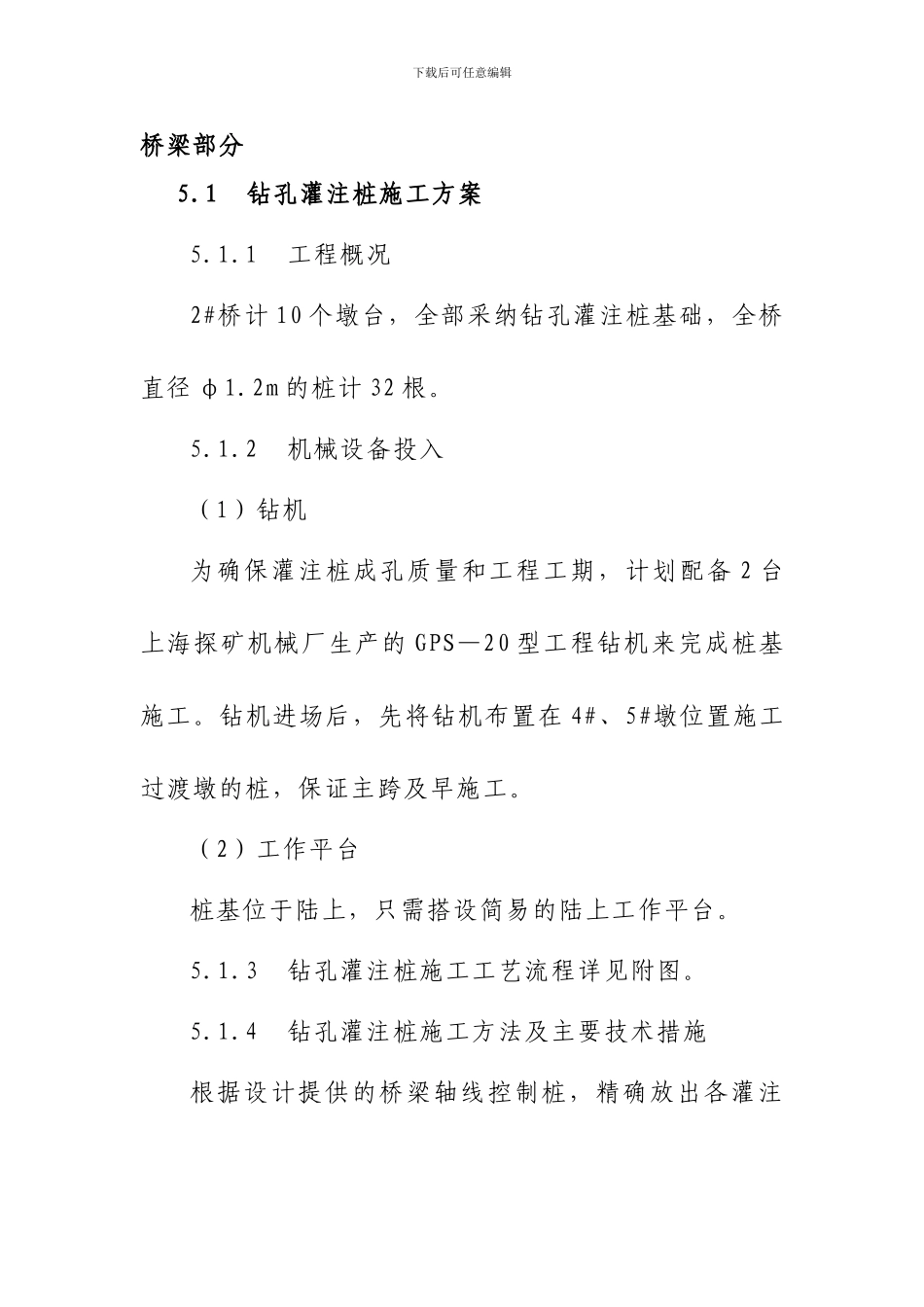

下载后可任意编辑桥梁部分5
1 钻孔灌注桩施工方案5
1 工程概况2#桥计 10 个墩台,全部采纳钻孔灌注桩基础,全桥直径 φ1
2m 的桩计 32 根
2 机械设备投入(1)钻机为确保灌注桩成孔质量和工程工期,计划配备 2 台上海探矿机械厂生产的 GPS—20 型工程钻机来完成桩基施工
钻机进场后,先将钻机布置在 4#、5#墩位置施工过渡墩的桩,保证主跨及早施工
(2)工作平台桩基位于陆上,只需搭设简易的陆上工作平台
3 钻孔灌注桩施工工艺流程详见附图

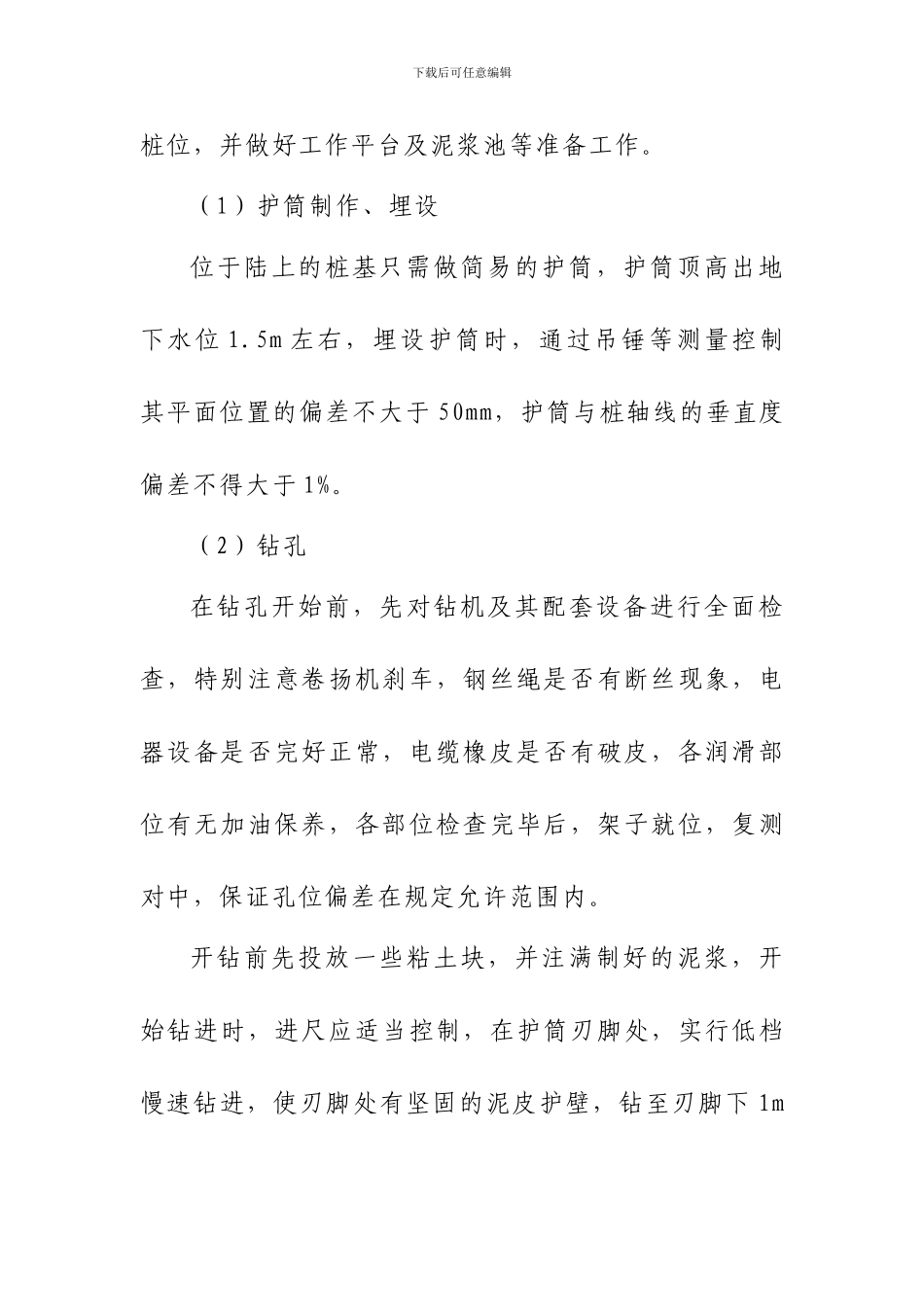

4 钻孔灌注桩施工方法及主要技术措施根据设计提供的桥梁轴线控制桩,精确放出各灌注下载后可任意编辑桩位,并做好工作平台及泥浆池等准备工作
(1)护筒制作、埋设位于陆上的桩基只需做简易的护筒,护筒顶高出地下水位 1
5m 左右,埋设护筒时,通过吊锤等测量控制其平面位置的偏差不大于 50mm,护筒与桩轴线的垂直度偏差不得大于 1%
(2)钻孔在钻孔开始前,先对钻机及其配套设备进行全面检查,特别注意卷扬机刹车,钢丝绳是否有断丝现象,电器设备是否完好正常,电缆橡皮是否有破皮,各润滑部位有无加油保养,各部位检查完毕后,架子就位,复测对中,保证孔位偏差在规定允许范围内

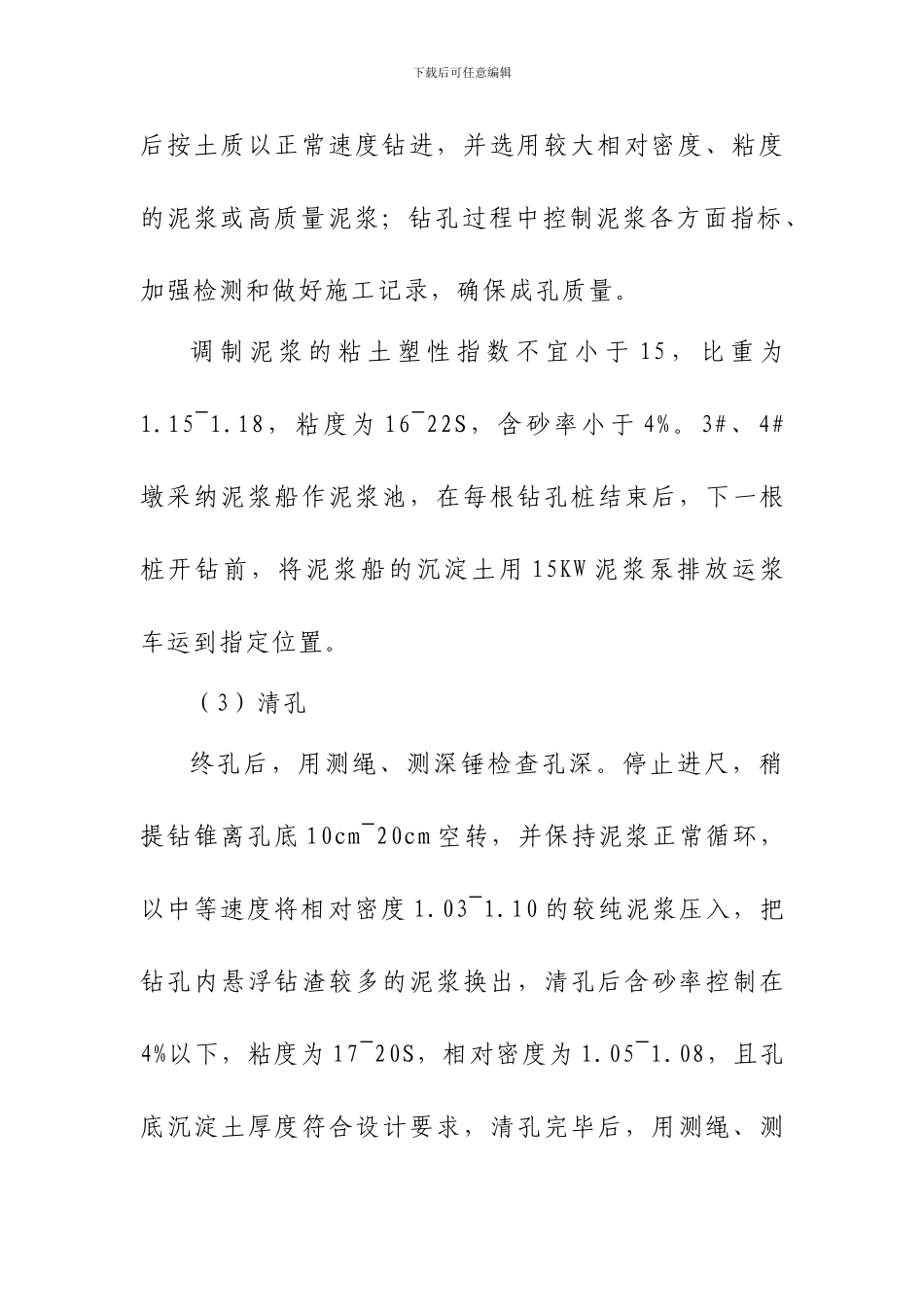

开钻前先投放一些粘土块,并注满制好的泥浆,开始钻进时,进尺应适当控制,在护筒刃脚处,实行低档慢速钻进,使刃脚处有坚固的泥皮护壁,钻至刃脚下 1m下载后可任意编辑后按土质以正常速度钻进,并选用较大相对密度、粘度的泥浆或高质量泥浆;钻孔过程中控制泥浆各方面指标、加强检测和做好施工记录,确保成孔质量
调 制 泥 浆 的 粘 土 塑 性 指 数 不 宜 小 于 15 , 比 重 为1
18,粘度为 16~22S,含砂率小于 4%
3#、4#墩采纳泥浆船作泥浆池,在每根钻孔桩结束后,下一根桩开钻前,将泥浆船的沉淀土用 15KW 泥浆泵排放运浆车
