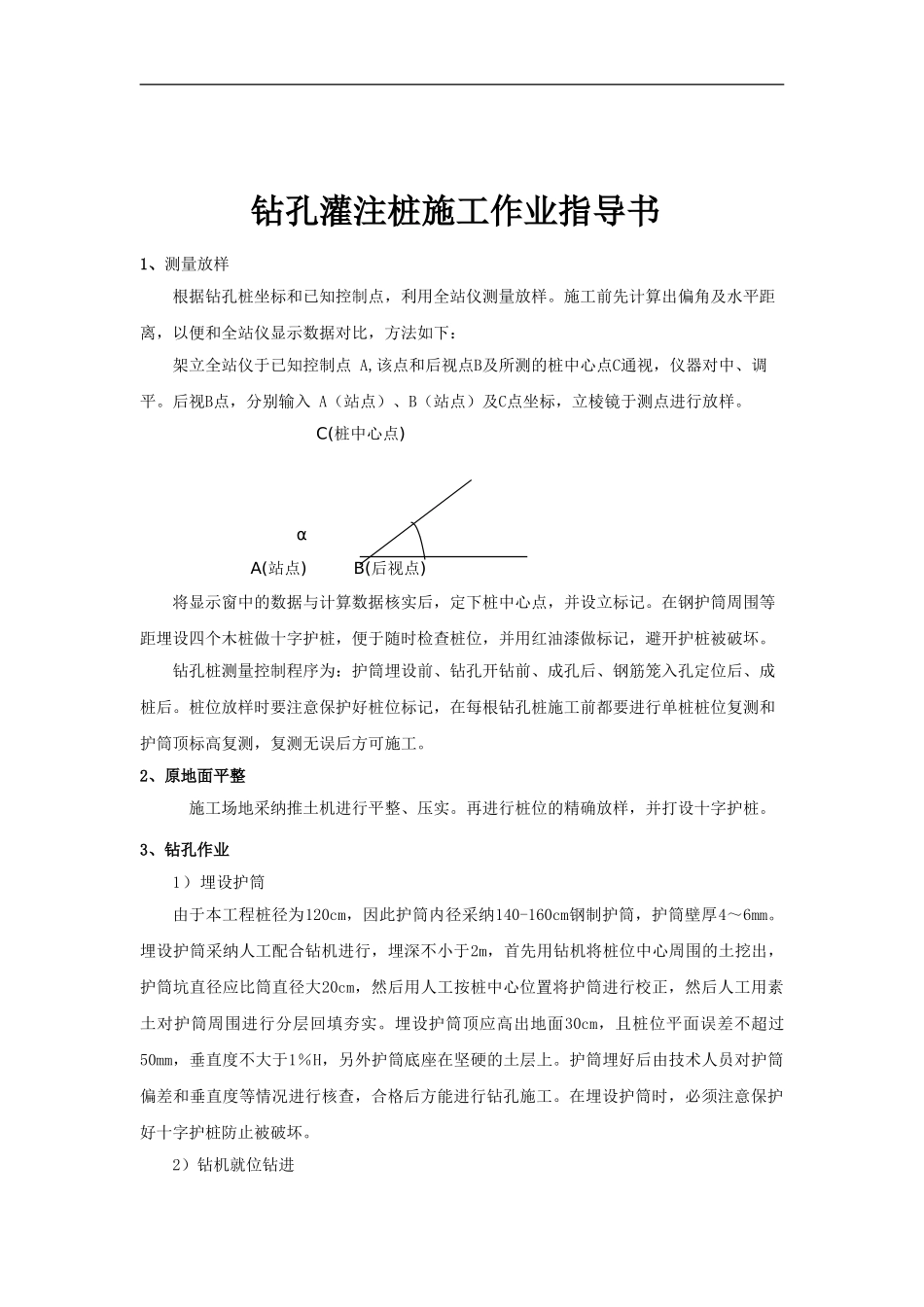

钻孔灌注桩施工作业指导书1、测量放样根据钻孔桩坐标和已知控制点,利用全站仪测量放样。施工前先计算出偏角及水平距离,以便和全站仪显示数据对比,方法如下:架立全站仪于已知控制点 A,该点和后视点B及所测的桩中心点C通视,仪器对中、调平。后视B点,分别输入 A(站点)、B(站点)及C点坐标,立棱镜于测点进行放样。 C(桩中心点) α A(站点) B(后视点)将显示窗中的数据与计算数据核实后,定下桩中心点,并设立标记。在钢护筒周围等距埋设四个木桩做十字护桩,便于随时检查桩位,并用红油漆做标记,避开护桩被破坏。钻孔桩测量控制程序为:护筒埋设前、钻孔开钻前、成孔后、钢筋笼入孔定位后、成桩后。桩位放样时要注意保护好桩位标记,在每根钻孔桩施工前都要进行单桩桩位复测和护筒顶标高复测,复测无误后方可施工。2、原地面平整施工场地采纳推土机进行平整、压实。再进行桩位的精确放样,并打设十字护桩。3、钻孔作业1)埋设护筒由于本工程桩径为120cm,因此护筒内径采纳140-160cm钢制护筒,护筒壁厚4~6mm。埋设护筒采纳人工配合钻机进行,埋深不小于2m,首先用钻机将桩位中心周围的土挖出,护筒坑直径应比筒直径大20cm,然后用人工按桩中心位置将护筒进行校正,然后人工用素土对护筒周围进行分层回填夯实。埋设护筒顶应高出地面30cm,且桩位平面误差不超过50mm,垂直度不大于1%H,另外护筒底座在坚硬的土层上。护筒埋好后由技术人员对护筒偏差和垂直度等情况进行核查,合格后方能进行钻孔施工。在埋设护筒时,必须注意保护好十字护桩防止被破坏。2)钻机就位钻进下载后可任意编辑 钻机就位靠近桩位时,严防钻机破坏设在桩位附近的护桩。钻机就位时及时调整钻杆使之垂直,并确保钻头 中 心 与 桩 中 心 处 于 同 一 垂 线 上 。 钻 进 刚 开 始 时 均 匀 慢 速 钻进,待钻头全部进入土层后再加快钻进速度,当遇到粉砂及砂砾层时要放慢钻进速度,并加大泥浆比重。钻孔作业分班连续进行,并由技术人员填写好钻孔记录特别是作好实际地质情况记录,将其地质情况与地质勘探资料进行对比,如有出入尽快与监理、设计、业主联系,进行协商,共同解决。钻进作业在整个过程中保持孔内水位并加强泥浆性能的检测和试验,泥浆性能根据以下原则来控制: (1)钻头经过粘土层时,中速钻进,泥浆宜稀。 (2)进入砂性土时,宜低速钻进,并加大泥浆稠度,以形成良好的护壁。同时防止护筒的沉陷和位移。3)清孔钻孔深度达...
