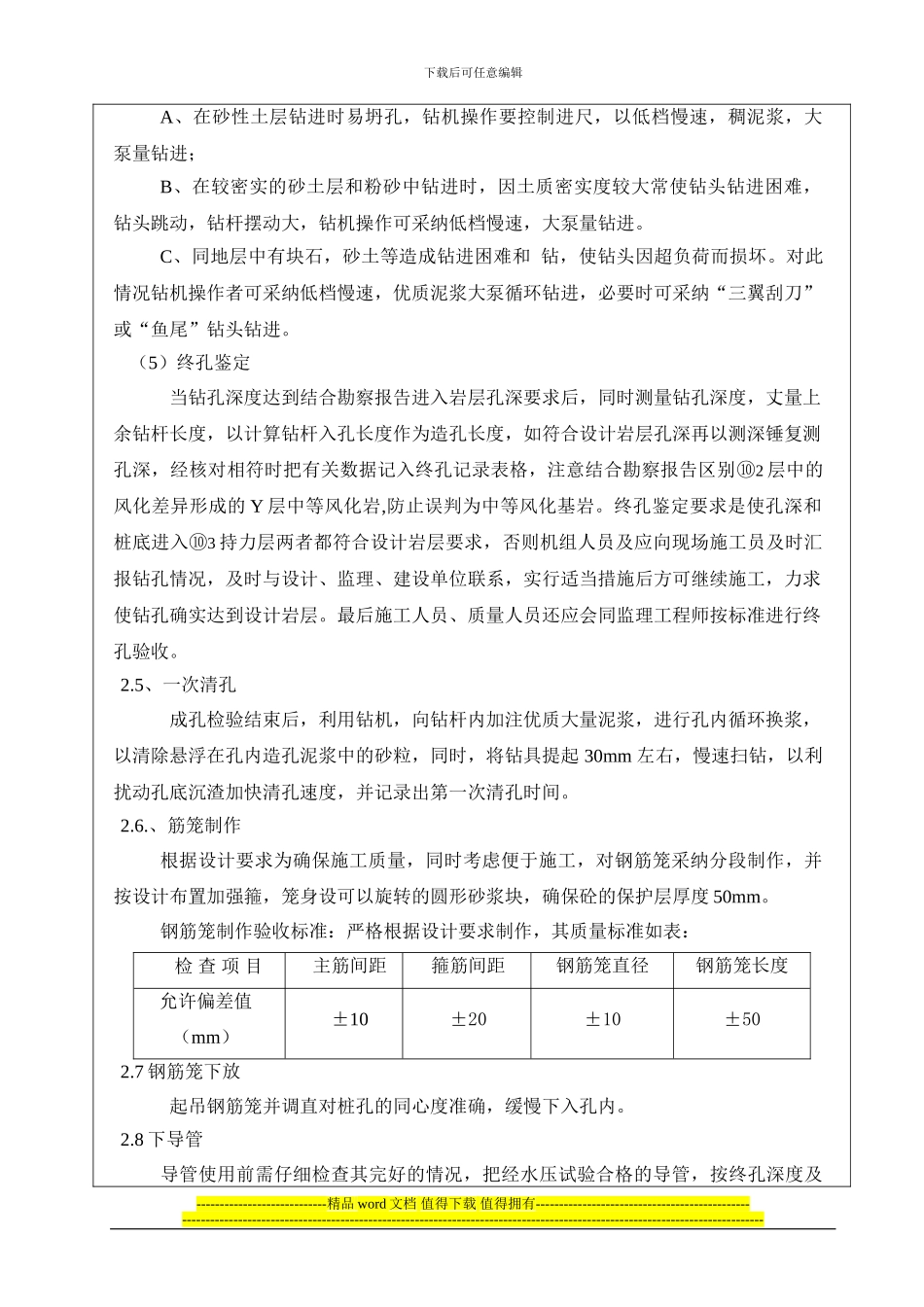

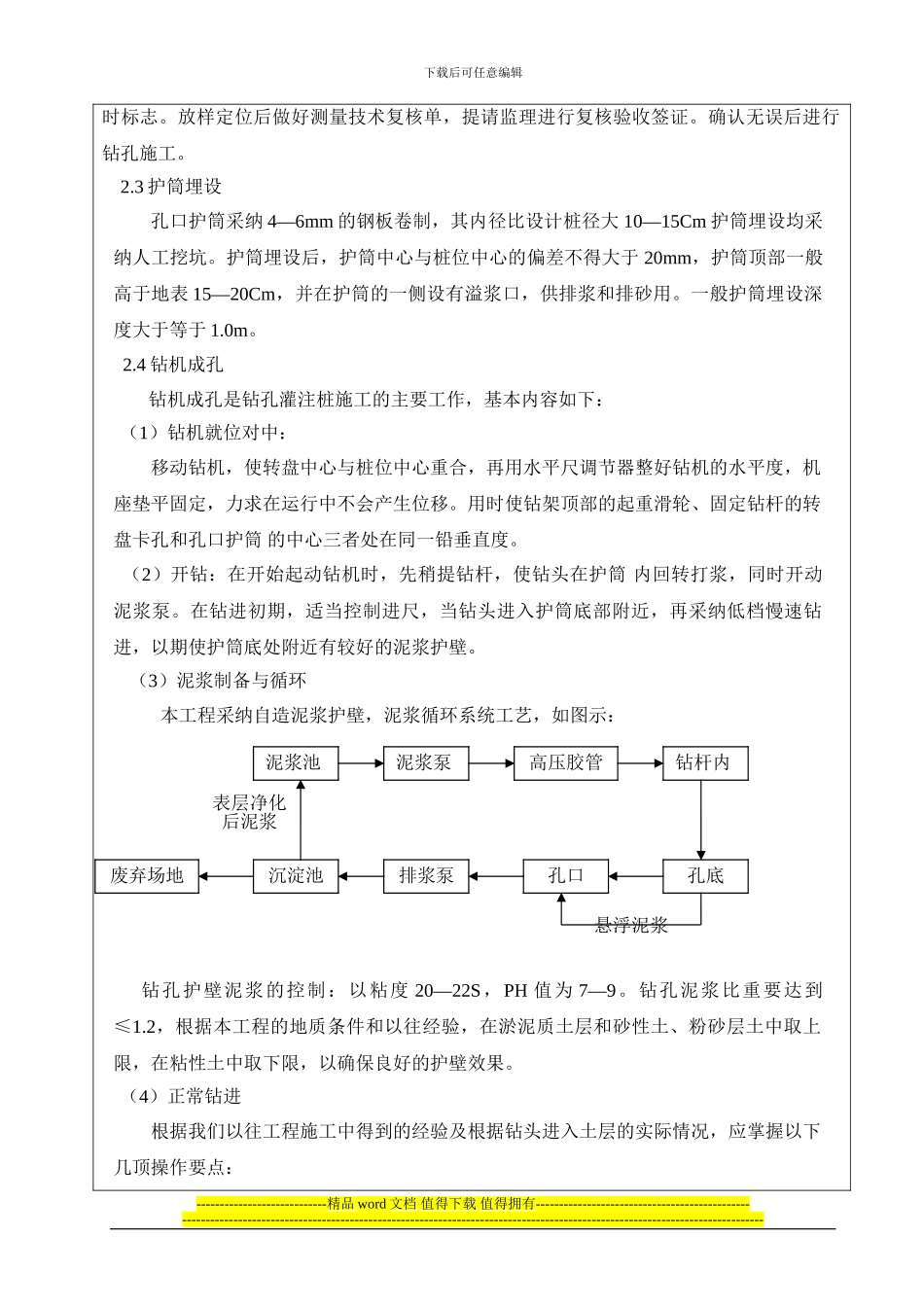

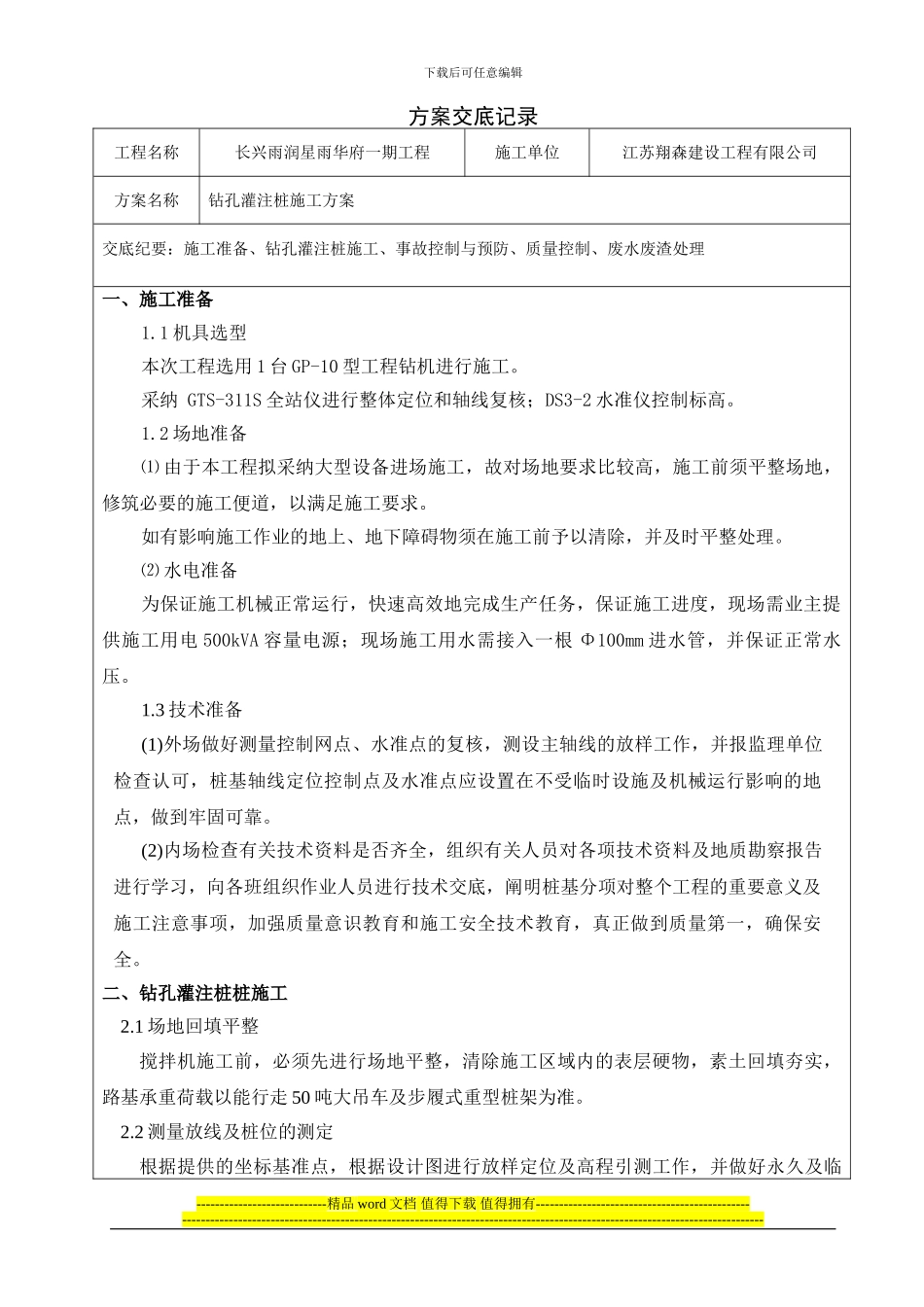

下载后可任意编辑方案交底记录工程名称长兴雨润星雨华府一期工程施工单位江苏翔森建设工程有限公司 方案名称钻孔灌注桩施工方案交底纪要:施工准备、钻孔灌注桩施工、事故控制与预防、质量控制、废水废渣处理一、施工准备1.1 机具选型本次工程选用 1 台 GP-10 型工程钻机进行施工。采纳 GTS-311S 全站仪进行整体定位和轴线复核;DS3-2 水准仪控制标高。1.2 场地准备⑴ 由于本工程拟采纳大型设备进场施工,故对场地要求比较高,施工前须平整场地,修筑必要的施工便道,以满足施工要求。如有影响施工作业的地上、地下障碍物须在施工前予以清除,并及时平整处理。⑵ 水电准备为保证施工机械正常运行,快速高效地完成生产任务,保证施工进度,现场需业主提供施工用电 500kVA 容量电源;现场施工用水需接入一根 Φ100mm 进水管,并保证正常水压。1.3 技术准备(1)外场做好测量控制网点、水准点的复核,测设主轴线的放样工作,并报监理单位检查认可,桩基轴线定位控制点及水准点应设置在不受临时设施及机械运行影响的地点,做到牢固可靠。(2)内场检查有关技术资料是否齐全,组织有关人员对各项技术资料及地质勘察报告进行学习,向各班组织作业人员进行技术交底,阐明桩基分项对整个工程的重要意义及施工注意事项,加强质量意识教育和施工安全技术教育,真正做到质量第一,确保安全。二、钻孔灌注桩桩施工2.1 场地回填平整搅拌机施工前,必须先进行场地平整,清除施工区域内的表层硬物,素土回填夯实,路基承重荷载以能行走 50 吨大吊车及步履式重型桩架为准。2.2 测量放线及桩位的测定根据提供的坐标基准点,根据设计图进行放样定位及高程引测工作,并做好永久及临----------------------------精品 word 文档 值得下载 值得拥有---------------------------------------------------------------------------------------------------------------------------------------------------------------------------下载后可任意编辑时标志。放样定位后做好测量技术复核单,提请监理进行复核验收签证。确认无误后进行钻孔施工。2.3 护筒埋设孔口护筒采纳 4—6mm 的钢板卷制,其内径比设计桩径大 10—15Cm 护筒埋设均采纳人工挖坑。护筒埋设后,护筒中心与桩位中心的偏差不得大于 20mm,护筒顶部一般高于地表 15—20Cm,并在护筒的一侧设有溢浆口,供排浆和排砂用。一般护筒埋设深度大于等于 1.0m。 2.4 钻机成孔钻机成孔...
