下载后可任意编辑钻孔灌注桩施工方案一、 施工工艺(一)、施工工艺流程准备工作 钻孔 清孔 桩孔验收 钢筋工程 砼工程 灌注桩验收(二)、准备工作施工前进行场地平整,消除杂物,钻机位置处平整夯实,同时对施工用水、水泥浆池位置、拌和机位置、钢筋加工位置做统一的安排
桥梁的桩基由测量工程师编写测量放样方案,并经监理工程师认可,实地放样后,自检与监理工程师复检后,开始埋设护筒
(三)、钻孔1、护筒制作与埋设护筒一律采纳钢制护筒,高度一般为 2m 水文、地质条件较差时,适当增加护筒的长度,保证护筒底端尽可能穿入软土、淤泥层
护筒内径一般比桩径大出 200-400mm
埋设护筒时,顶端一般比地下水或孔外水位高出 1-2m,且应高出地面 0
3m,护筒中心线与桩中心线重合,平面误差不超过 50mm,竖直线倾斜不大于 0
埋设前首先将桩位点引到孔外加固,以便埋设护筒定位用
下载后可任意编辑护筒周围所填粘土分层夯实
2、钻机采纳冲击钻,就位时以护筒中心为准
3、泥浆设备:泥浆采纳膨胀土悬浮泥浆或优质粘土悬浮泥浆,泥浆采纳泥浆搅拌机制备
泥浆粘度 22~30Pa·s,用标准漏斗粘度计测定,胶体率>95%,用量杯沉淀法测定
4、钻进(1)、首先启动泥浆泵,待泥浆进入钻孔一定数量后方可开始钻进,进尺做适当控制
(2)、钻进时,及时捞取钻渣样品,记录钻进情况和地质变化,根据不同深度和地质情况,及时调整钻速、钻进压力和泥浆指标,并不断补充和净化泥浆,如遇不良地质情况,及时上报监理工程师,同时实行各种措施,以保证成孔不受影响(3)、接长钻杆时,应停止钻进,将钻头提离距孔底 0
1m,维持泥浆循环 1~2min,待孔底清洗洁净,钻杆内钻渣排净后,再停泵加接钻杆

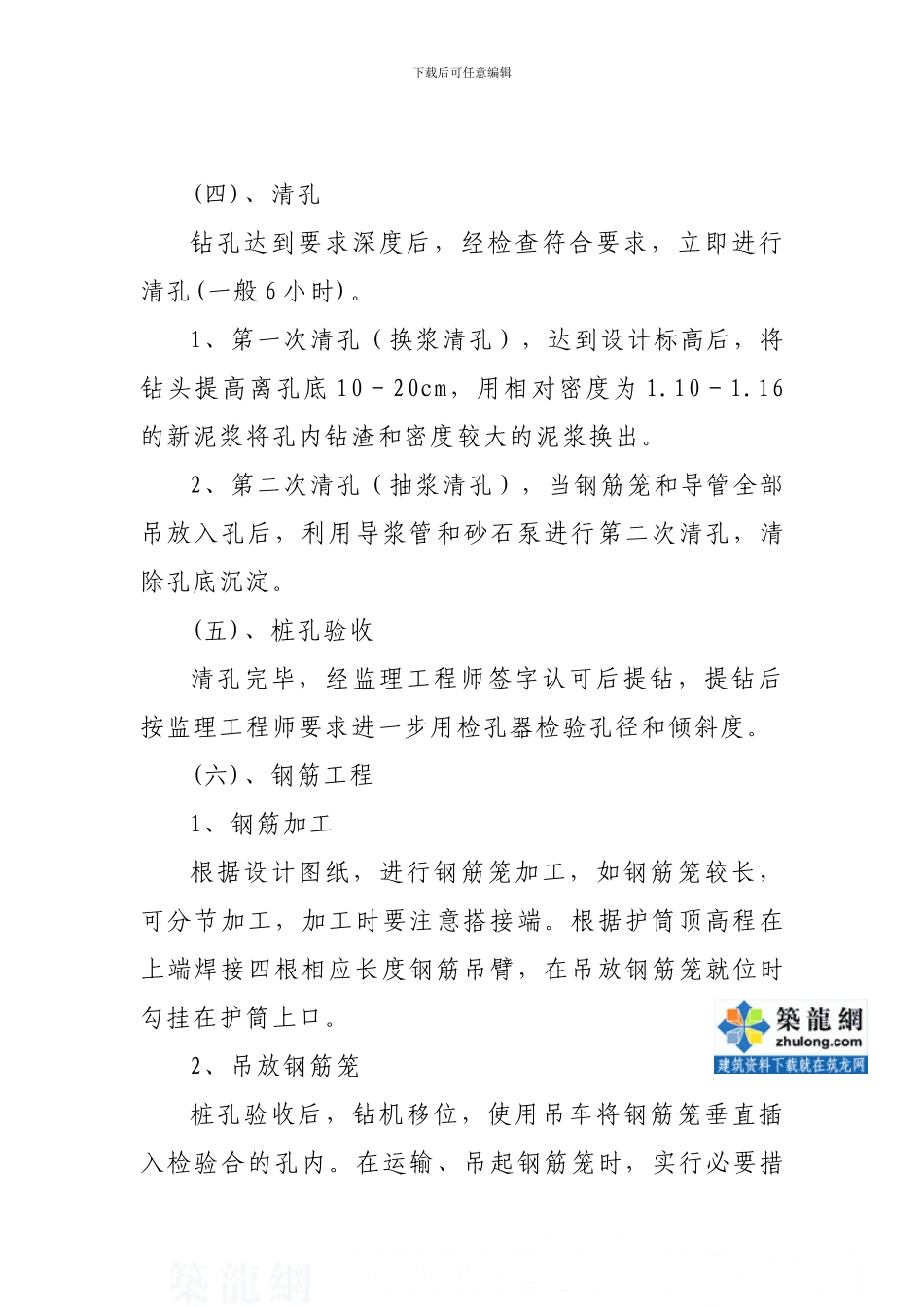

(4)、钻进过程中及钻孔完毕,首先检查钻孔直径和竖直度,检查工具用圆钢筋笼(外径 D 等于钻孔桩钢筋笼直径加 100mm,高度为 4D)吊入
