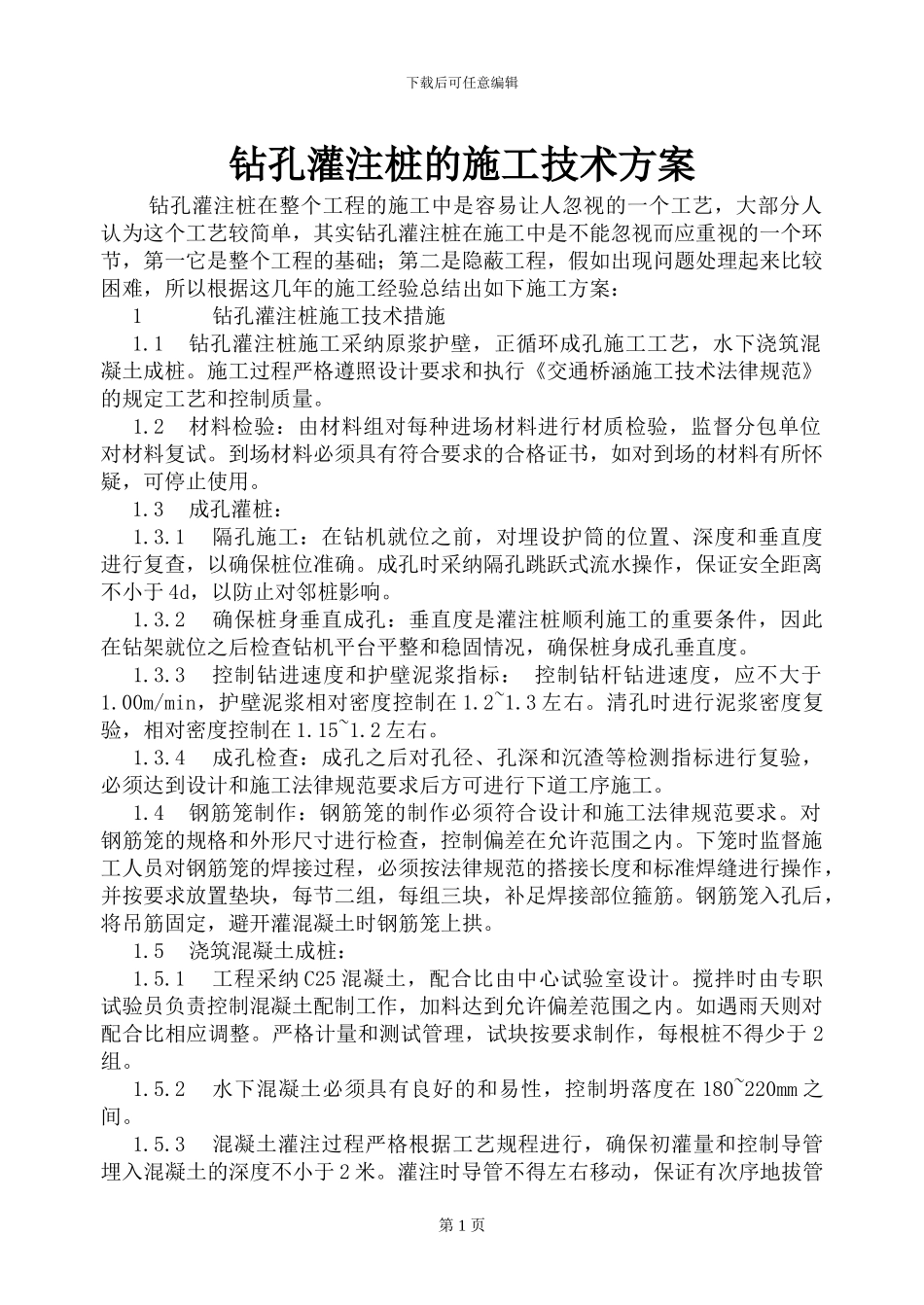

下载后可任意编辑钻孔灌注桩的施工技术方案钻孔灌注桩在整个工程的施工中是容易让人忽视的一个工艺,大部分人认为这个工艺较简单,其实钻孔灌注桩在施工中是不能忽视而应重视的一个环节,第一它是整个工程的基础;第二是隐蔽工程,假如出现问题处理起来比较困难,所以根据这几年的施工经验总结出如下施工方案:1钻孔灌注桩施工技术措施1

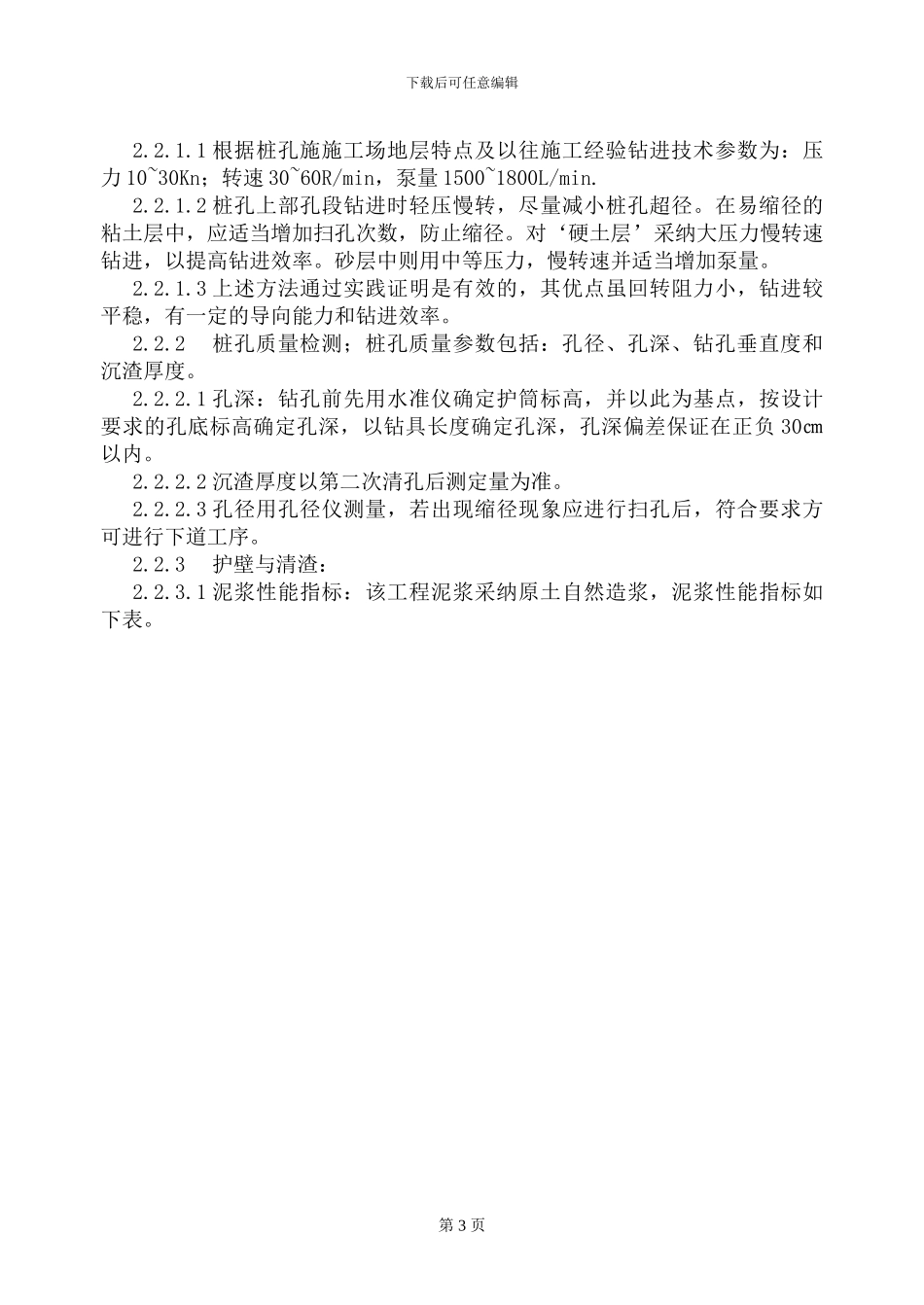

1钻孔灌注桩施工采纳原浆护壁,正循环成孔施工工艺,水下浇筑混凝土成桩
施工过程严格遵照设计要求和执行《交通桥涵施工技术法律规范》的规定工艺和控制质量
2材料检验:由材料组对每种进场材料进行材质检验,监督分包单位对材料复试
到场材料必须具有符合要求的合格证书,如对到场的材料有所怀疑,可停止使用
3成孔灌桩:1
1隔孔施工:在钻机就位之前,对埋设护筒的位置、深度和垂直度进行复查,以确保桩位准确
成孔时采纳隔孔跳跃式流水操作,保证安全距离不小于 4d,以防止对邻桩影响
2确保桩身垂直成孔:垂直度是灌注桩顺利施工的重要条件,因此在钻架就位之后检查钻机平台平整和稳固情况,确保桩身成孔垂直度
3控制钻进速度和护壁泥浆指标: 控制钻杆钻进速度,应不大于1
00m/min,护壁泥浆相对密度控制在 1
清孔时进行泥浆密度复验,相对密度控制在 1
4成孔检查:成孔之后对孔径、孔深和沉渣等检测指标进行复验,必须达到设计和施工法律规范要求后方可进行下道工序施工
4钢筋笼制作:钢筋笼的制作必须符合设计和施工法律规范要求
对钢筋笼的规格和外形尺寸进行检查,控制偏差在允许范围之内
下笼时监督施工人员对钢筋笼的焊接过程,必须按法律规范的搭接长度和标准焊缝进行操作,并按要求放置垫块,每节二组,每组三块,补足焊接部位箍筋
钢筋笼入孔后,将吊筋固定,避开灌混凝土时钢筋笼上拱
5浇筑混凝土成桩:1

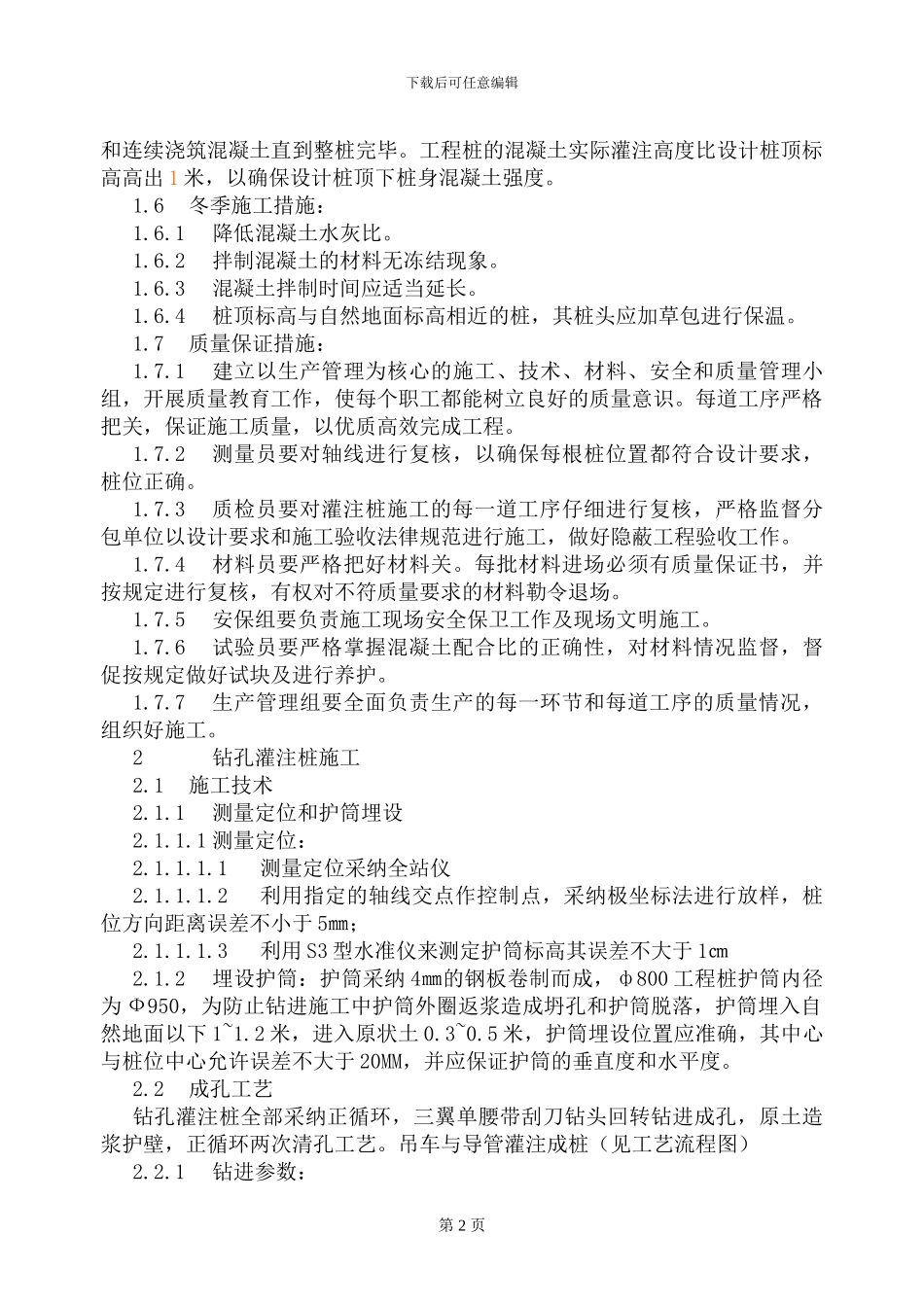

1工程采纳 C25
