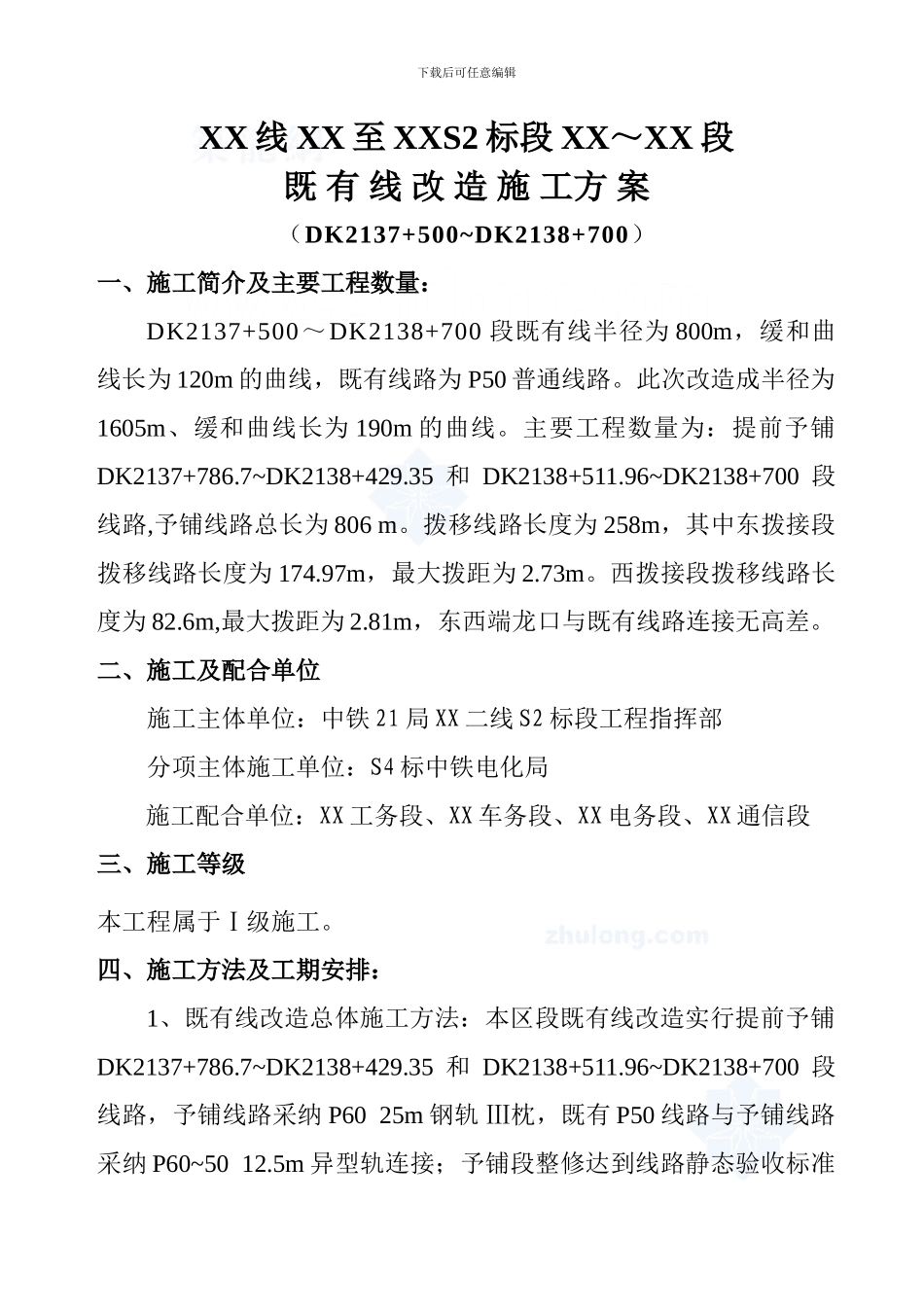

下载后可任意编辑XX 线 XX 至 XXS2 标段 XX~XX 段既 有 线 改 造 施 工方 案(DK2137+500~DK2138+700)一、施工简介及主要工程数量:DK2137+500~DK2138+700 段既有线半径为 800m,缓和曲线长为 120m 的曲线,既有线路为 P50 普通线路
此次改造成半径为1605m、缓和曲线长为 190m 的曲线
主要工程数量为:提前予铺DK2137+786
7~DK2138+429
35 和 DK2138+511
96~DK2138+700 段线路,予铺线路总长为 806 m
拨移线路长度为 258m,其中东拨接段拨移线路长度为 174
97m,最大拨距为 2
西拨接段拨移线路长度为 82
6m,最大拨距为 2
81m,东西端龙口与既有线路连接无高差
二、施工及配合单位施工主体单位:中铁 21 局 XX 二线 S2 标段工程指挥部分项主体施工单位:S4 标中铁电化局施工配合单位:XX 工务段、XX 车务段、XX 电务段、XX 通信段三、施工等级本工程属于Ⅰ级施工
四、施工方法及工期安排:1、既有线改造总体施工方法:本区段既有线改造实行提前予铺DK2137+786
7~DK2138+429
35 和 DK2138+511
96~DK2138+700 段线路,予铺线路采纳 P60 25m 钢轨 Ⅲ枕,既有 P50 线路与予铺线路采纳 P60~50 12
5m 异型轨连接;予铺段整修达到线路静态验收标准下载后可任意编辑后,在封闭点内进行既有线拨接合拢及大机两捣一稳作业

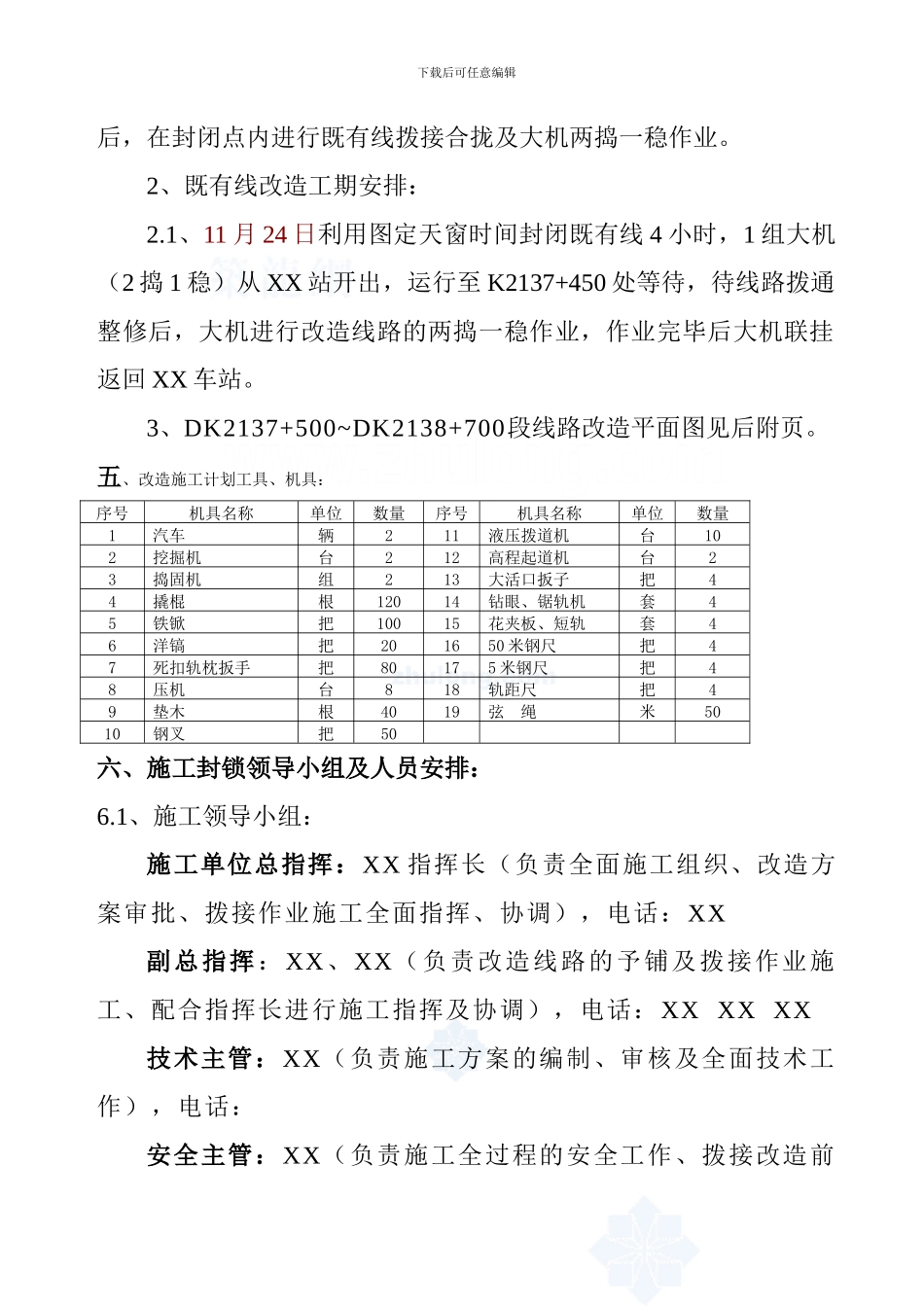

2、既有线改造工期安排:2

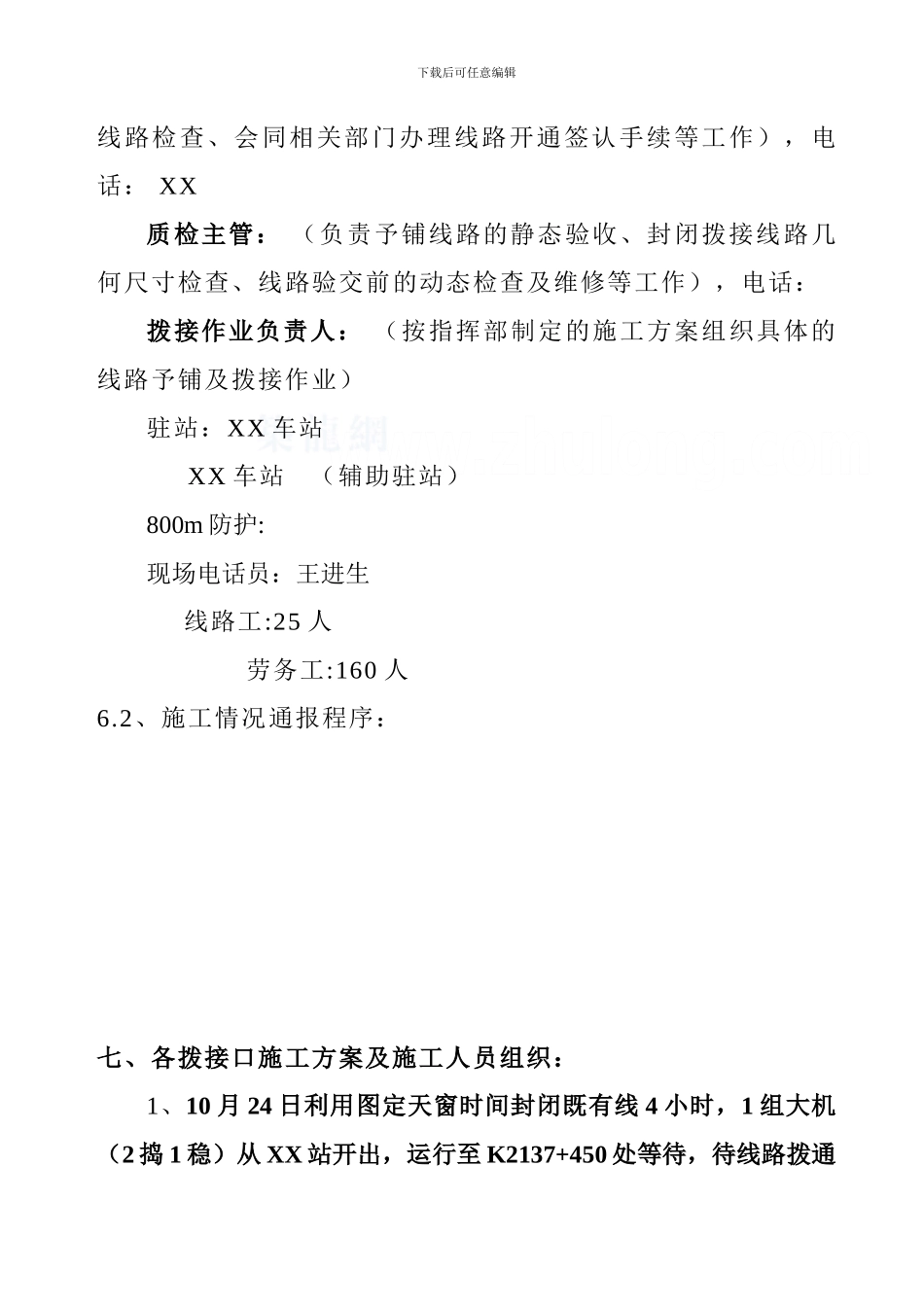

1、11 月 24 日利用图定天窗时间封闭既有线 4 小时,1 组大机(2 捣 1 稳)从 XX 站开出,运行至 K2137+450 处等待,待线路拨通整修后,大机进行改造线路的两捣一稳作业,作业完毕后大机联挂返回 XX 车站
