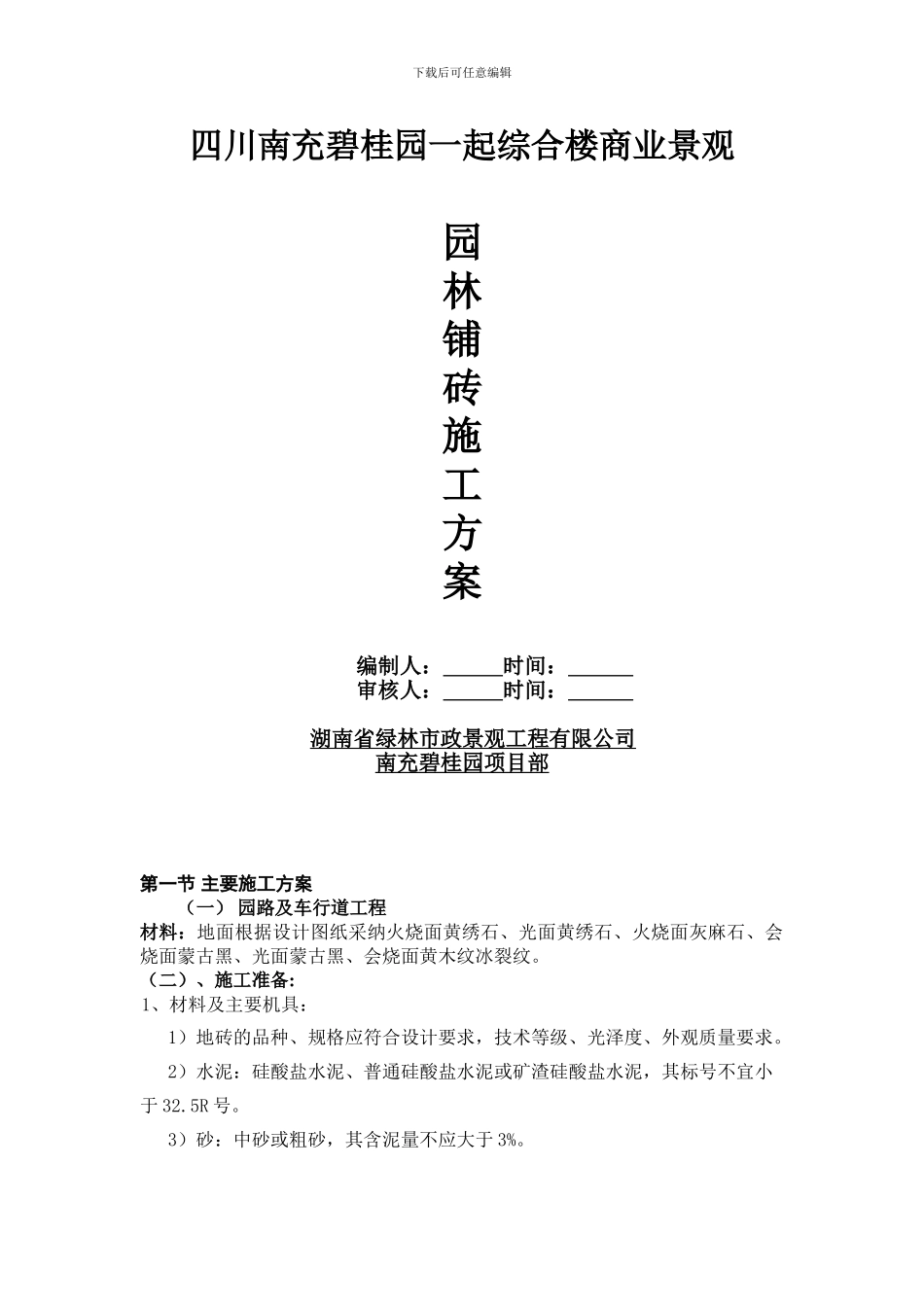

下载后可任意编辑四川南充碧桂园一起综合楼商业景观园林铺砖施工方案编制人: 时间: 审核人: 时间: 湖南省绿林市政景观工程有限公司南充碧桂园项目部第一节 主要施工方案(一) 园路及车行道工程材料:地面根据设计图纸采纳火烧面黄绣石、光面黄绣石、火烧面灰麻石、会烧面蒙古黑、光面蒙古黑、会烧面黄木纹冰裂纹
(二)、施工准备:1、材料及主要机具: 1)地砖的品种、规格应符合设计要求,技术等级、光泽度、外观质量要求
2)水泥:硅酸盐水泥、普通硅酸盐水泥或矿渣硅酸盐水泥,其标号不宜小于 32
3)砂:中砂或粗砂,其含泥量不应大于 3%
下载后可任意编辑 4)机具;手推车、铁锹、靠尺、浆壶、水桶、喷壶、铁抹子、木抹子、墨斗、钢卷尺、尼龙线、橡皮锤(或木锤)、铁水平尺、弯角方尺、钢錾子、合金钢扁錾子、台钻、合金钢钻头、笤帚、砂轮锯、钢丝刷
2、作业条件: 1)施工图纸己交底;2)施工机具设备良好、齐全;3) 提前做好选砖的工作,预先用木条针方框(按砖的规格尺寸)模子,拆包后块块进行套选、长、宽、厚不得超过 ±lmm,平整度用直尺检查,不得超过±0
外观有裂缝、掉角和表面上有缺陷的板剔出,并按花型、颜色选择后分别堆放
4) 有艺术图型要求的地面,在施工前应绘制施工大样图,并做出样板间,经检查合格后,方可大面积施工
3、人员部署:班组长 ,工人 22 人
4、施工时间:2024 年 月 日至 2024 年 3 月 日,合计 天
(三)、施工工艺 1、基层检查处理:地面上的坑、洞、埋设管道的沟槽应提前抹平,高出 4mm 的部分应剔凿和重新抹平 2、选砖、浸砖 :(1)砖在浸水前,开箱检查砖的色差、直角度、翘曲度;(2)砖提前 2 小时浸水,不泛泡时取出,表面无明水方可使用
3、试排试拼4、贴砖 :(1)贴砖顺序:先贴标准交叉列地砖,再根据交叉列分割的四个部分,进行铺贴;
