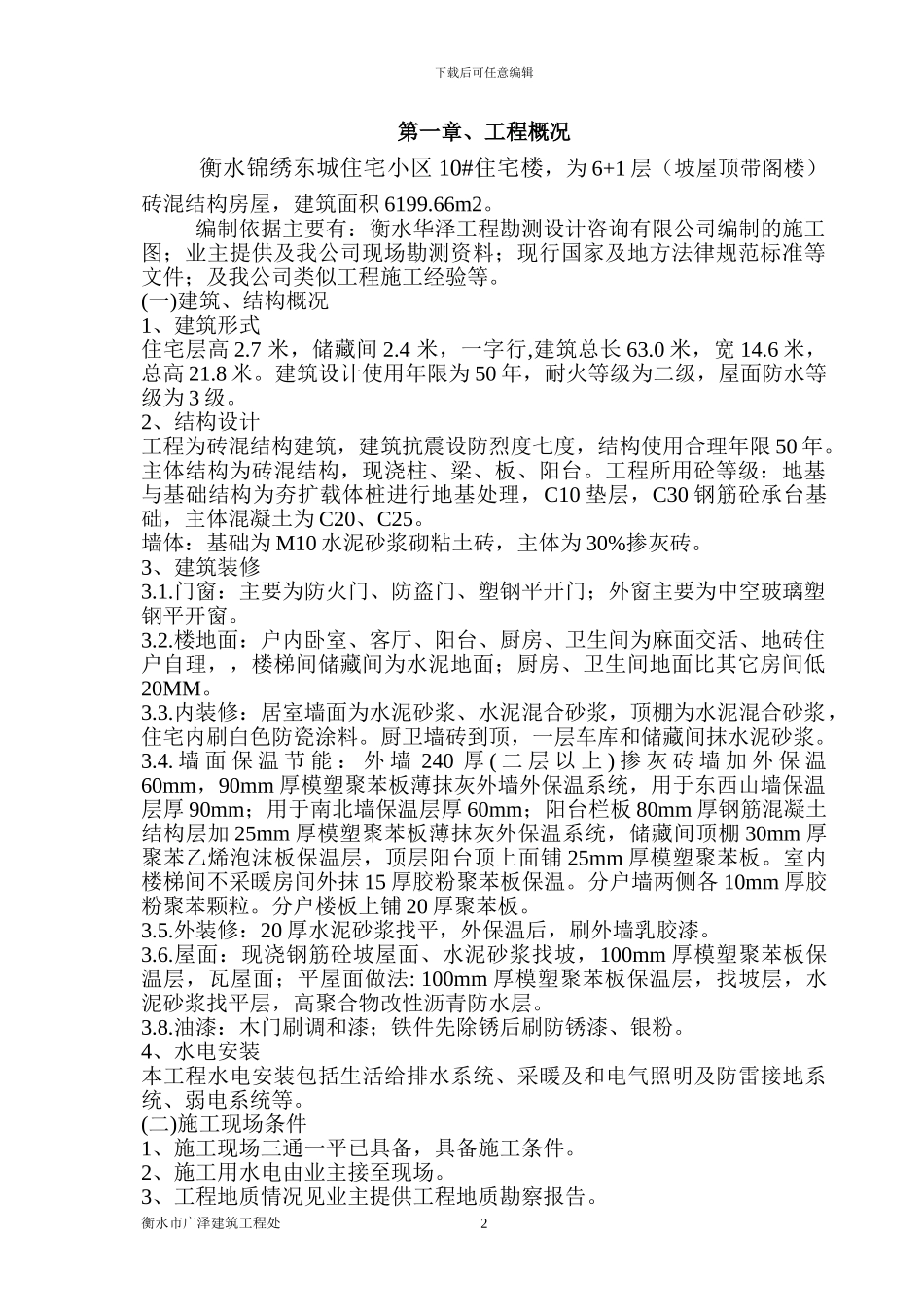

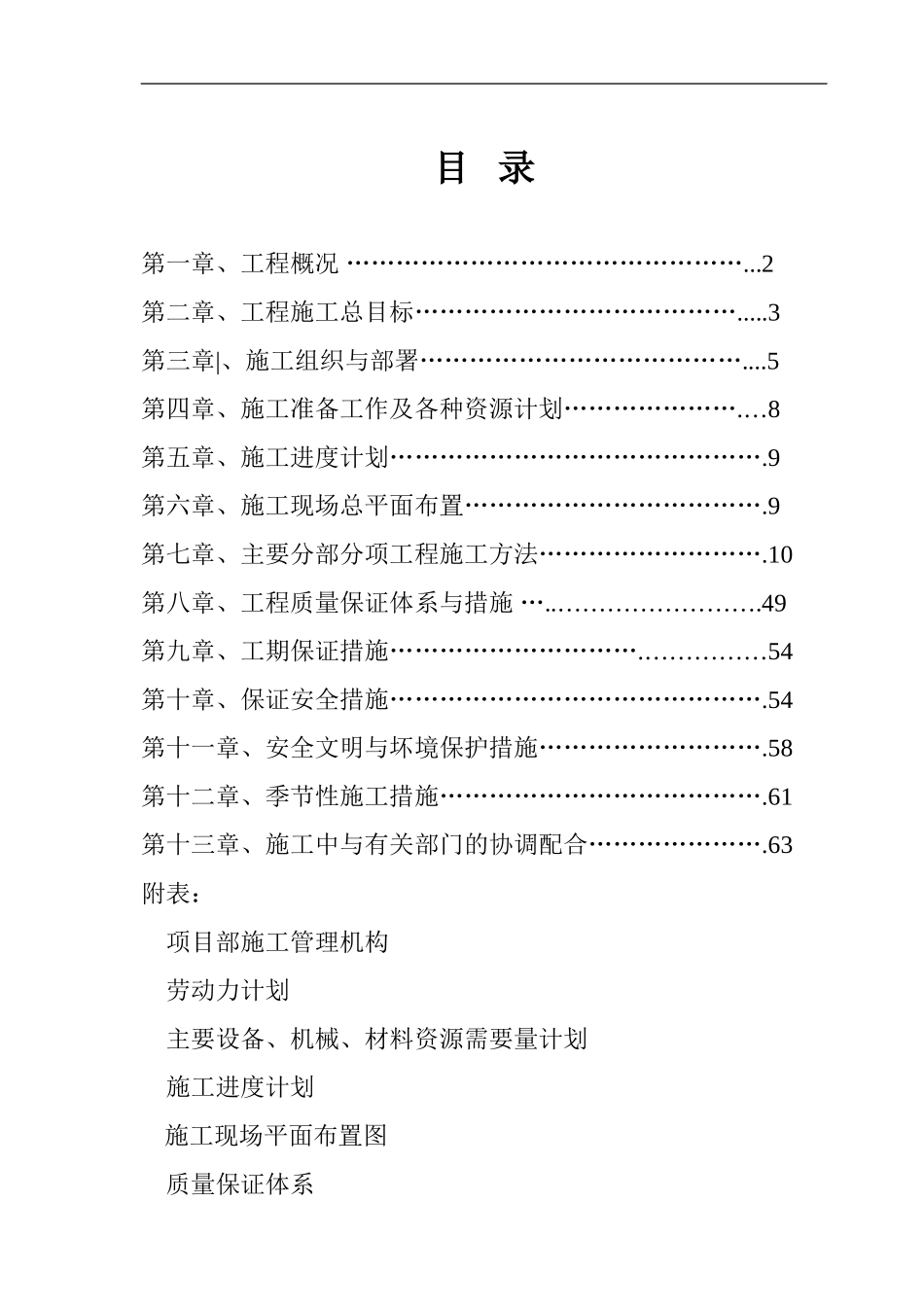

目 录第一章、工程概况 …………………………………………

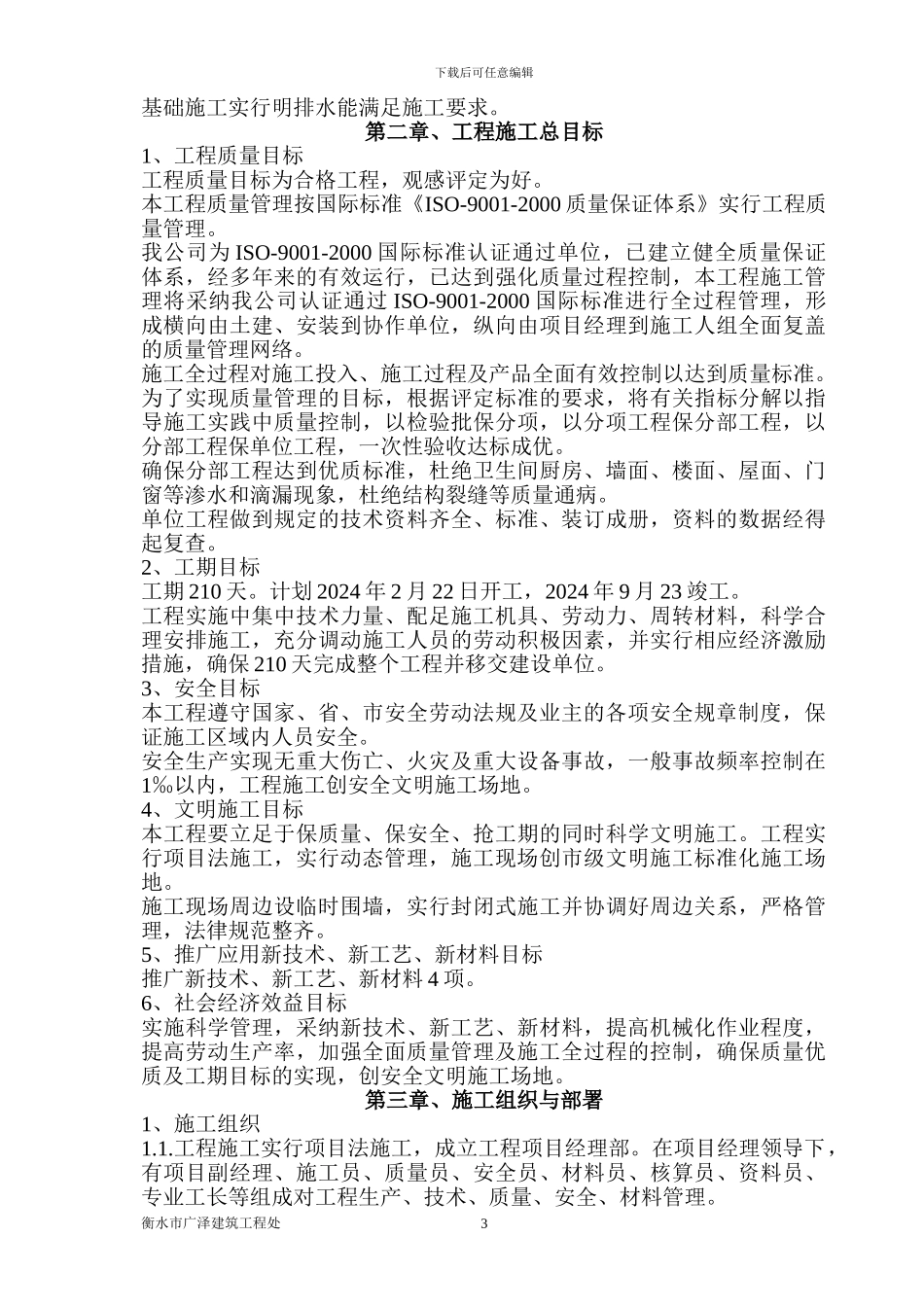

2 第二章、工程施工总目标…………………………………
3第三章|、施工组织与部署…………………………………
5第四章、施工准备工作及各种资源计划…………………
…8第五章、施工进度计划………………………………………
9第六章、施工现场总平面布置………………………………
9第七章、主要分部分项工程施工方法………………………
10第八章、工程质量保证体系与措施 …
……………………
49第九章、工期保证措施…………………………
……………54第十章、保证安全措施………………………………………
54第十一章、安全文明与坏境保护措施………………………
58第十二章、季节性施工措施…………………………………
61第十三章、施工中与有关部门的协调配合…………………
63附表: 项目部施工管理机构 劳动力计划 主要设备、机械、材料资源需要量计划 施工进度计划 施工现场平面布置图 质量保证体系下载后可任意编辑第一章、工程概况衡水锦绣东城住宅小区 10#住宅楼,为 6+1 层(坡屋顶带阁楼)砖混结构房屋,建筑面积 6199
编制依据主要有:衡水华泽工程勘测设计咨询有限公司编制的施工图;业主提供及我公司现场勘测资料;现行国家及地方法律规范标准等文件;及我公司类似工程施工经验等
(一)建筑、结构概况1、建筑形式住宅层高 2
7 米,储藏间 2
4 米,一字行,建筑总长 63
0 米,宽 14
6 米,总高 21
建筑设计使用年限为 50 年,耐火等级为二级,屋面防水等级为 3 级
2、结构设计工程为砖混结构建筑,建筑抗震设防烈度七度,结构使用合理年限 50 年
主体结构为砖混结构,现浇柱、梁、板、阳台
工程所用砼等级:地基与基础结构为夯扩载体桩进行地基处理,C10 垫层,C30 钢筋砼承台基础,主体混
