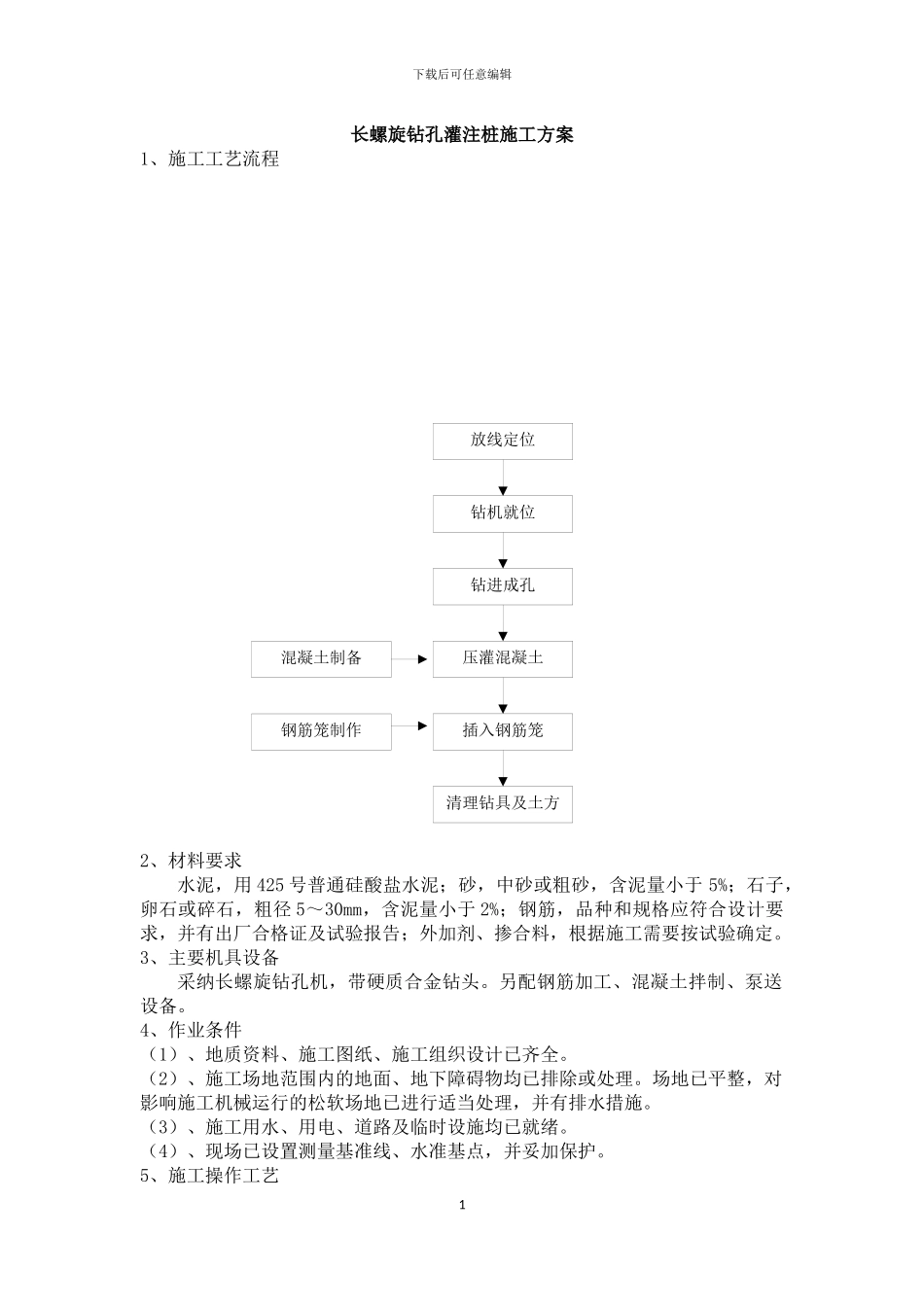

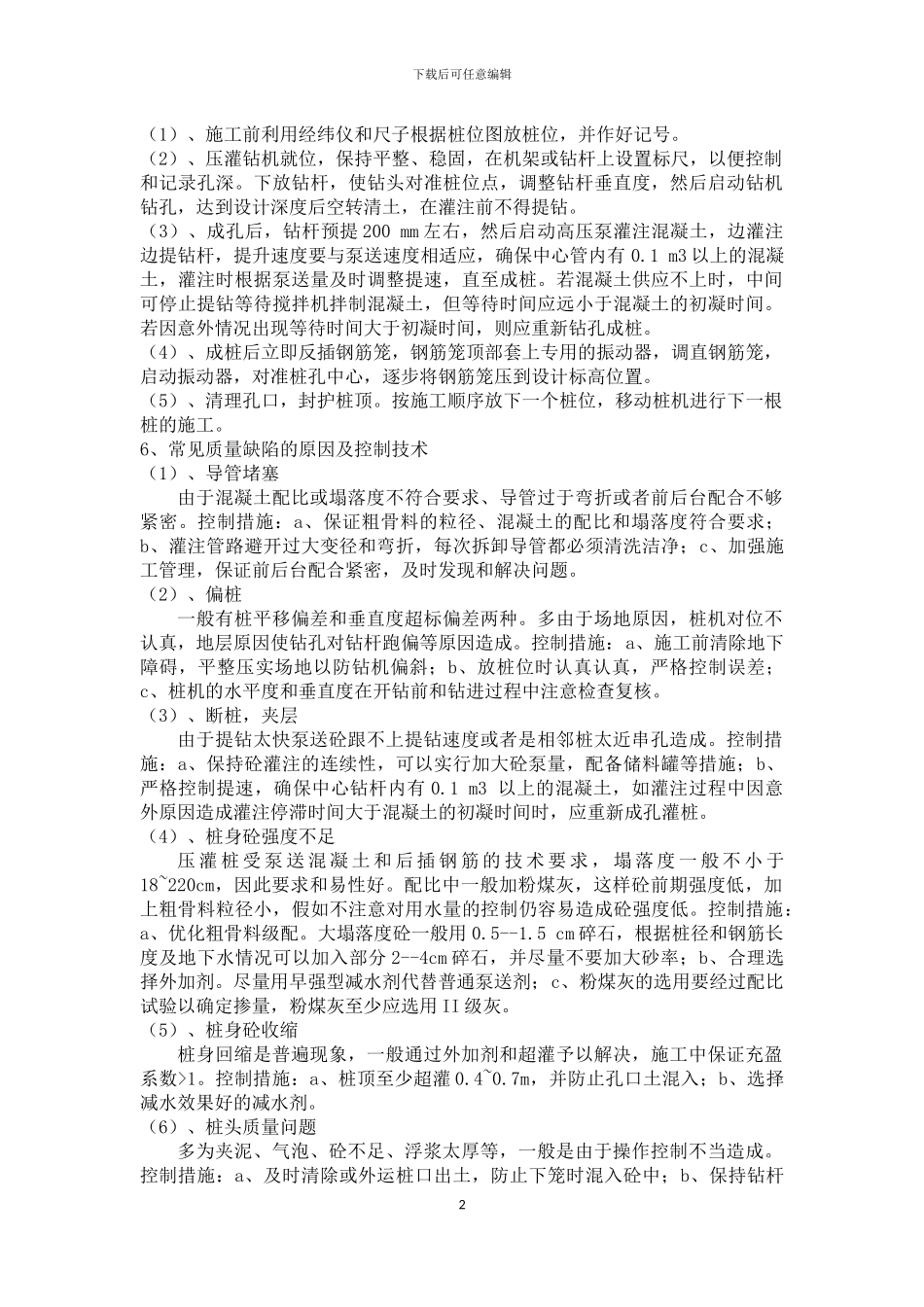

放线定位钻机就位钻进成孔压灌混凝土插入钢筋笼清理钻具及土方混凝土制备钢筋笼制作下载后可任意编辑长螺旋钻孔灌注桩施工方案1、施工工艺流程2、材料要求水泥,用 425 号普通硅酸盐水泥;砂,中砂或粗砂,含泥量小于 5%;石子,卵石或碎石,粗径 5~30mm,含泥量小于 2%;钢筋,品种和规格应符合设计要求,并有出厂合格证及试验报告;外加剂、掺合料,根据施工需要按试验确定。3、主要机具设备采纳长螺旋钻孔机,带硬质合金钻头。另配钢筋加工、混凝土拌制、泵送设备。4、作业条件(1)、地质资料、施工图纸、施工组织设计已齐全。(2)、施工场地范围内的地面、地下障碍物均已排除或处理。场地已平整,对影响施工机械运行的松软场地已进行适当处理,并有排水措施。(3)、施工用水、用电、道路及临时设施均已就绪。(4)、现场已设置测量基准线、水准基点,并妥加保护。5、施工操作工艺1下载后可任意编辑(1)、施工前利用经纬仪和尺子根据桩位图放桩位,并作好记号。(2)、压灌钻机就位,保持平整、稳固,在机架或钻杆上设置标尺,以便控制和记录孔深。下放钻杆,使钻头对准桩位点,调整钻杆垂直度,然后启动钻机钻孔,达到设计深度后空转清土,在灌注前不得提钻。(3)、成孔后,钻杆预提 200 mm 左右,然后启动高压泵灌注混凝土,边灌注边提钻杆,提升速度要与泵送速度相适应,确保中心管内有 0.1 m3 以上的混凝土,灌注时根据泵送量及时调整提速,直至成桩。若混凝土供应不上时,中间可停止提钻等待搅拌机拌制混凝土,但等待时间应远小于混凝土的初凝时间。若因意外情况出现等待时间大于初凝时间,则应重新钻孔成桩。(4)、成桩后立即反插钢筋笼,钢筋笼顶部套上专用的振动器,调直钢筋笼,启动振动器,对准桩孔中心,逐步将钢筋笼压到设计标高位置。(5)、清理孔口,封护桩顶。按施工顺序放下一个桩位,移动桩机进行下一根桩的施工。6、常见质量缺陷的原因及控制技术(1)、导管堵塞由于混凝土配比或塌落度不符合要求、导管过于弯折或者前后台配合不够紧密。控制措施:a、保证粗骨料的粒径、混凝土的配比和塌落度符合要求;b、灌注管路避开过大变径和弯折,每次拆卸导管都必须清洗洁净;c、加强施工管理,保证前后台配合紧密,及时发现和解决问题。(2)、偏桩一般有桩平移偏差和垂直度超标偏差两种。多由于场地原因,桩机对位不认真,地层原因使钻孔对钻杆跑偏等原因造成。控制措施:a、施工前清除地下障碍,平整压实场地以...
