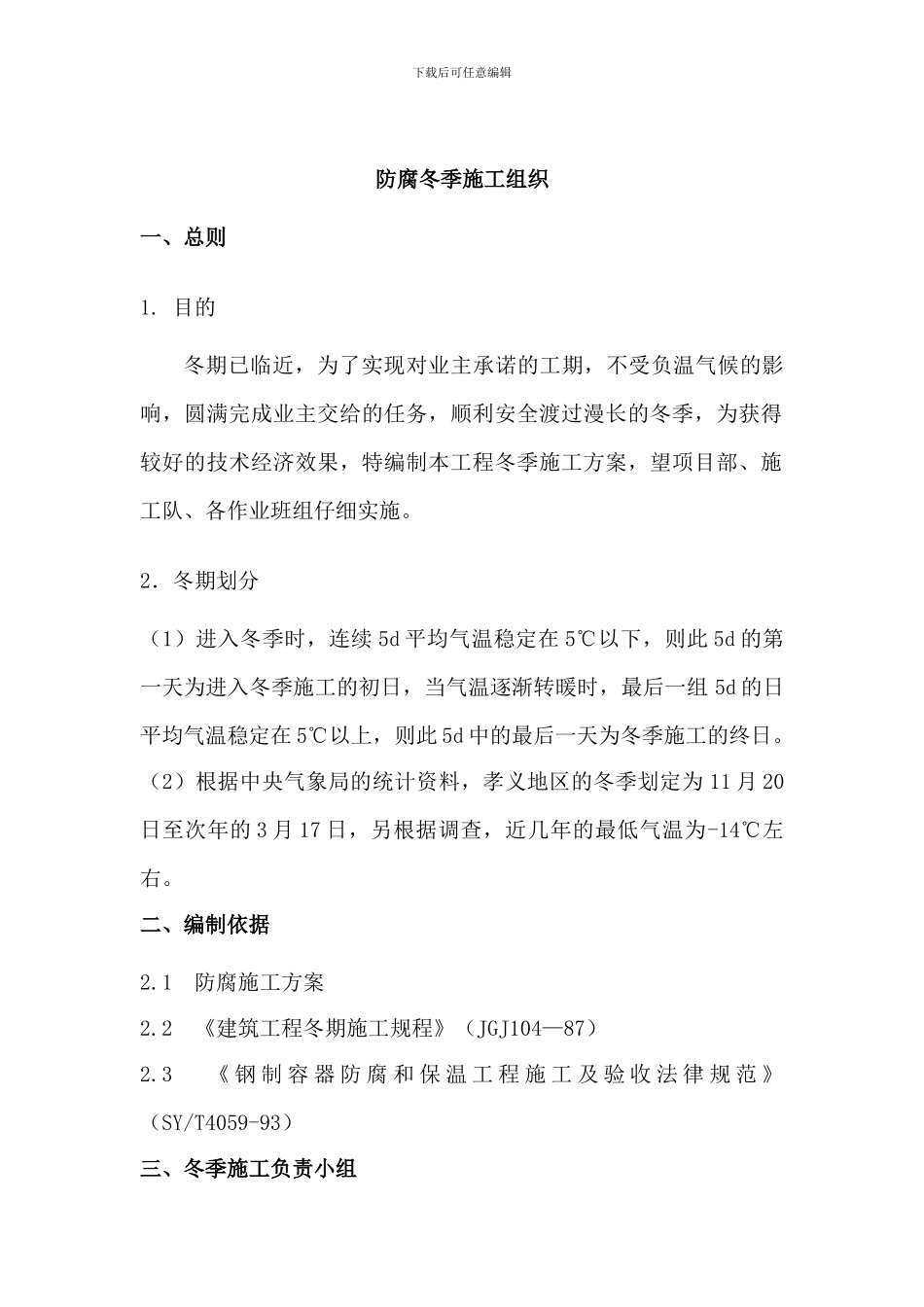

下载后可任意编辑防腐冬季施工组织一、总则1
目的冬期已临近,为了实现对业主承诺的工期,不受负温气候的影响,圆满完成业主交给的任务,顺利安全渡过漫长的冬季,为获得较好的技术经济效果,特编制本工程冬季施工方案,望项目部、施工队、各作业班组仔细实施
2.冬期划分(1)进入冬季时,连续 5d 平均气温稳定在 5℃以下,则此 5d 的第一天为进入冬季施工的初日,当气温逐渐转暖时,最后一组 5d 的日平均气温稳定在 5℃以上,则此 5d 中的最后一天为冬季施工的终日
(2)根据中央气象局的统计资料,孝义地区的冬季划定为 11 月 20日至次年的 3 月 17 日,另根据调查,近几年的最低气温为-14℃左右
二、编制依据2
1 防腐施工方案2
2 《建筑工程冬期施工规程》(JGJ104—87)2
3 《 钢 制 容 器 防 腐 和 保 温 工 程 施 工 及 验 收 法 律 规 范 》(SY/T4059-93)三、冬季施工负责小组下载后可任意编辑冬季施工面临当地冬季风大、温度低等不利自然条件,而且工程量大、工期紧,为保证工程质量、促进工程进度特成立专门小组进行监督、指导冬季施工工作

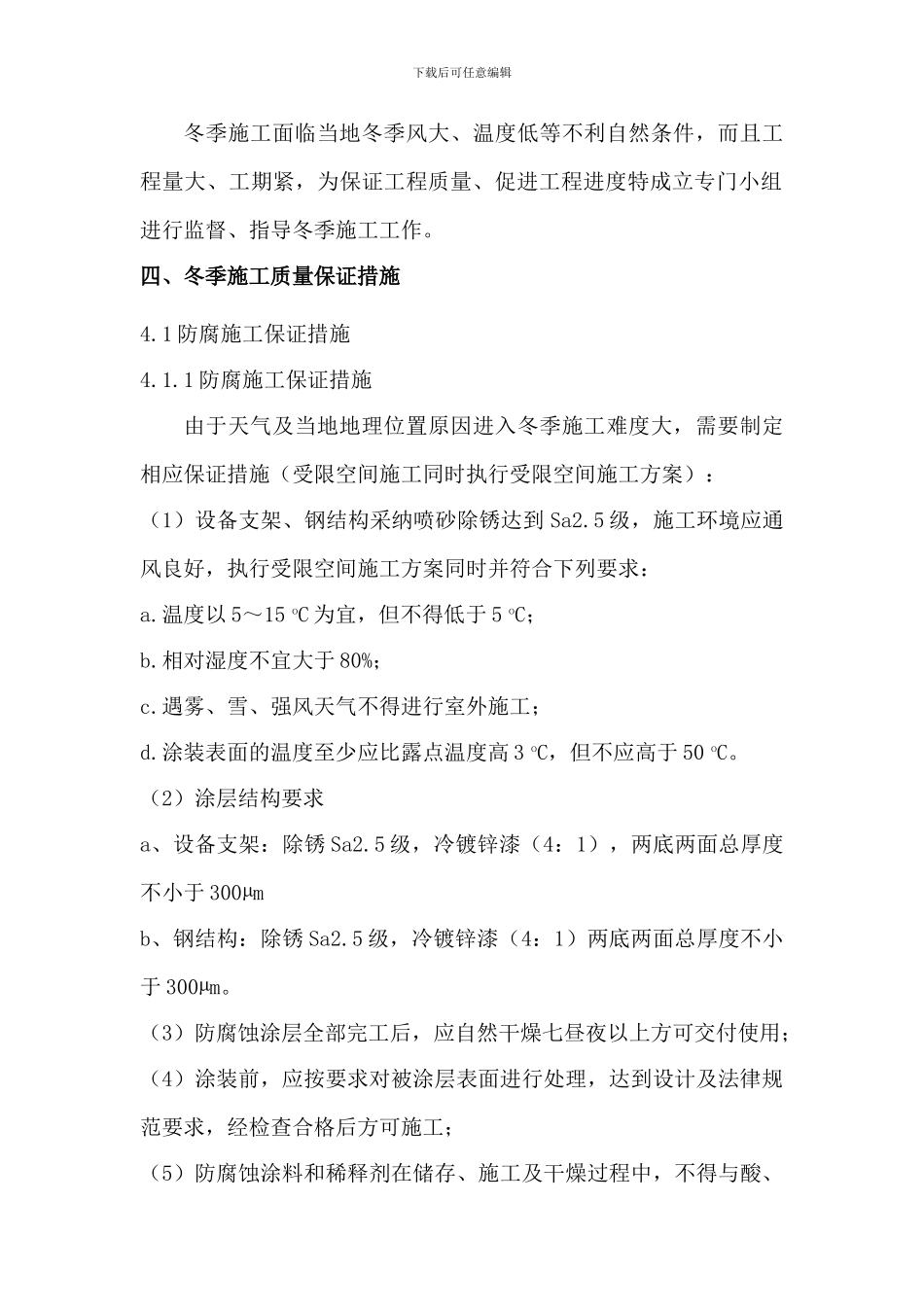

四、冬季施工质量保证措施4
1 防腐施工保证措施4
1 防腐施工保证措施由于天气及当地地理位置原因进入冬季施工难度大,需要制定相应保证措施(受限空间施工同时执行受限空间施工方案):(1)设备支架、钢结构采纳喷砂除锈达到 Sa2
5 级,施工环境应通风良好,执行受限空间施工方案同时并符合下列要求:a
温度以 5~15 oC 为宜,但不得低于 5 oC;b
相对湿度不宜大于 80%;c
遇雾、雪、强风天气不得进行室外施工;d
涂装表面的温度至少应比露点温度高 3 oC,但不应高于 50 oC
(2)涂层结构要求a、设备支架:除锈 Sa2
5 级,冷镀锌漆(4:1),两底两面总厚度不小于 300µmb、钢结构
