下载后可任意编辑 1
1 概述本工程为河南新奥源防腐有限公司兰州国家石油储备基地工程防腐厂1#、2#厂房,由兰州军区勘探设计院设计,设计标高为 10 米,占地总面积 1920㎡
共 13 页 第 1 页精品 word 文档可以编辑(本页是封面)【最新资料 Word 版 可自由编辑
】下载后可任意编辑1
2 工程特点1
1 本单位工程主要结构为框排架结构,1
2 根据“安全第一,预防为主”的方针,建立健全的工程安全保证体系和实行相应的技术措施,确保施工与生产的安全进行

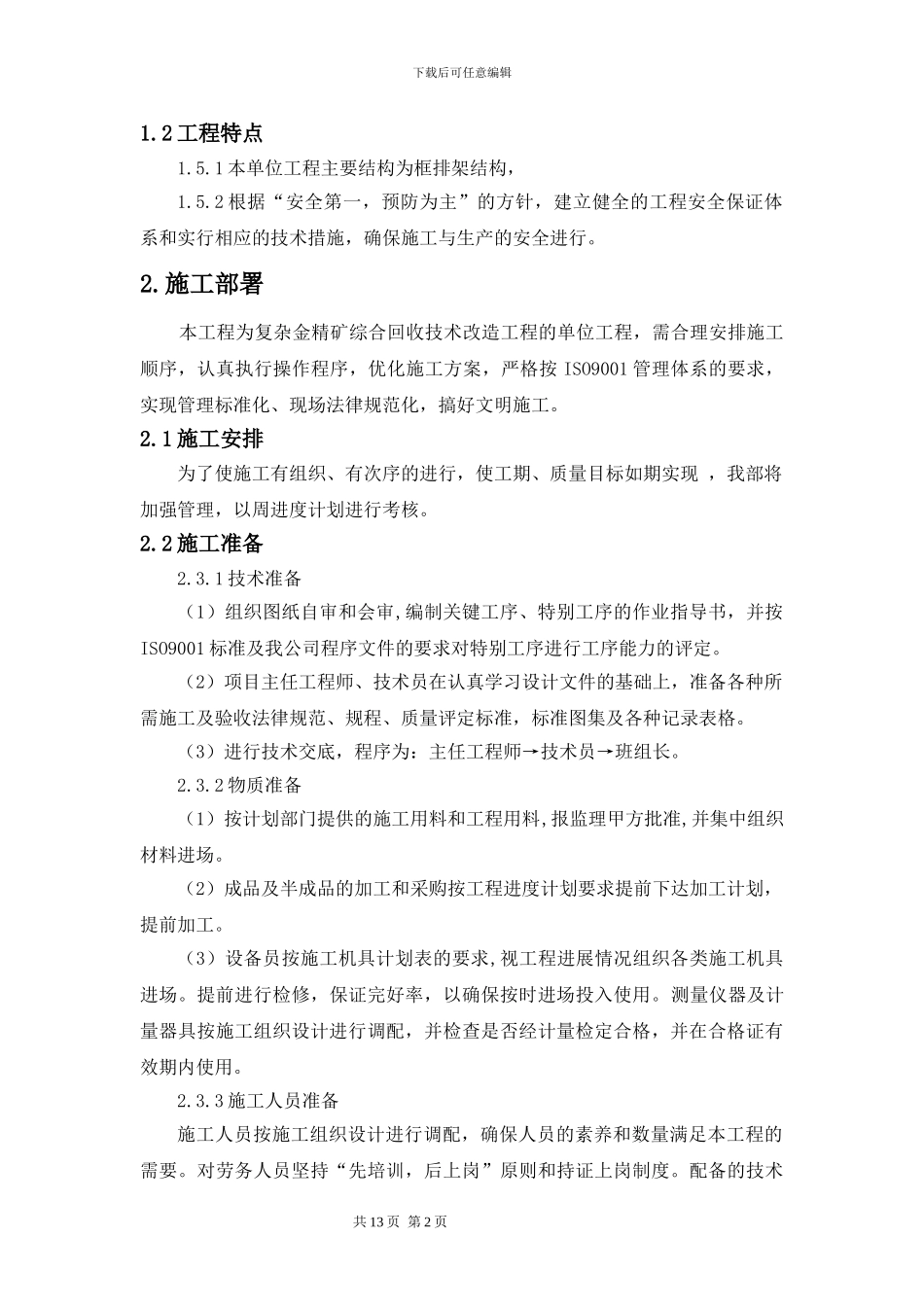

施工部署 本工程为复杂金精矿综合回收技术改造工程的单位工程,需合理安排施工顺序,认真执行操作程序,优化施工方案,严格按 ISO9001 管理体系的要求,实现管理标准化、现场法律规范化,搞好文明施工

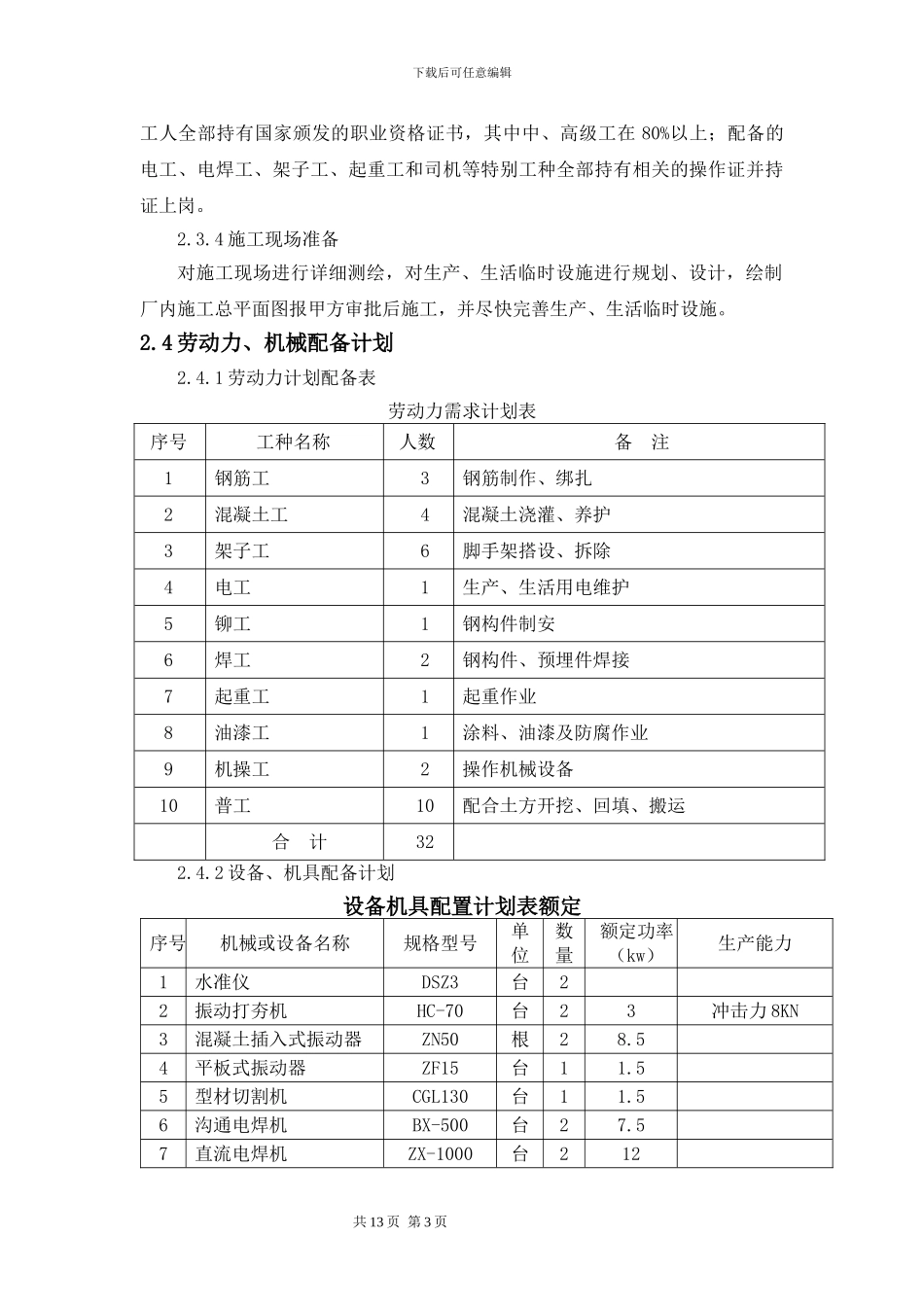

1 施工安排为了使施工有组织、有次序的进行,使工期、质量目标如期实现 ,我部将加强管理,以周进度计划进行考核
2 施工准备 2
1 技术准备(1)组织图纸自审和会审,编制关键工序、特别工序的作业指导书,并按ISO9001 标准及我公司程序文件的要求对特别工序进行工序能力的评定
(2)项目主任工程师、技术员在认真学习设计文件的基础上,准备各种所需施工及验收法律规范、规程、质量评定标准,标准图集及各种记录表格
(3)进行技术交底,程序为:主任工程师→技术员→班组长
2 物质准备(1)按计划部门提供的施工用料和工程用料,报监理甲方批准,并集中组织材料进场
(2)成品及半成品的加工和采购按工程进度计划要求提前下达加工计划,提前加工
(3)设备员按施工机具计划表的要求,视工程进展情况组织各类施工机具进场
提前进行检修,保证完好率,以确保按时进场投入使用
测量仪器及计量器具按施工组织设计进行调配,并检查是否经计量检定合格,并在合格证有效期内使用
3 施工人员准备施工人员按施
