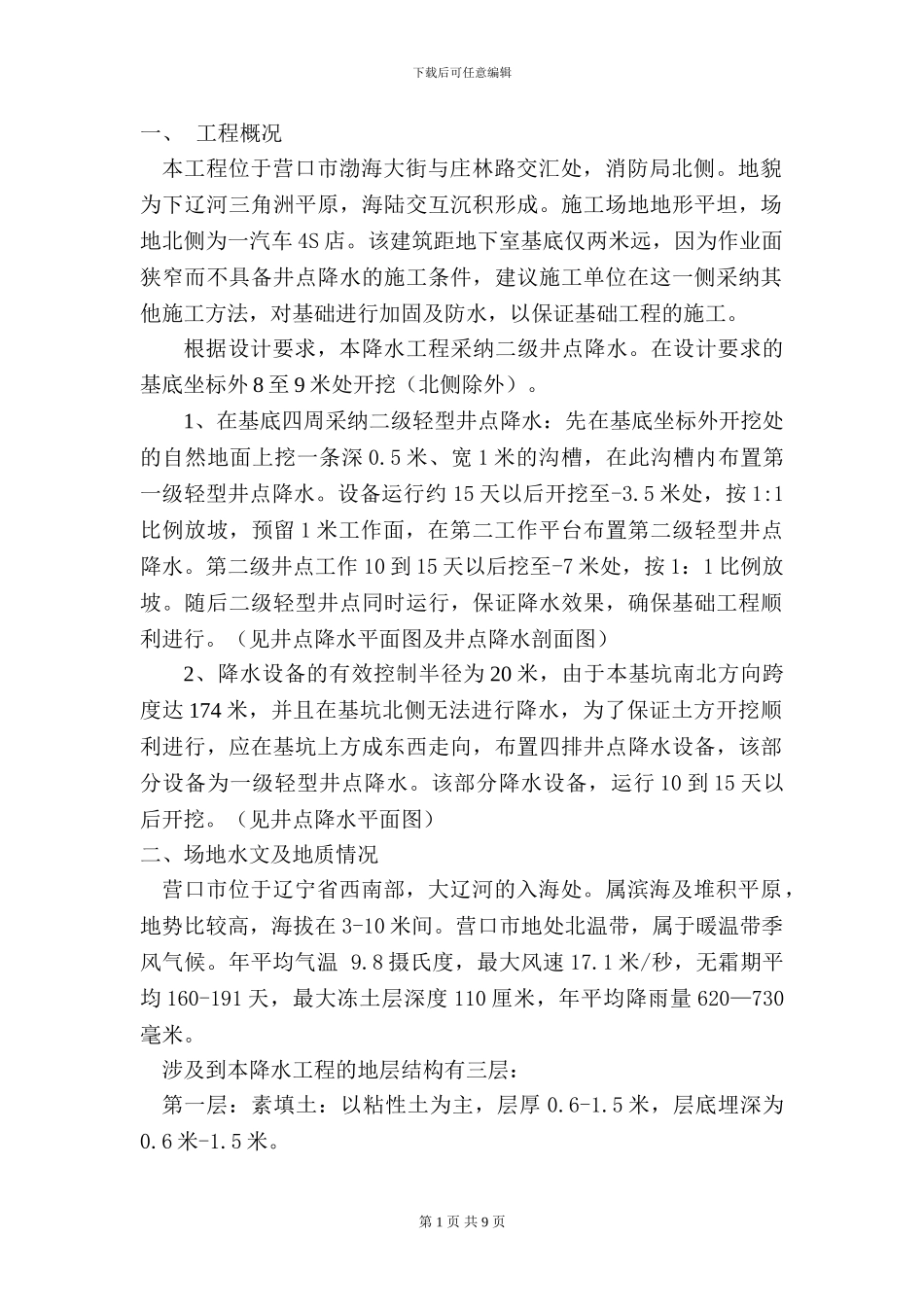

下载后可任意编辑一、 工程概况本工程位于营口市渤海大街与庄林路交汇处,消防局北侧
地貌为下辽河三角洲平原,海陆交互沉积形成
施工场地地形平坦,场地北侧为一汽车 4S 店
该建筑距地下室基底仅两米远,因为作业面狭窄而不具备井点降水的施工条件,建议施工单位在这一侧采纳其他施工方法,对基础进行加固及防水,以保证基础工程的施工
根据设计要求,本降水工程采纳二级井点降水
在设计要求的基底坐标外 8 至 9 米处开挖(北侧除外)
1、在基底四周采纳二级轻型井点降水:先在基底坐标外开挖处的自然地面上挖一条深 0
5 米、宽 1 米的沟槽,在此沟槽内布置第一级轻型井点降水
设备运行约 15 天以后开挖至-3
5 米处,按 1:1比例放坡,预留 1 米工作面,在第二工作平台布置第二级轻型井点降水
第二级井点工作 10 到 15 天以后挖至-7 米处,按 1:1 比例放坡
随后二级轻型井点同时运行,保证降水效果,确保基础工程顺利进行
(见井点降水平面图及井点降水剖面图)2、降水设备的有效控制半径为 20 米,由于本基坑南北方向跨度达 174 米,并且在基坑北侧无法进行降水,为了保证土方开挖顺利进行,应在基坑上方成东西走向,布置四排井点降水设备,该部分设备为一级轻型井点降水
该部分降水设备,运行 10 到 15 天以后开挖
(见井点降水平面图)二、场地水文及地质情况营口市位于辽宁省西南部,大辽河的入海处
属滨海及堆积平原,地势比较高,海拔在 3-10 米间
营口市地处北温带,属于暖温带季风气候
年平均气温 9
8 摄氏度,最大风速 17
1 米/秒,无霜期平均 160-191 天,最大冻土层深度 110 厘米,年平均降雨量 620—730毫米
涉及到本降水工程的地层结构有三层:第一层:素填土:以粘性土为主,层厚 0
5 米,层底埋深为0
第 1 页 共 9 页下载后
