隆兴花苑热力管网施工进度表VIP免费

隆兴花苑热力管网施工进度表_第1页
1/2页
隆兴花苑热力管网施工进度表_第2页
2/2页

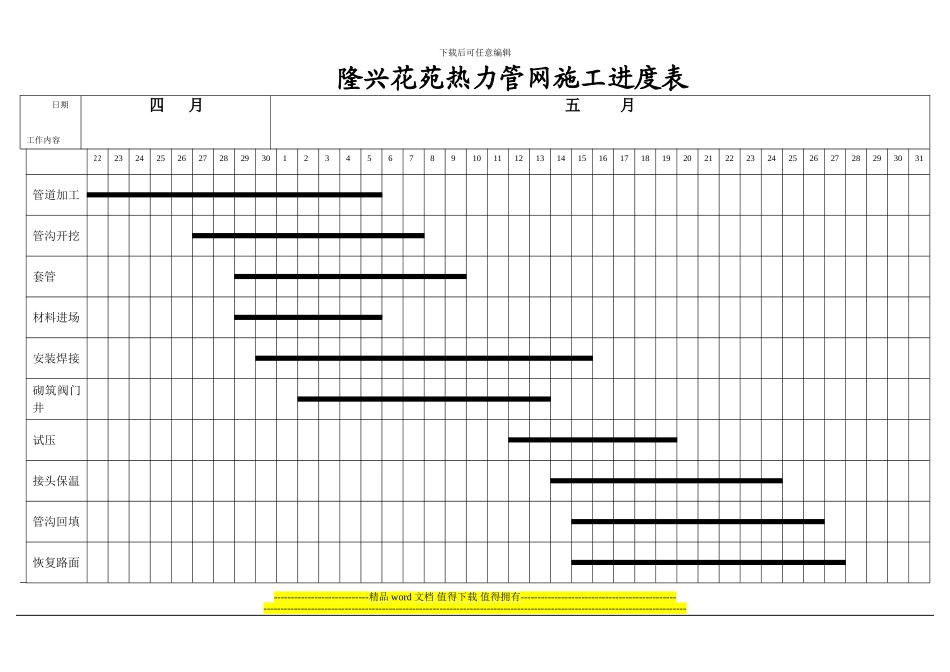

下载后可任意编辑隆兴花苑热力管网施工进度表日期工作内容四 月五 月22232425262728293012345678910111213141516171819202122232425262728293031管道加工 管沟开挖套管材料进场安装焊接砌筑阀门井试压接头保温管沟回填恢复路面----------------------------精品 word 文档 值得下载 值得拥有---------------------------------------------------------------------------------------------------------------------------------------------------------------------------下载后可任意编辑余土外运----------------------------精品 word 文档 值得下载 值得拥有---------------------------------------------------------------------------------------------------------------------------------------------------------------------------
