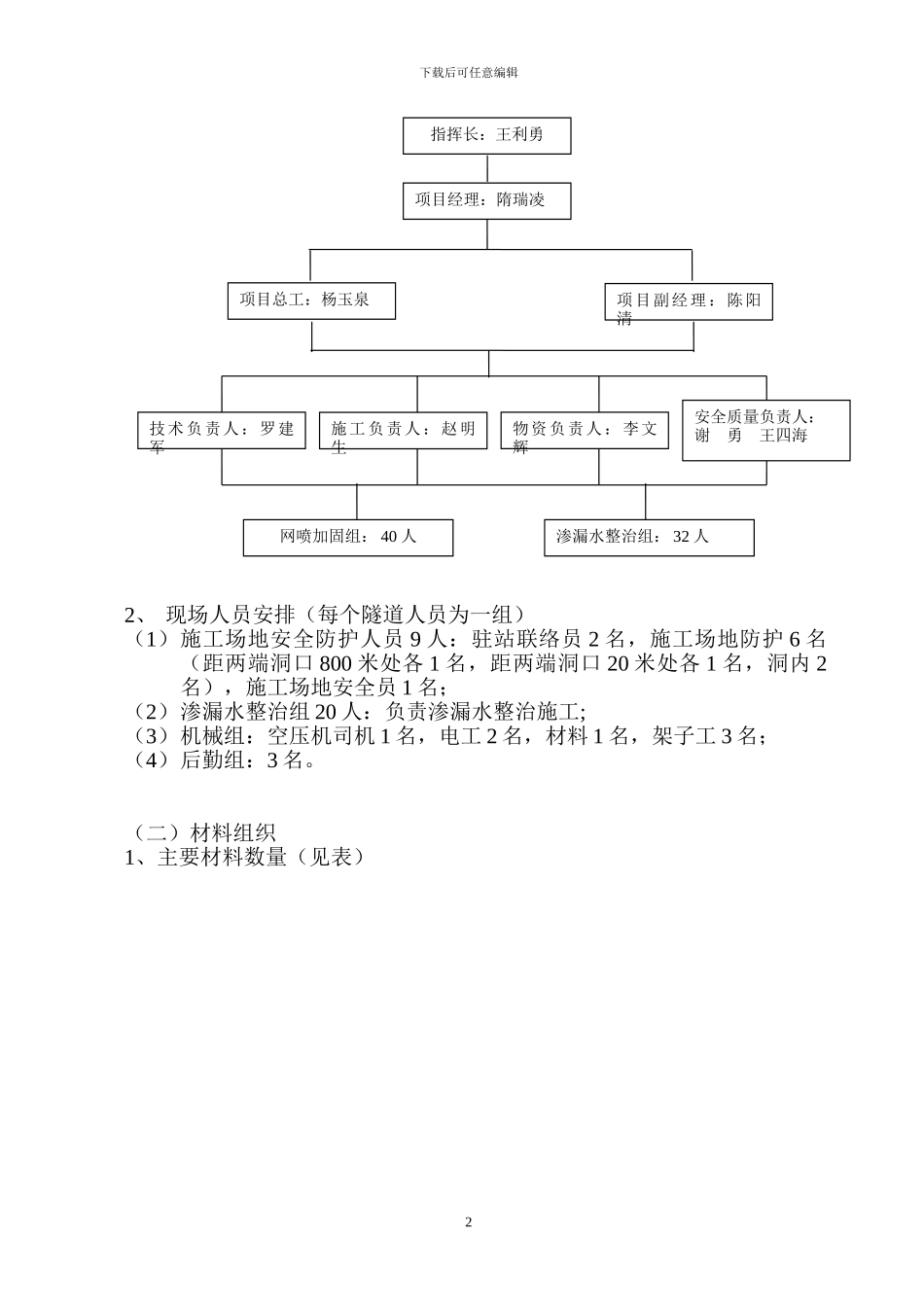

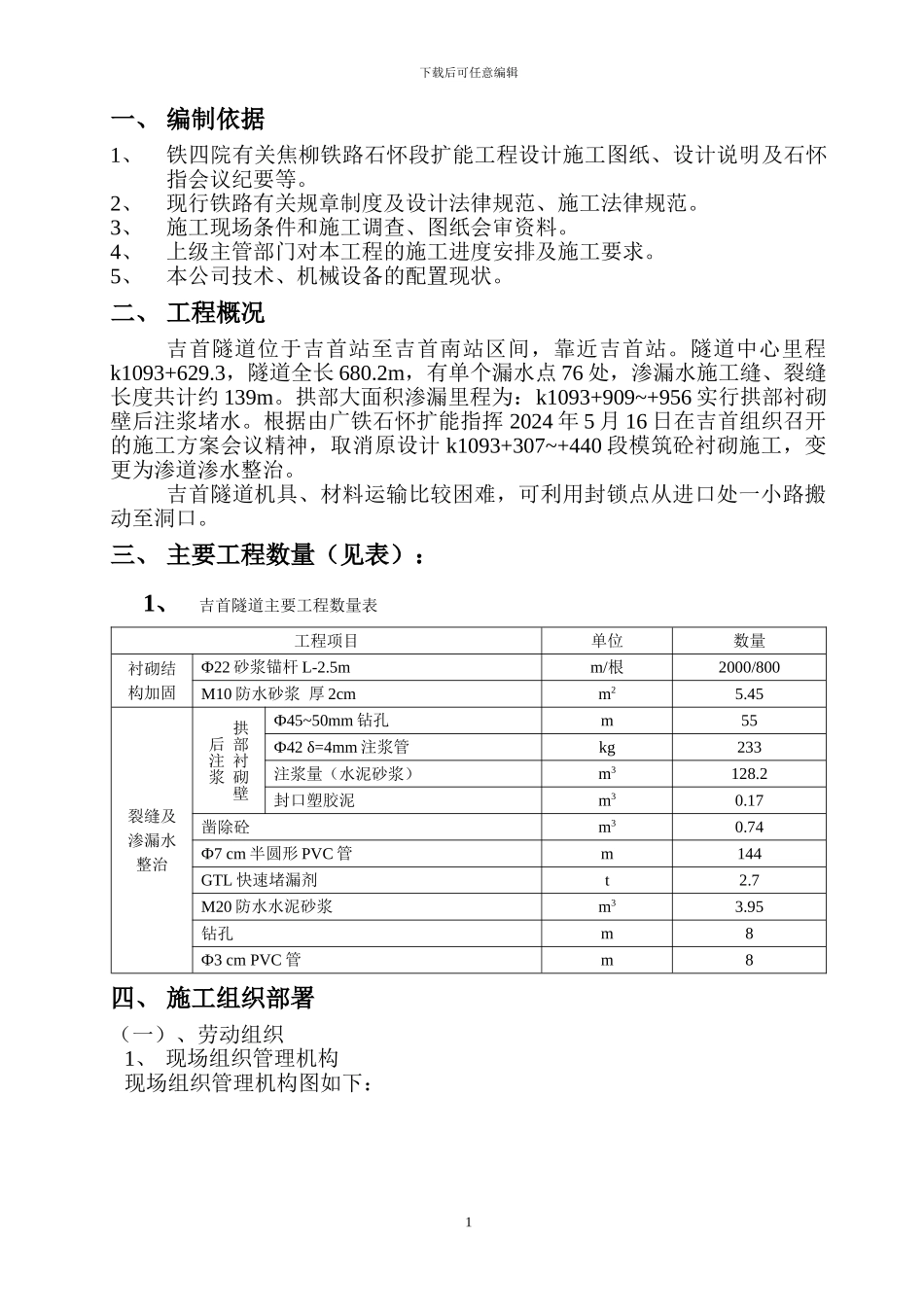

下载后可任意编辑一、 编制依据1、铁四院有关焦柳铁路石怀段扩能工程设计施工图纸、设计说明及石怀指会议纪要等。2、现行铁路有关规章制度及设计法律规范、施工法律规范。3、施工现场条件和施工调查、图纸会审资料。4、上级主管部门对本工程的施工进度安排及施工要求。5、本公司技术、机械设备的配置现状。二、 工程概况吉首隧道位于吉首站至吉首南站区间,靠近吉首站。隧道中心里程k1093+629.3,隧道全长 680.2m,有单个漏水点 76 处,渗漏水施工缝、裂缝长度共计约 139m。拱部大面积渗漏里程为:k1093+909~+956 实行拱部衬砌壁后注浆堵水。根据由广铁石怀扩能指挥 2024 年 5 月 16 日在吉首组织召开的施工方案会议精神,取消原设计 k1093+307~+440 段模筑砼衬砌施工,变更为渗道渗水整治。吉首隧道机具、材料运输比较困难,可利用封锁点从进口处一小路搬动至洞口。三、 主要工程数量(见表):1、吉首隧道主要工程数量表工程项目单位数量衬砌结构加固Ф22 砂浆锚杆 L-2.5mm/根2000/800M10 防水砂浆 厚 2cmm25.45裂缝及渗漏水整治拱部衬砌壁后注浆Ф45~50mm 钻孔m55Ф42 δ=4mm 注浆管kg233注浆量(水泥砂浆)m3128.2封口塑胶泥m30.17凿除砼m30.74Ф7 cm 半圆形 PVC 管m144GTL 快速堵漏剂t2.7M20 防水水泥砂浆m33.95钻孔m8Ф3 cm PVC 管m8四、 施工组织部署(一)、劳动组织1、 现场组织管理机构现场组织管理机构图如下:1下载后可任意编辑2、 现场人员安排(每个隧道人员为一组)(1)施工场地安全防护人员 9 人:驻站联络员 2 名,施工场地防护 6 名(距两端洞口 800 米处各 1 名,距两端洞口 20 米处各 1 名,洞内 2名),施工场地安全员 1 名;(2)渗漏水整治组 20 人:负责渗漏水整治施工;(3)机械组:空压机司机 1 名,电工 2 名,材料 1 名,架子工 3 名;(4)后勤组:3 名。(二)材料组织1、主要材料数量(见表)项目经理:隋瑞凌项目总工:杨玉泉技术负责人:罗建军施工负责人:赵明生物资负责人:李文辉安全质量负责人:谢 勇 王四海渗漏水整治组: 32 人指挥长:王利勇项目副经理:陈阳清网喷加固组: 40 人2下载后可任意编辑2、主要材料供应、运输方式 水泥、钢筋等厂产料:在厂家采购,用火车运至吉首站,再倒运到施工点,临时要点卸放;河砂及碎石料:在当地砂石场采购,用汽车运至吉首站,然后用手扶拖拉机、汽车或人力挑运至洞门口附近卸放,然后利...
