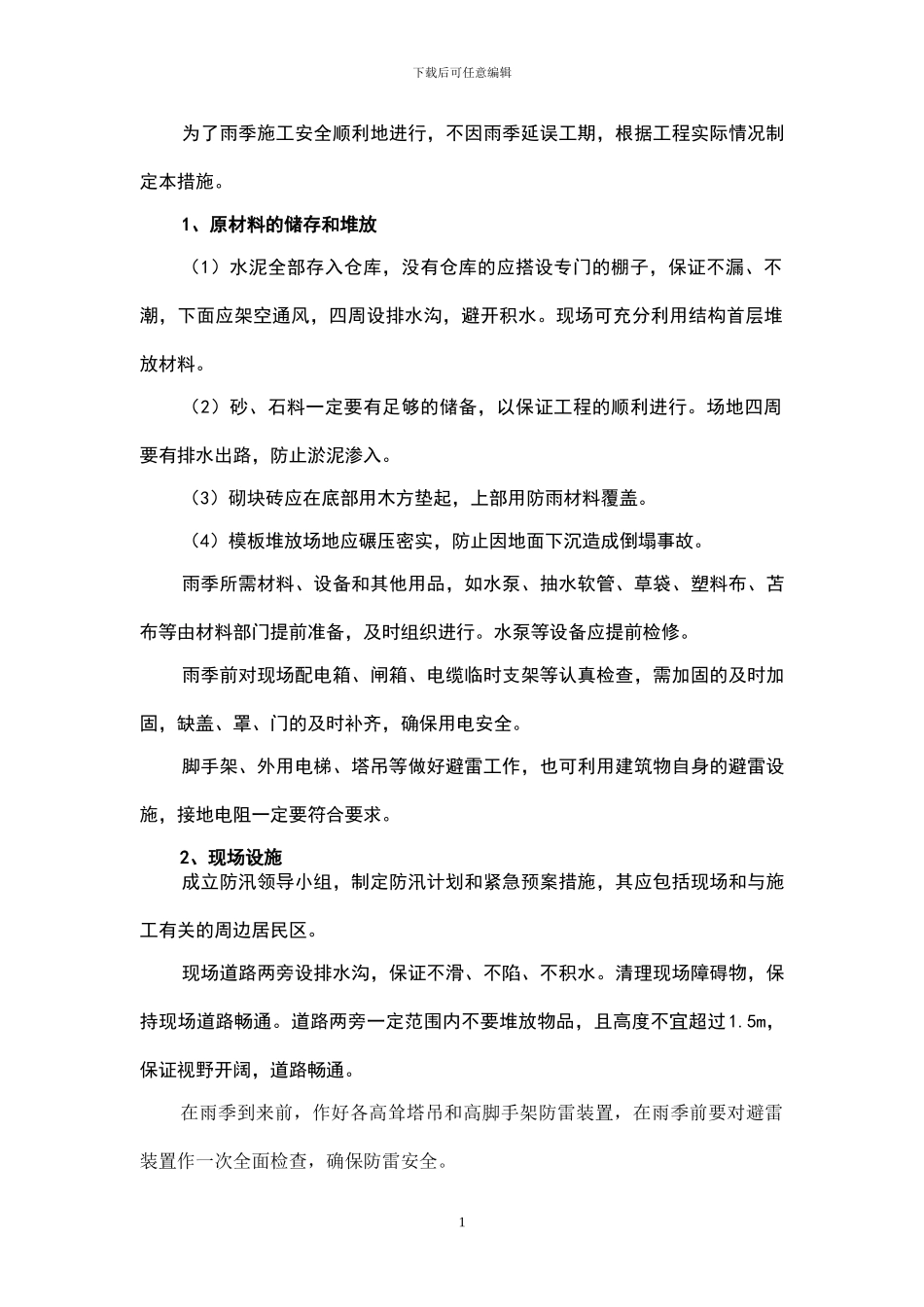

汇锦花园小区 1#高层住宅楼雨季施工夜间施工措施山西金信建筑有限公司第十二工程公司二○○四年五月五日雨季施工措施0下载后可任意编辑为了雨季施工安全顺利地进行,不因雨季延误工期,根据工程实际情况制定本措施
1、原材料的储存和堆放(1)水泥全部存入仓库,没有仓库的应搭设专门的棚子,保证不漏、不潮,下面应架空通风,四周设排水沟,避开积水
现场可充分利用结构首层堆放材料
(2)砂、石料一定要有足够的储备,以保证工程的顺利进行
场地四周要有排水出路,防止淤泥渗入
(3)砌块砖应在底部用木方垫起,上部用防雨材料覆盖
(4)模板堆放场地应碾压密实,防止因地面下沉造成倒塌事故
雨季所需材料、设备和其他用品,如水泵、抽水软管、草袋、塑料布、苫布等由材料部门提前准备,及时组织进行
水泵等设备应提前检修
雨季前对现场配电箱、闸箱、电缆临时支架等认真检查,需加固的及时加固,缺盖、罩、门的及时补齐,确保用电安全
脚手架、外用电梯、塔吊等做好避雷工作,也可利用建筑物自身的避雷设施,接地电阻一定要符合要求
2、现场设施成立防汛领导小组,制定防汛计划和紧急预案措施,其应包括现场和与施工有关的周边居民区
现场道路两旁设排水沟,保证不滑、不陷、不积水
清理现场障碍物,保持现场道路畅通
道路两旁一定范围内不要堆放物品,且高度不宜超过1
5m,保证视野开阔,道路畅通
在雨季到来前,作好各高耸塔吊和高脚手架防雷装置,在雨季前要对避雷装置作一次全面检查,确保防雷安全

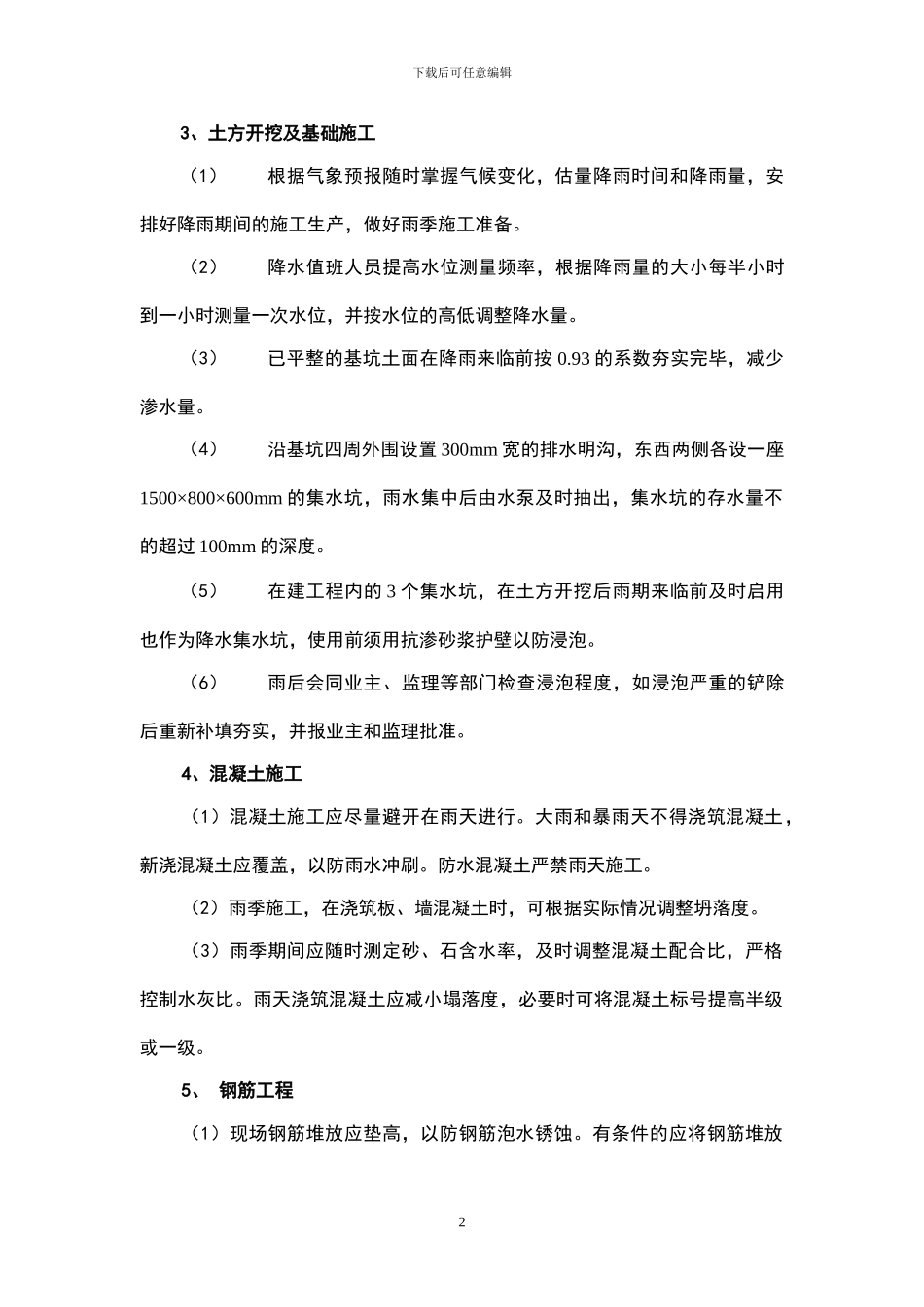

1下载后可任意编辑3、土方开挖及基础施工(1)根据气象预报随时掌握气候变化,估量降雨时间和降雨量,安排好降雨期间的施工生产,做好雨季施工准备
(2)降水值班人员提高水位测量频率,根据降雨量的大小每半小时到一小时测量一次水位,并按水位的高低调整降水量
(3)已平整的基坑土面在降雨来临前按 0
93 的系数夯实完毕,减少渗水量
(4)沿基坑四周外围设置 3
