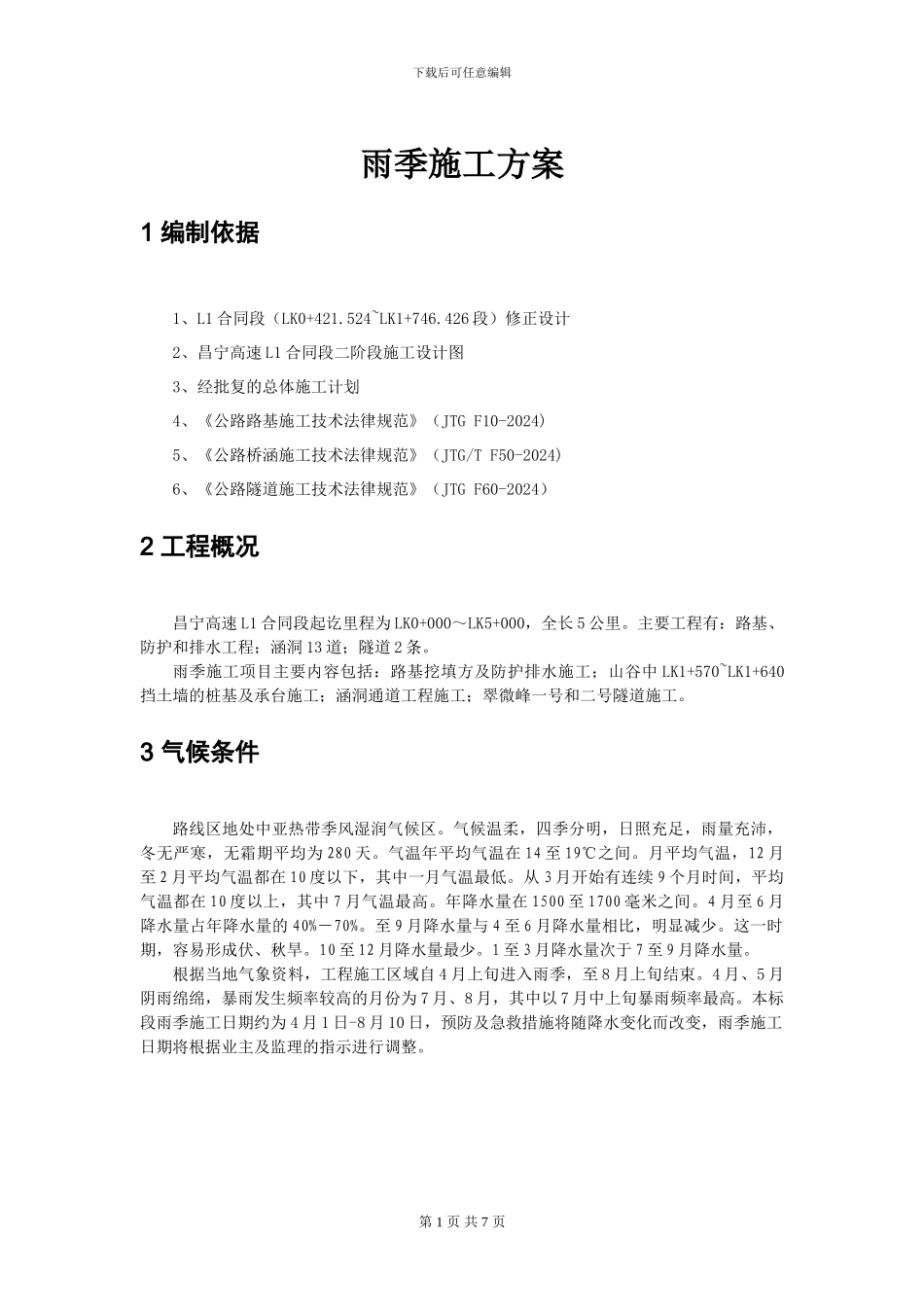

第 1 页 共 7 页下载后可任意编辑雨季施工方案1 编制依据1、L1 合同段(LK0+421
524~LK1+746
426 段)修正设计2、昌宁高速 L1 合同段二阶段施工设计图3、经批复的总体施工计划4、《公路路基施工技术法律规范》(JTG F10-2024)5、《公路桥涵施工技术法律规范》(JTG/T F50-2024)6、《公路隧道施工技术法律规范》(JTG F60-2024)2 工程概况昌宁高速 L1 合同段起讫里程为 LK0+000~LK5+000,全长 5 公里
主要工程有:路基、防护和排水工程;涵洞 13 道;隧道 2 条
雨季施工项目主要内容包括:路基挖填方及防护排水施工;山谷中 LK1+570~LK1+640挡土墙的桩基及承台施工;涵洞通道工程施工;翠微峰一号和二号隧道施工
3 气候条件路线区地处中亚热带季风湿润气候区
气候温柔,四季分明,日照充足,雨量充沛,冬无严寒,无霜期平均为 280 天
气温年平均气温在 14 至 19℃之间
月平均气温,12 月至 2 月平均气温都在 10 度以下,其中一月气温最低
从 3 月开始有连续 9 个月时间,平均气温都在 10 度以上,其中 7 月气温最高
年降水量在 1500 至 1700 毫米之间
4 月至 6 月降水量占年降水量的 40%-70%
至 9 月降水量与 4 至 6 月降水量相比,明显减少
这一时期,容易形成伏、秋旱
10 至 12 月降水量最少
1 至 3 月降水量次于 7 至 9 月降水量
根据当地气象资料,工程施工区域自 4 月上旬进入雨季,至 8 月上旬结束
4 月、5 月阴雨绵绵,暴雨发生频率较高的月份为 7 月、8 月,其中以 7 月中上旬暴雨频率最高
本标段雨季施工日期约为 4 月 1 日-8 月 10 日,预防及急救措施将随降水变化而改变,雨季施工日期将根据业主及监理的指示进行调整
