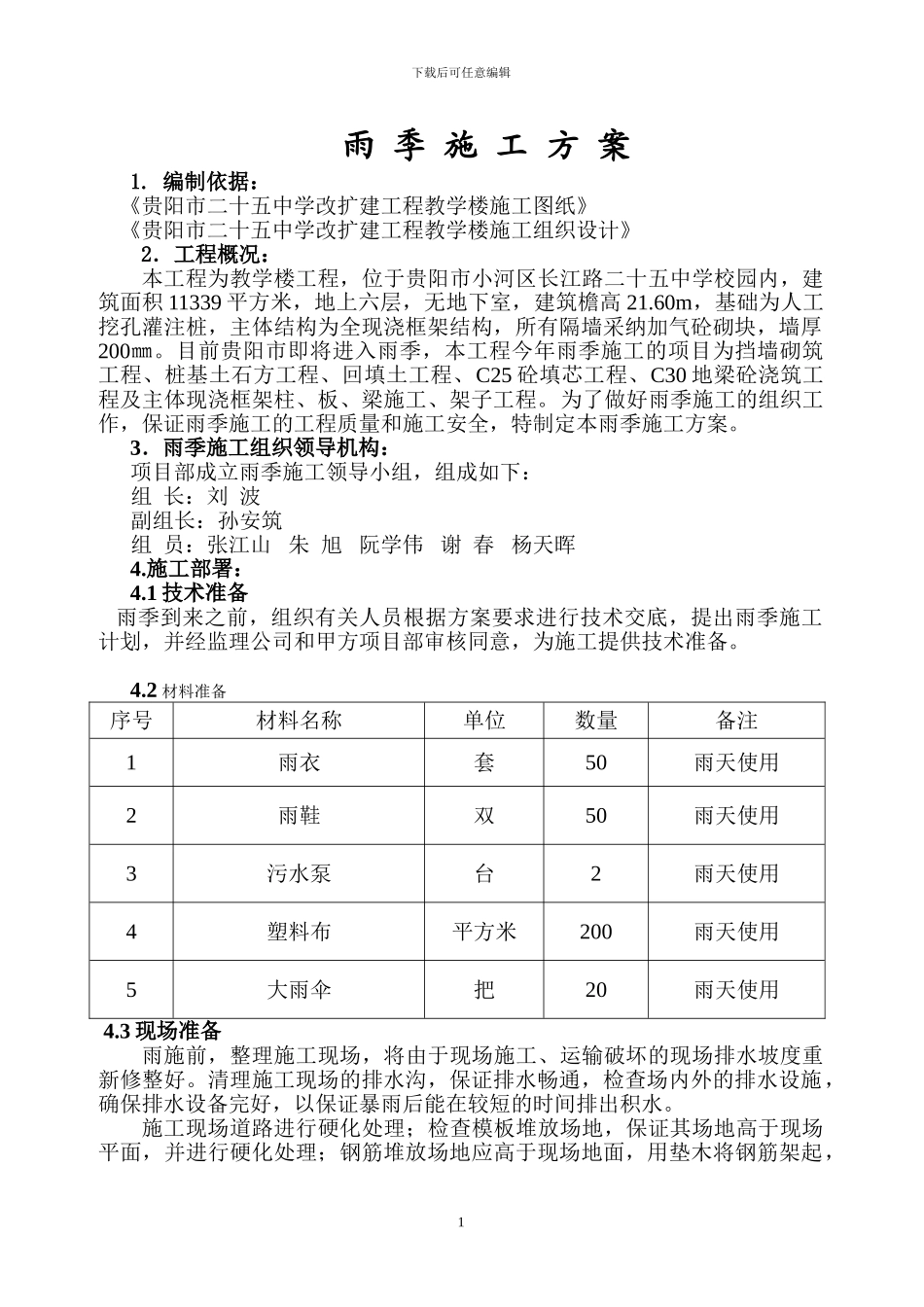

下载后可任意编辑 雨 季 施 工 方 案1
编制依据:《贵阳市二十五中学改扩建工程教学楼施工图纸》《贵阳市二十五中学改扩建工程教学楼施工组织设计》2.工程概况:本工程为教学楼工程,位于贵阳市小河区长江路二十五中学校园内,建筑面积 11339 平方米,地上六层,无地下室,建筑檐高 21
60m,基础为人工挖孔灌注桩,主体结构为全现浇框架结构,所有隔墙采纳加气砼砌块,墙厚200㎜
目前贵阳市即将进入雨季,本工程今年雨季施工的项目为挡墙砌筑工程、桩基土石方工程、回填土工程、C25 砼填芯工程、C30 地梁砼浇筑工程及主体现浇框架柱、板、梁施工、架子工程
为了做好雨季施工的组织工作,保证雨季施工的工程质量和施工安全,特制定本雨季施工方案
3.雨季施工组织领导机构:项目部成立雨季施工领导小组,组成如下:组 长:刘 波副组长:孙安筑组 员:张江山 朱 旭 阮学伟 谢 春 杨天晖4
施工部署:4
1 技术准备 雨季到来之前,组织有关人员根据方案要求进行技术交底,提出雨季施工计划,并经监理公司和甲方项目部审核同意,为施工提供技术准备
2 材料准备序号材料名称单位数量备注1雨衣套50雨天使用2雨鞋双50雨天使用3污水泵台2雨天使用4塑料布平方米200雨天使用5大雨伞把20雨天使用 4

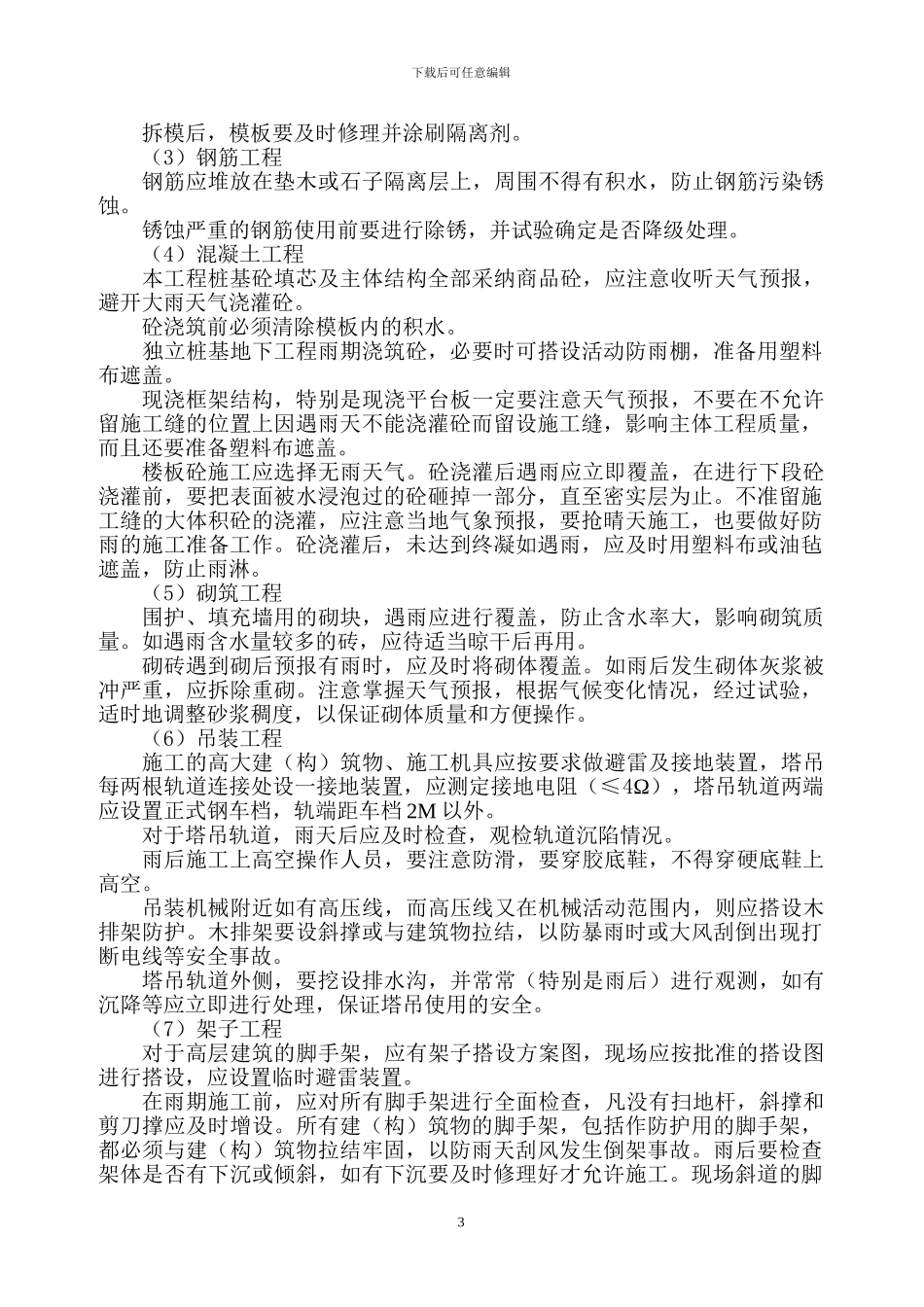

3 现场准备雨施前,整理施工现场,将由于现场施工、运输破坏的现场排水坡度重新修整好
清理施工现场的排水沟,保证排水畅通,检查场内外的排水设施,确保排水设备完好,以保证暴雨后能在较短的时间排出积水

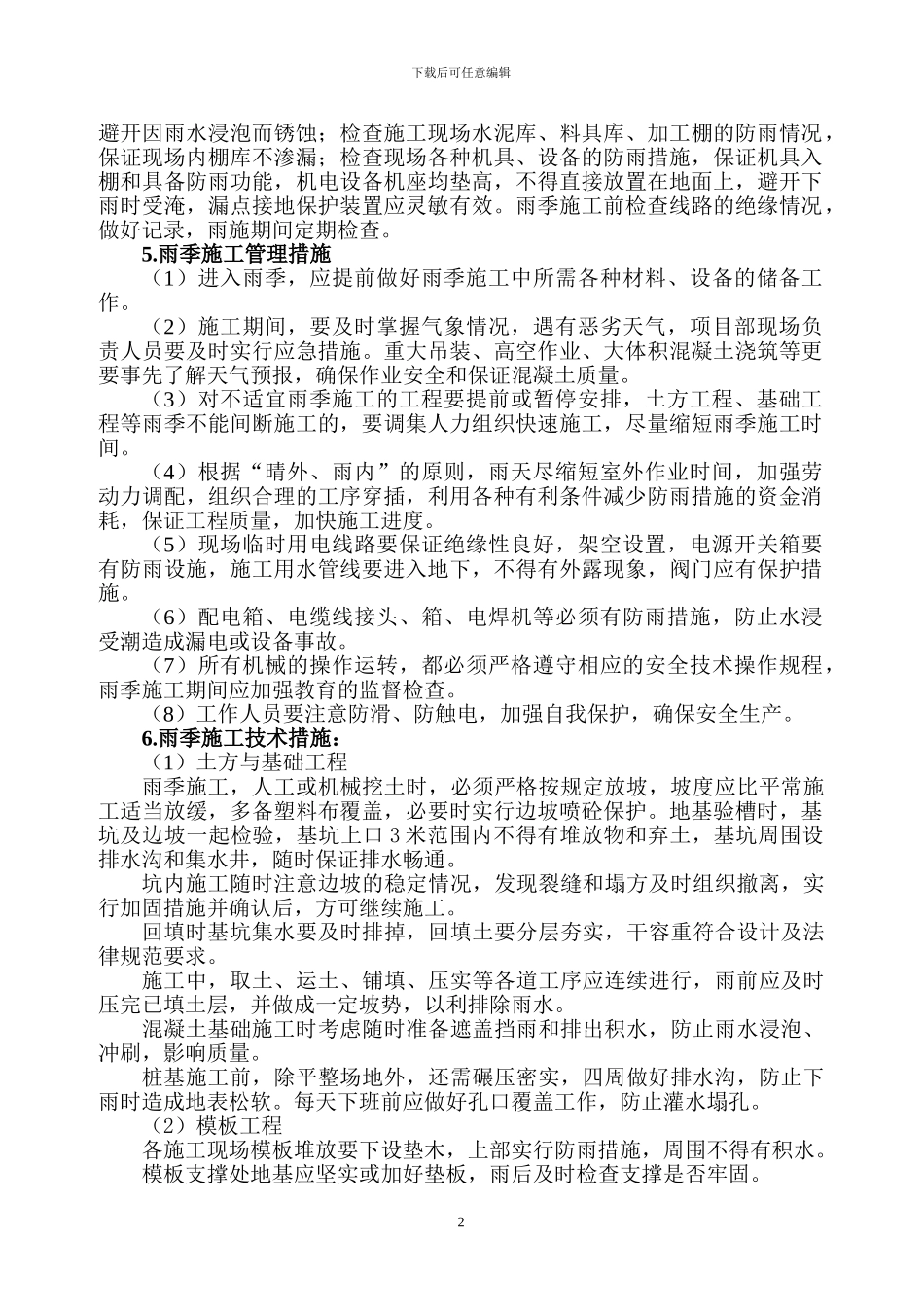

施工现场道路进行硬化处理;检查模板堆放场地,保证其场地高于现场平面,并进行硬化处理;钢筋堆放场地应高于现场地面,用垫木将钢筋架起,1下载后可任意编辑避开因雨水浸泡而锈蚀;检查施工现场水泥库、料具库、加工棚的防雨情况,保证现场内棚库不渗漏;检查现场各种机具、设备的防雨措施,保证机具入棚和具备防雨功能,机电设备机座均
