电脑桌面
添加小米粒文库到电脑桌面
安装后可以在桌面快捷访问

雨季施工注意事项VIP免费

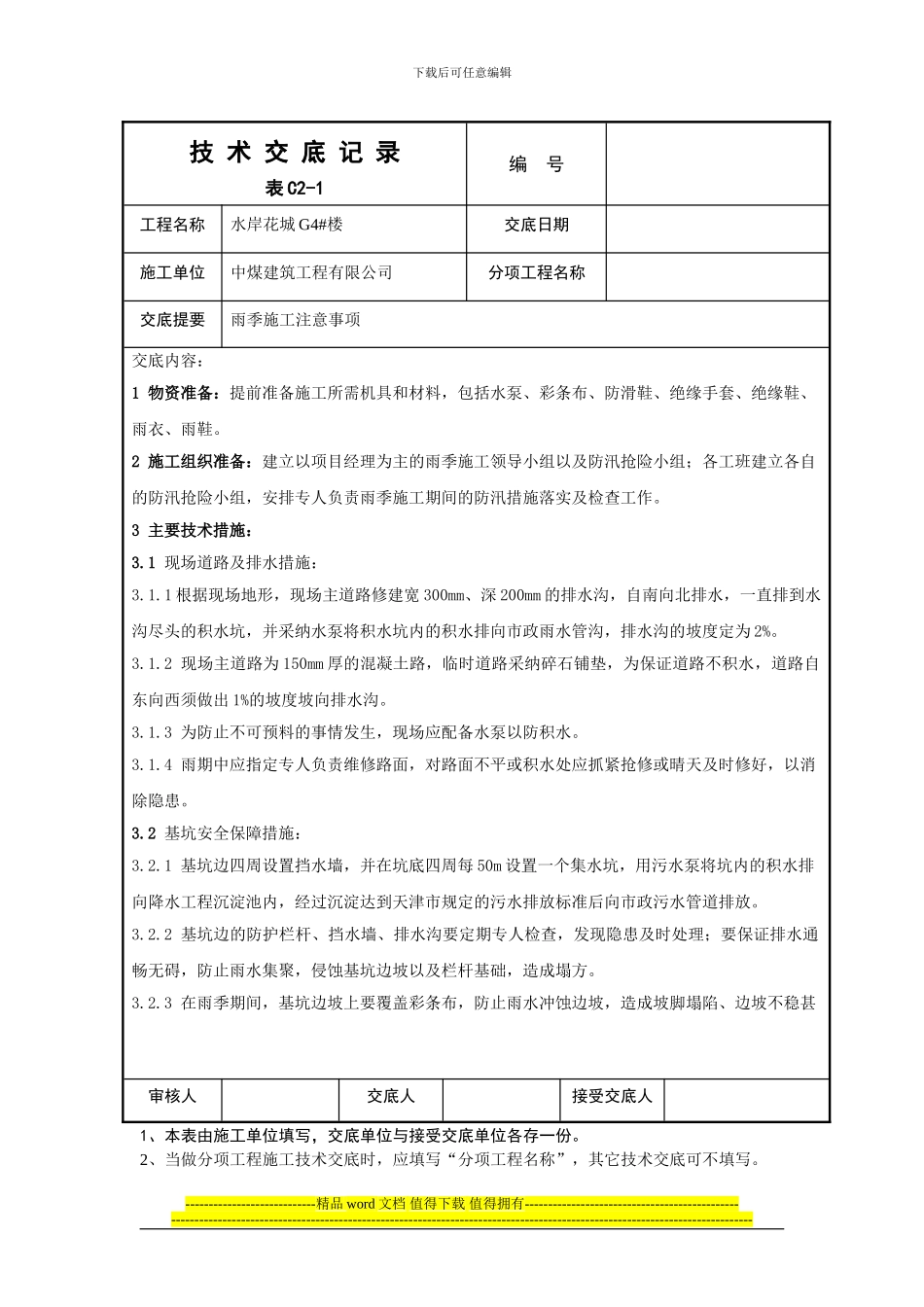

雨季施工注意事项_第1页
1/7

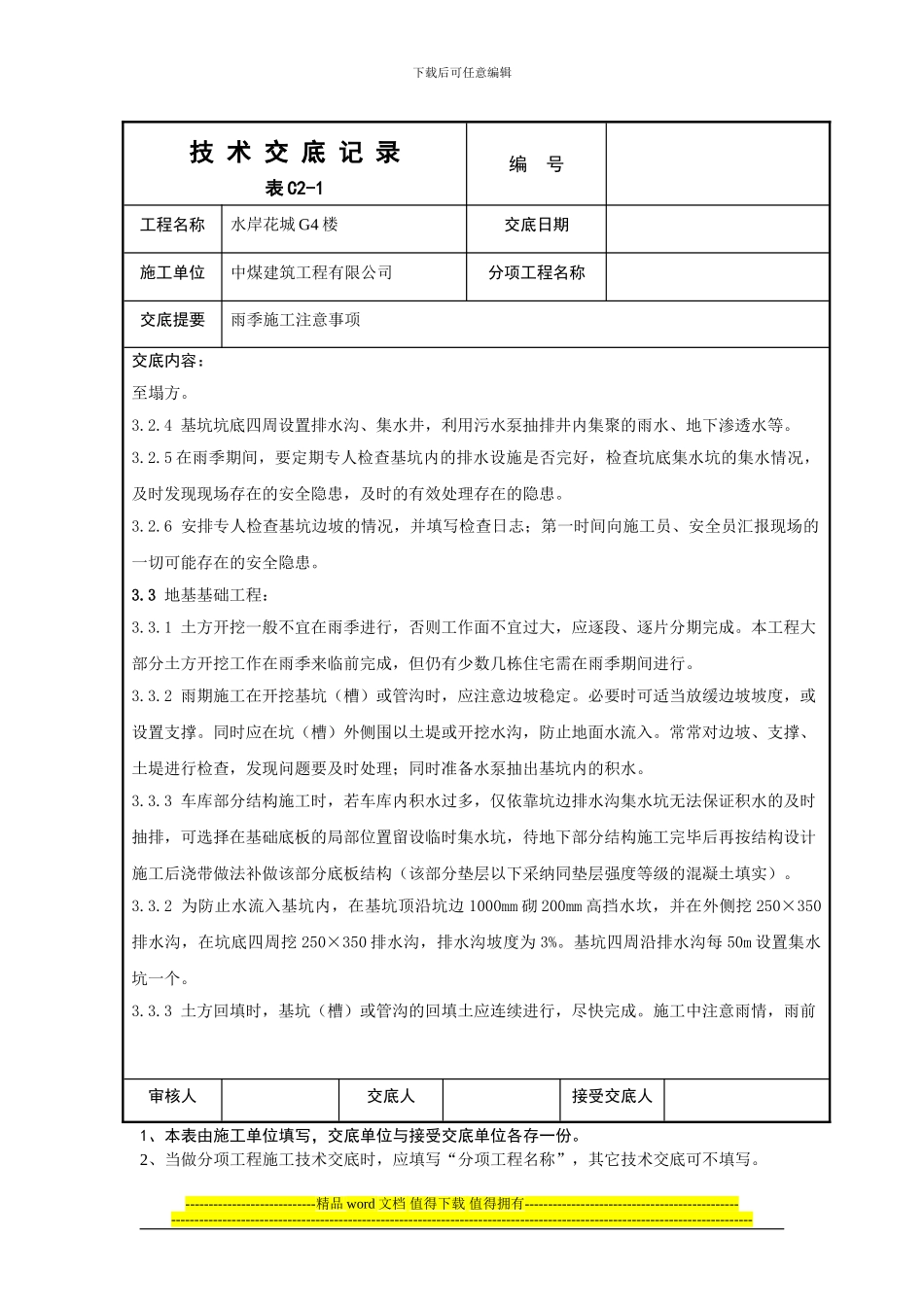

雨季施工注意事项_第2页
2/7
雨季施工注意事项_第3页
3/7
下载后可任意编辑技 术 交 底 记 录表 C2-1编 号工程名称水岸花城 G4#楼交底日期施工单位中煤建筑工程有限公司分项工程名称交底提要雨季施工注意事项交底内容:1 物资准备:提前准备施工所需机具和材料,包括水泵、彩条布、防滑鞋、绝缘手套、绝缘鞋、雨衣、雨鞋。2 施工组织准备:建立以项目经理为主的雨季施工领导小组以及防汛抢险小组;各工班建立各自的防汛抢险小组,安排专人负责雨季施工期间的防汛措施落实及检查工作。3 主要技术措施:3.1 现场道路及排水措施:3.1.1 根据现场地形,现场主道路修建宽 300mm、深 200mm 的排水沟,自南向北排水,一直排到水沟尽头的积水坑,并采纳水泵将积水坑内的积水排向市政雨水管沟,排水沟的坡度定为 2%。3.1.2 现场主道路为 150mm 厚的混凝土路,临时道路采纳碎石铺垫,为保证道路不积水,道路自东向西须做出 1%的坡度坡向排水沟。3.1.3 为防止不可预料的事情发生,现场应配备水泵以防积水。3.1.4 雨期中应指定专人负责维修路面,对路面不平或积水处应抓紧抢修或晴天及时修好,以消除隐患。3.2 基坑安全保障措施:3.2.1 基坑边四周设置挡水墙,并在坑底四周每 50m 设置一个集水坑,用污水泵将坑内的积水排向降水工程沉淀池内,经过沉淀达到天津市规定的污水排放标准后向市政污水管道排放。3.2.2 基坑边的防护栏杆、挡水墙、排水沟要定期专人检查,发现隐患及时处理;要保证排水通畅无碍,防止雨水集聚,侵蚀基坑边坡以及栏杆基础,造成塌方。3.2.3 在雨季期间,基坑边坡上要覆盖彩条布,防止雨水冲蚀边坡,造成坡脚塌陷、边坡不稳甚审核人交底人接受交底人1、本表由施工单位填写,交底单位与接受交底单位各存一份。2、当做分项工程施工技术交底时,应填写“分项工程名称”,其它技术交底可不填写。----------------------------精品 word 文档 值得下载 值得拥有---------------------------------------------------------------------------------------------------------------------------------------------------------------------------下载后可任意编辑技 术 交 底 记 录表 C2-1编 号工程名称水岸花城 G4 楼交底日期施工单位中煤建筑工程有限公司分项工程名称交底提要雨季施工注意事项交底内容:至塌方。3.2.4 基坑坑底四周设置排水沟、集水井,利用污水泵抽排井内集聚的雨水、地下渗透水等。3.2.5 在雨季期间,要定期专人检查基坑内的排水设施...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

雨季施工注意事项

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
