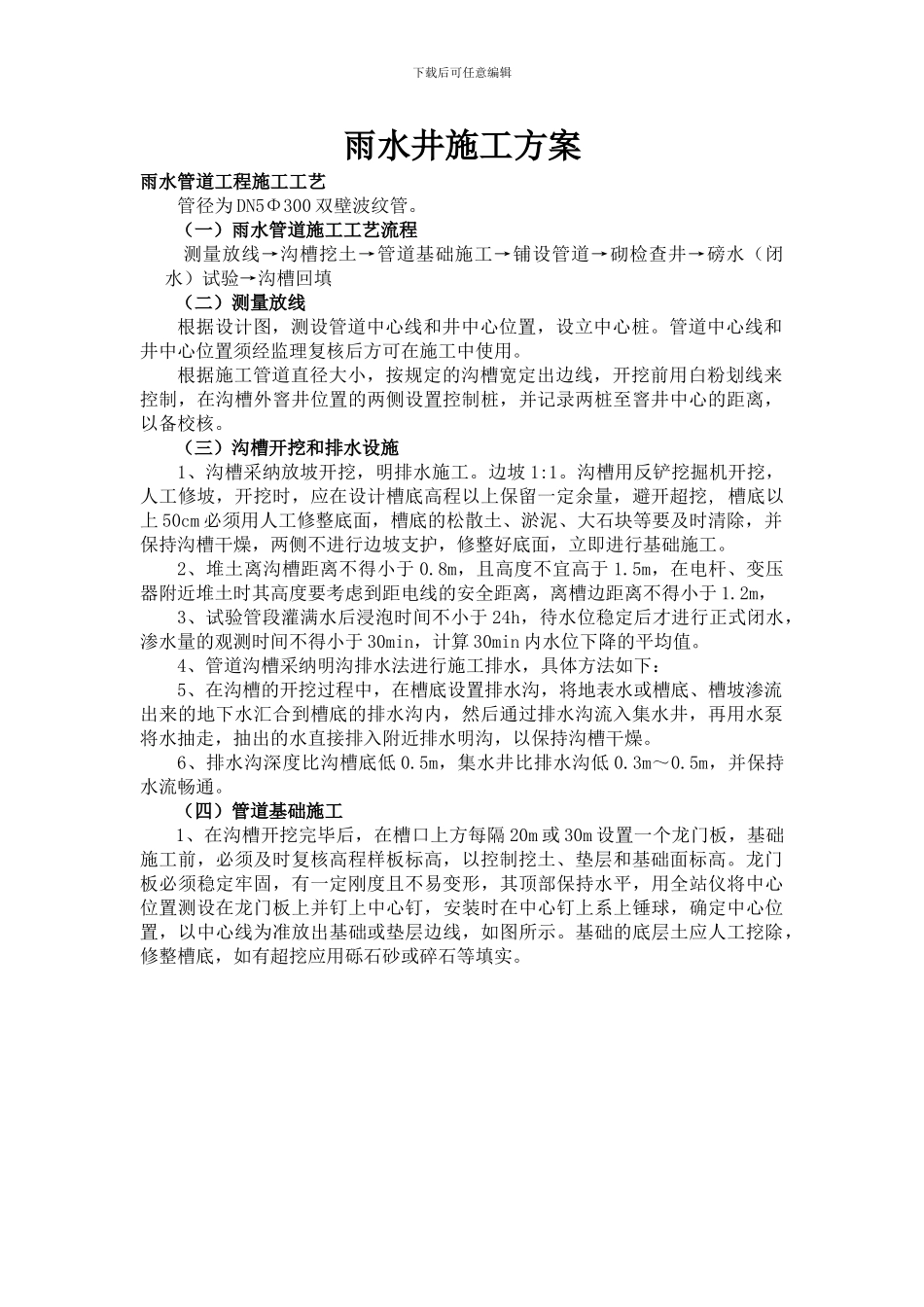

下载后可任意编辑雨水井施工方案雨水管道工程施工工艺管径为 DN5Φ300 双壁波纹管
(一)雨水管道施工工艺流程测量放线→沟槽挖土→管道基础施工→铺设管道→砌检查井→磅水(闭水)试验→沟槽回填(二)测量放线根据设计图,测设管道中心线和井中心位置,设立中心桩
管道中心线和井中心位置须经监理复核后方可在施工中使用
根据施工管道直径大小,按规定的沟槽宽定出边线,开挖前用白粉划线来控制,在沟槽外窨井位置的两侧设置控制桩,并记录两桩至窨井中心的距离,以备校核
(三)沟槽开挖和排水设施1、沟槽采纳放坡开挖,明排水施工
边坡 1:1
沟槽用反铲挖掘机开挖,人工修坡,开挖时,应在设计槽底高程以上保留一定余量,避开超挖, 槽底以上 50cm 必须用人工修整底面,槽底的松散土、淤泥、大石块等要及时清除,并保持沟槽干燥,两侧不进行边坡支护,修整好底面,立即进行基础施工
2、堆土离沟槽距离不得小于 0
8m,且高度不宜高于 1
5m,在电杆、变压器附近堆土时其高度要考虑到距电线的安全距离,离槽边距离不得小于 1
2m,3、试验管段灌满水后浸泡时间不小于 24h,待水位稳定后才进行正式闭水,渗水量的观测时间不得小于 30min,计算 30min 内水位下降的平均值
4、管道沟槽采纳明沟排水法进行施工排水,具体方法如下:5、在沟槽的开挖过程中,在槽底设置排水沟,将地表水或槽底、槽坡渗流出来的地下水汇合到槽底的排水沟内,然后通过排水沟流入集水井,再用水泵将水抽走,抽出的水直接排入附近排水明沟,以保持沟槽干燥
6、排水沟深度比沟槽底低 0
5m,集水井比排水沟低 0
5m,并保持水流畅通

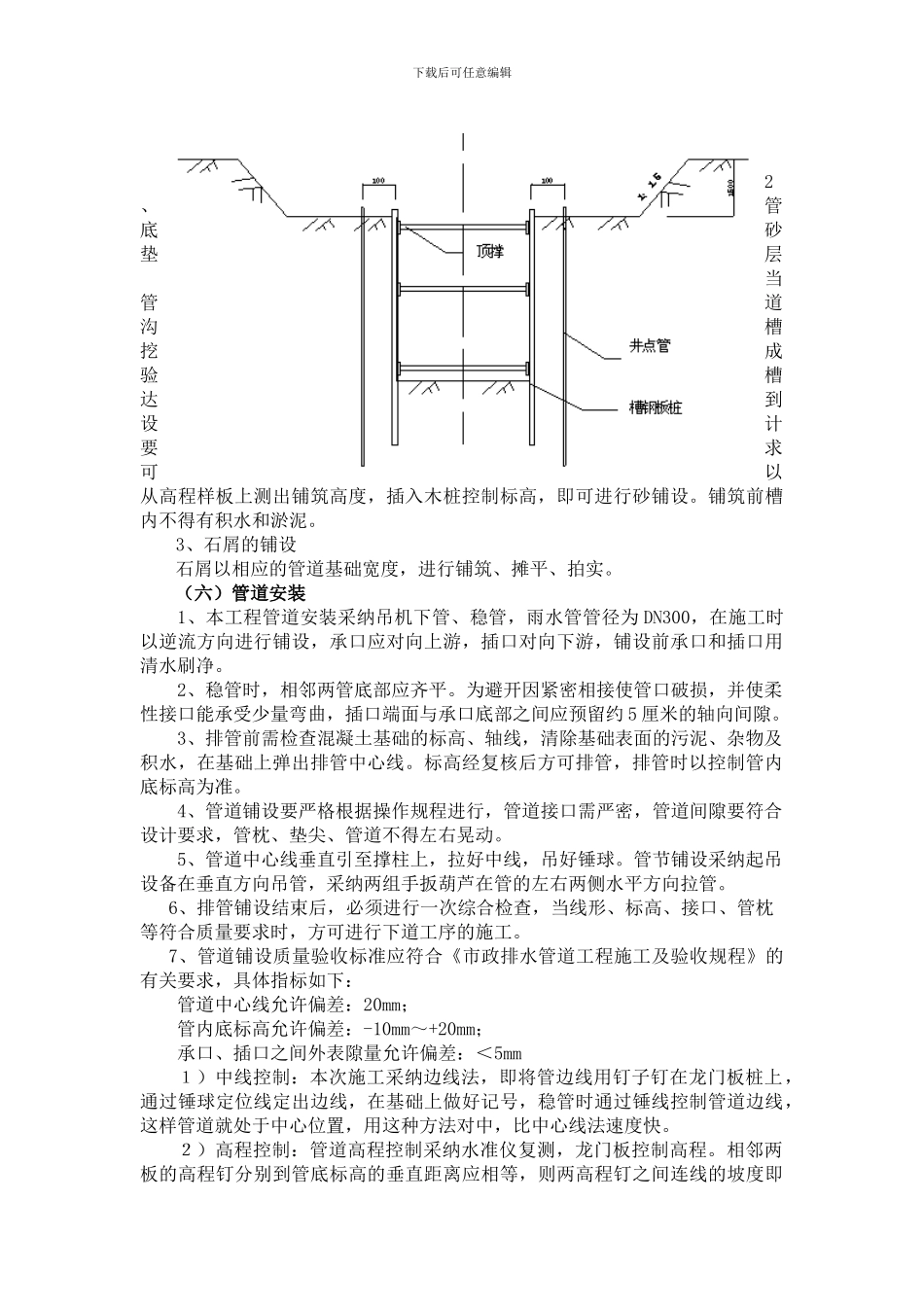

(四)管道基础施工1、在沟槽开挖完毕后,在槽口上方每隔 20m 或 30m 设置一个龙门板,基础施工前,必须及时复核高程样板标高,以控制挖土、垫层和基础面标高
龙门板必须稳定牢固,有一定刚度且不易变形,其顶部保
