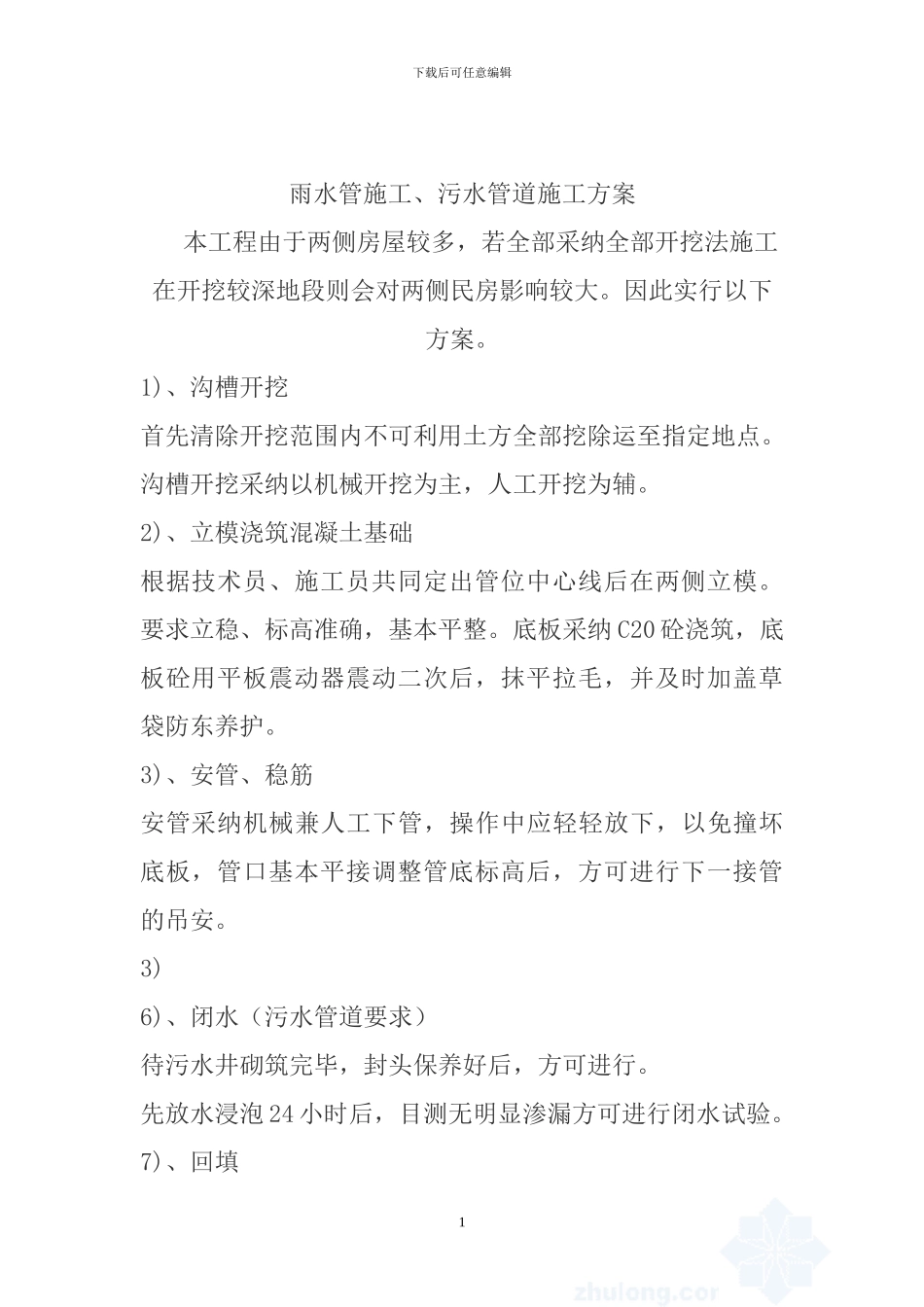

下载后可任意编辑雨水管施工、污水管道施工方案 本工程由于两侧房屋较多,若全部采纳全部开挖法施工在开挖较深地段则会对两侧民房影响较大
因此实行以下方案
1)、沟槽开挖首先清除开挖范围内不可利用土方全部挖除运至指定地点
沟槽开挖采纳以机械开挖为主,人工开挖为辅
2)、立模浇筑混凝土基础根据技术员、施工员共同定出管位中心线后在两侧立模
要求立稳、标高准确,基本平整
底板采纳 C20 砼浇筑,底板砼用平板震动器震动二次后,抹平拉毛,并及时加盖草袋防东养护
3)、安管、稳筋安管采纳机械兼人工下管,操作中应轻轻放下,以免撞坏底板,管口基本平接调整管底标高后,方可进行下一接管的吊安
3)6)、闭水(污水管道要求)待污水井砌筑完毕,封头保养好后,方可进行
先放水浸泡 24 小时后,目测无明显渗漏方可进行闭水试验
7)、回填1下载后可任意编辑回填待闭水合格后进行,首先抽干槽内积水,首先采纳人工回填,回填厚度为每 30cm 一层,人工整平后夯实,再用机械分层回填夯实,注意沟槽两边同时进行
一、工程概况二、施工准备 由于施工工期在初冬,工期较紧,施工任务重,施工量大等需要做好充足的施工准备
1、施工前我单位已对施工区(段)地下管线、井、沟进行勘察,对原有管道标高、规格、使用情况进行记录并与现设计图纸核对
2、施工人员进场后,再进行一次地下管线的勘察,核对无误后及时进行测量放样,准确放出管道布置的位置和沟槽开挖的边线
2、落实管道供应厂家,进行认真考查,并征求甲方意见,甲方同意后选定供应厂商
3、所需的材料设备要提前做好计划,根据计划提前3 个工作日准备齐全
到场材料、设备必须满足法律规范设计要求
2下载后可任意编辑 2
4、管道施工前进行认真的技术质量安全交底,分工明确,责任到人

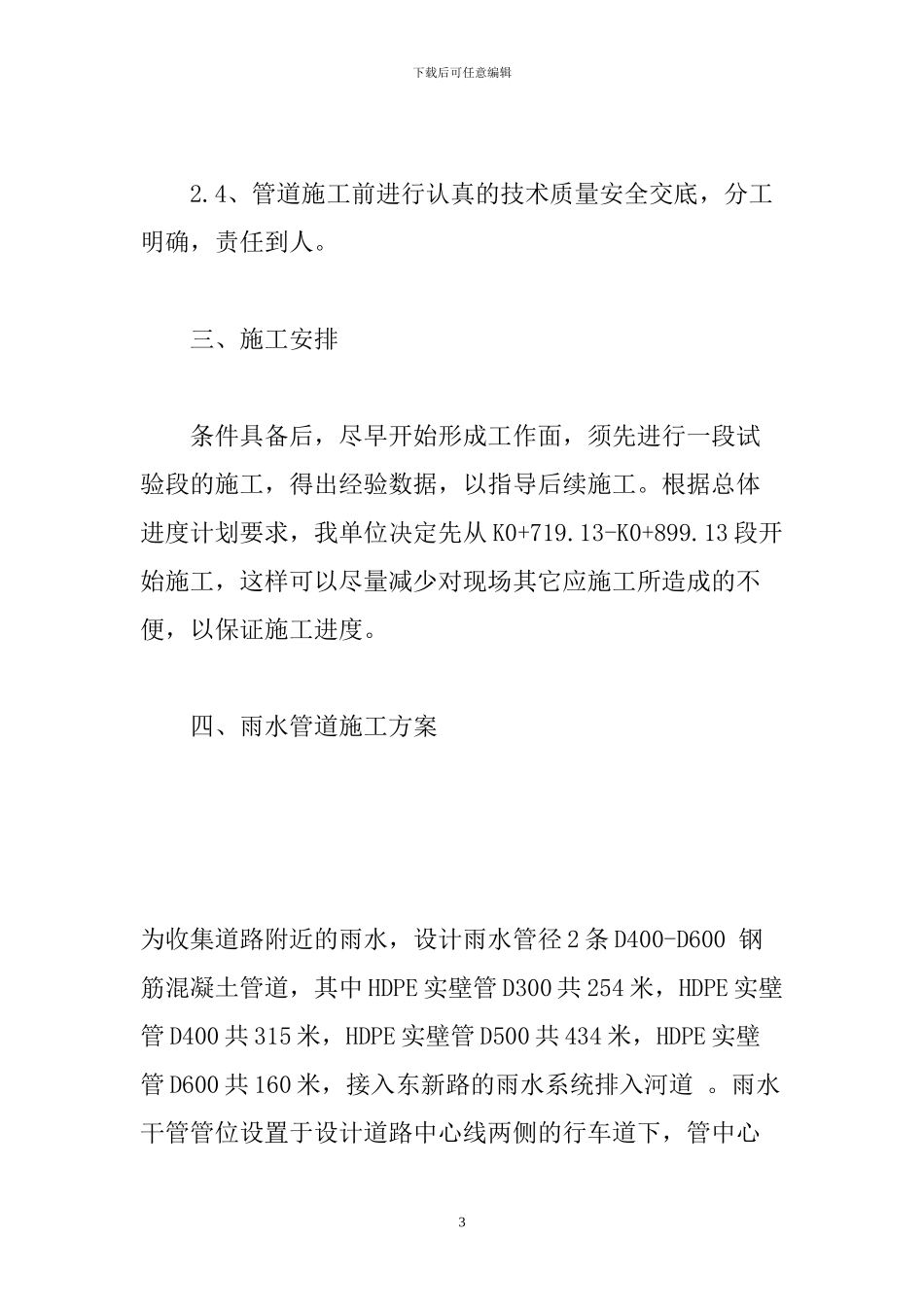

三、施工安排 条件具备后,尽早开始形成工作面,须先进行一段试验段的施工,得出经验数据,以指
