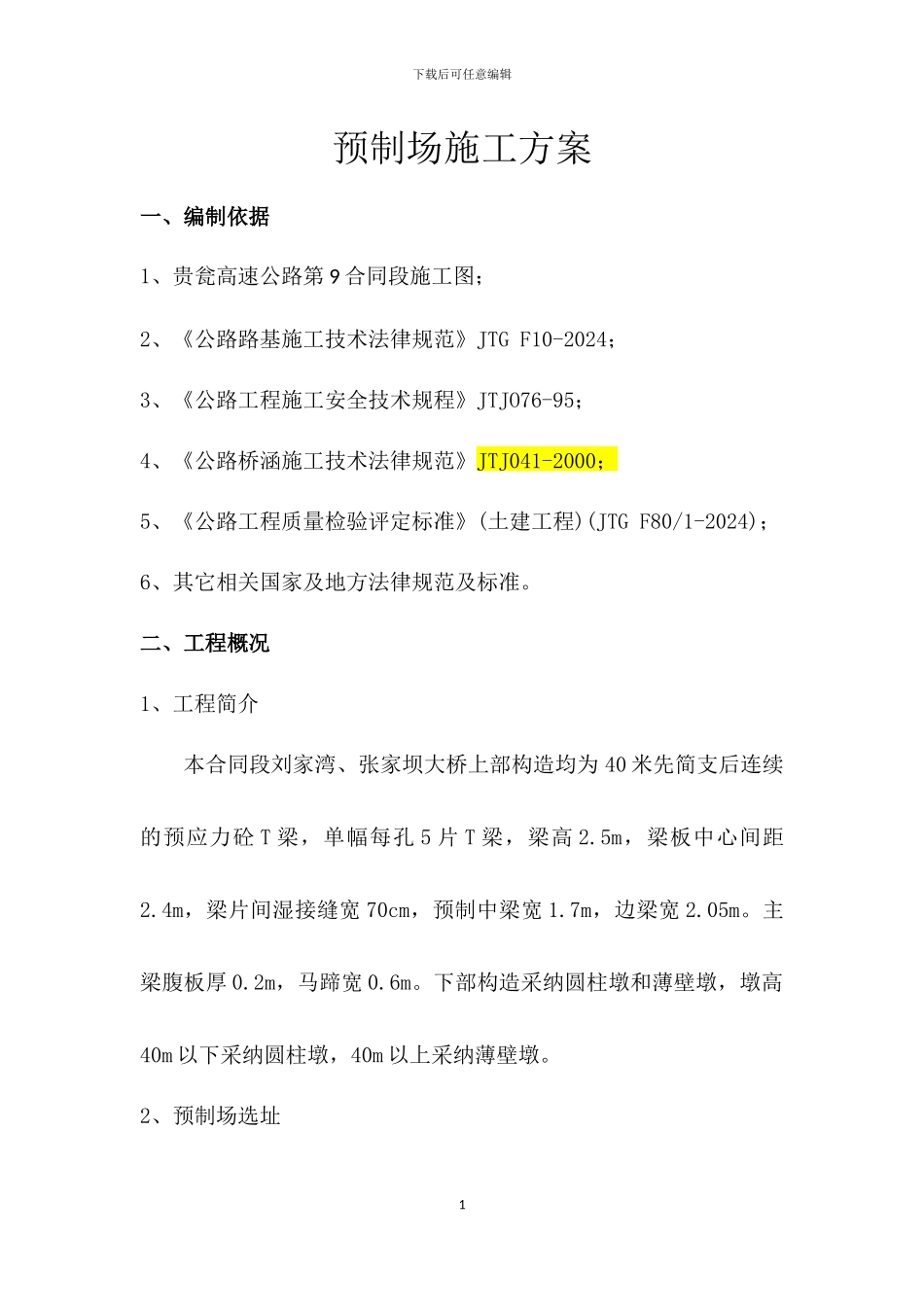

预制场施工方案中交贵瓮高速公路第二总承包第 9 合同段项目经理部二○一三年五月二十二日下载后可任意编辑预制场施工方案一、编制依据1、贵瓮高速公路第 9 合同段施工图;2、《公路路基施工技术法律规范》JTG F10-2024;3、《公路工程施工安全技术规程》JTJO76-95;4、《公路桥涵施工技术法律规范》JTJ041-2000;5、《公路工程质量检验评定标准》(土建工程)(JTG F80/1-2024);6、其它相关国家及地方法律规范及标准
二、工程概况1、工程简介本合同段刘家湾、张家坝大桥上部构造均为 40 米先简支后连续的预应力砼 T 梁,单幅每孔 5 片 T 梁,梁高 2
5m,梁板中心间距2
4m,梁片间湿接缝宽 70cm,预制中梁宽 1
7m,边梁宽 2
主梁腹板厚 0
2m,马蹄宽 0
下部构造采纳圆柱墩和薄壁墩,墩高40m 以下采纳圆柱墩,40m 以上采纳薄壁墩

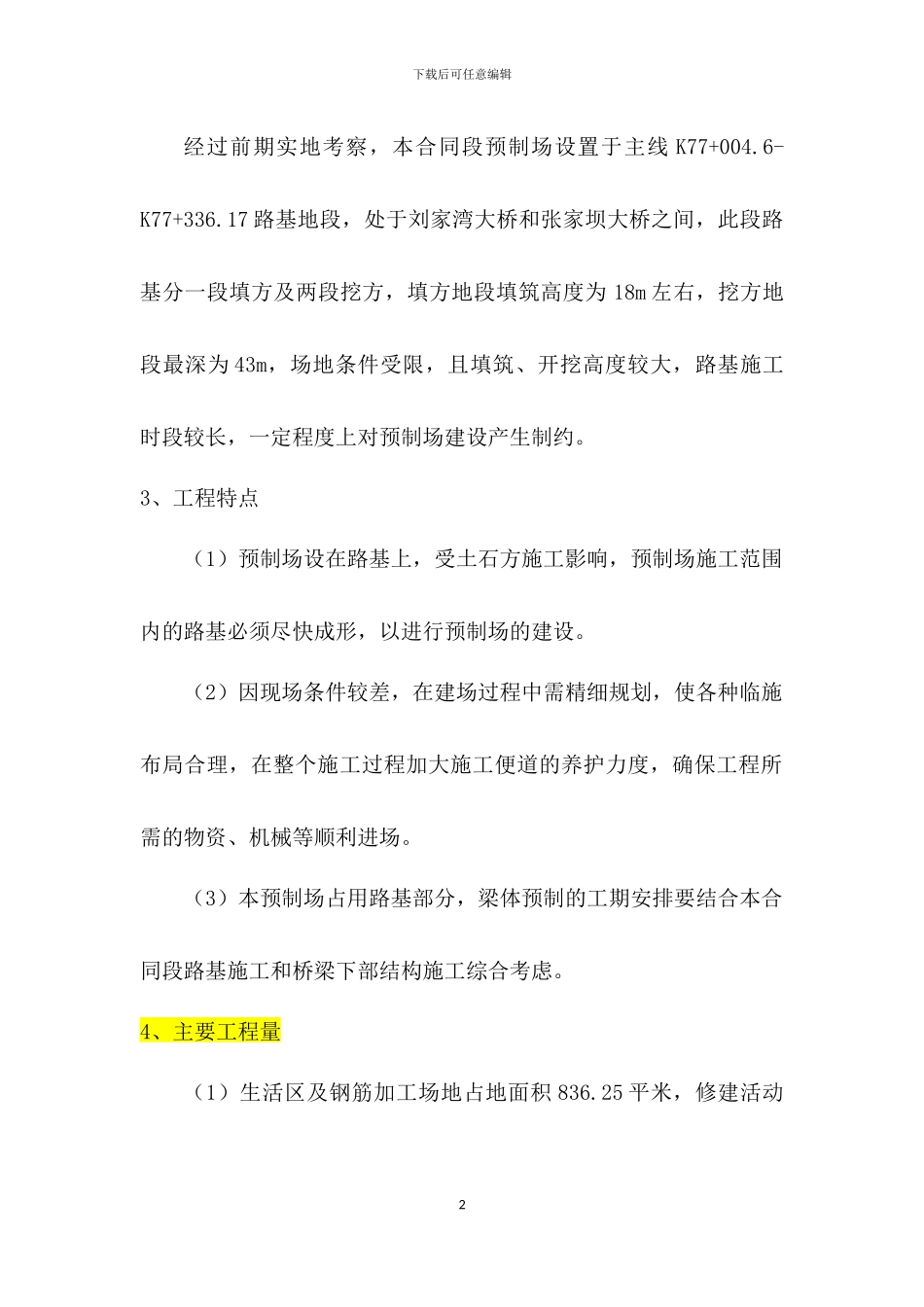

2、预制场选址1下载后可任意编辑经过前期实地考察,本合同段预制场设置于主线 K77+004
6-K77+336
17 路基地段,处于刘家湾大桥和张家坝大桥之间,此段路基分一段填方及两段挖方,填方地段填筑高度为 18m 左右,挖方地段最深为 43m,场地条件受限,且填筑、开挖高度较大,路基施工时段较长,一定程度上对预制场建设产生制约
3、工程特点(1)预制场设在路基上,受土石方施工影响,预制场施工范围内的路基必须尽快成形,以进行预制场的建设
(2)因现场条件较差,在建场过程中需精细规划,使各种临施布局合理,在整个施工过程加大施工便道的养护力度,确保工程所需的物资、机械等顺利进场
(3)本预制场占用路基部分,梁体预制的工期安排要结合本合同段路基施工和桥梁下部结构施工综合考虑
4、主要工程量(1)生活区及钢筋加工场地占地面积 836
25 平米,修建活动2下载后可任意编辑板房 236
