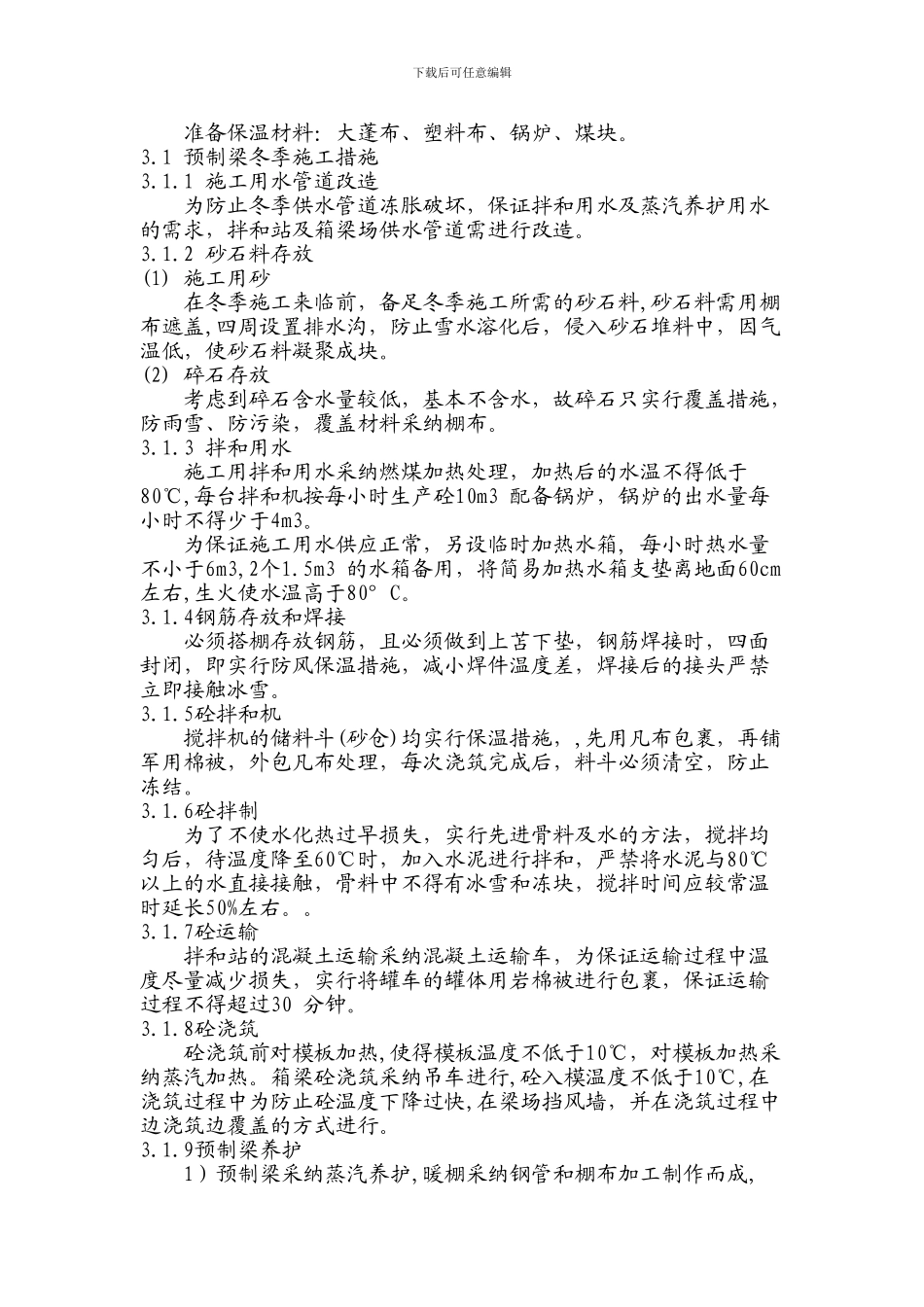

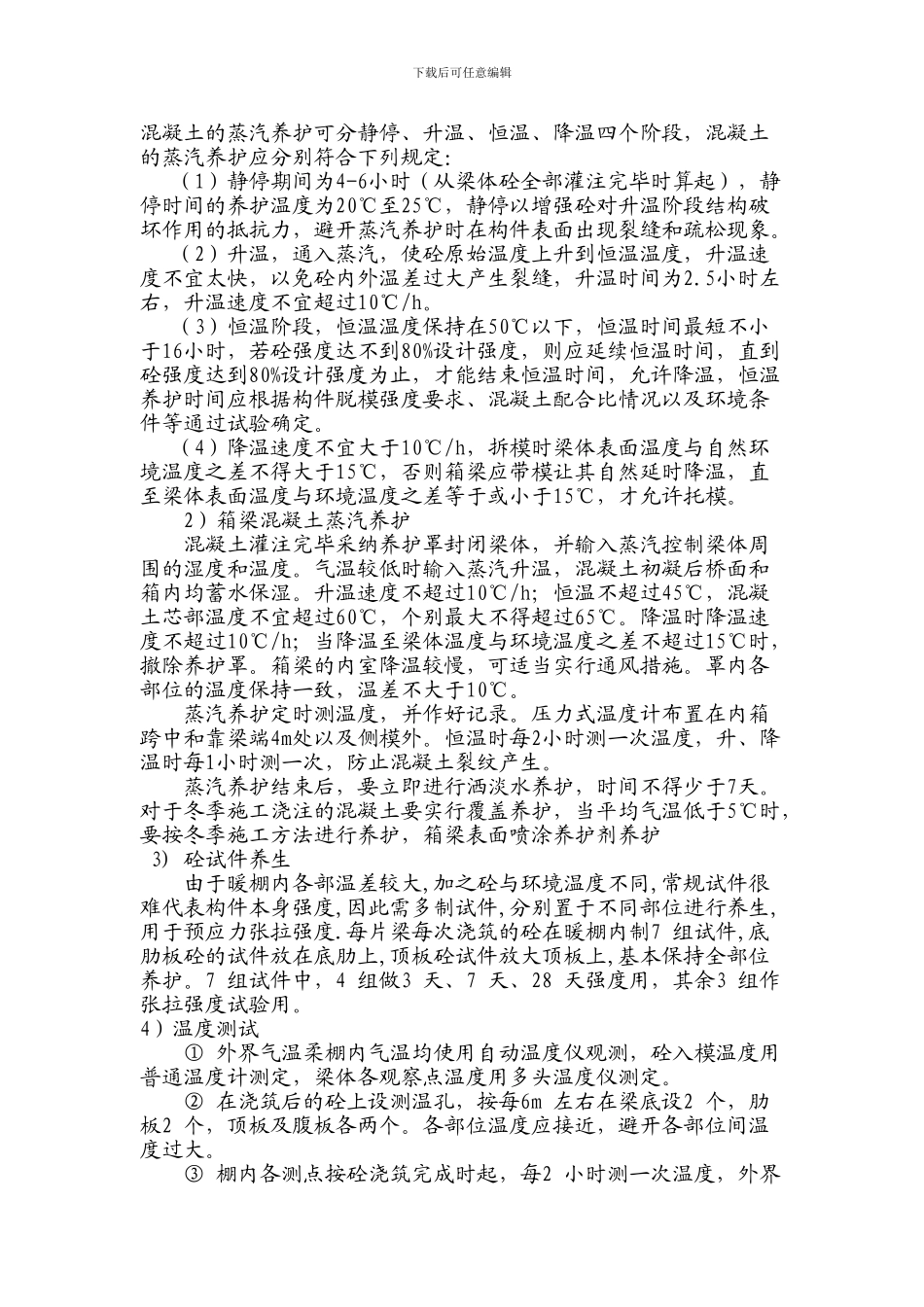

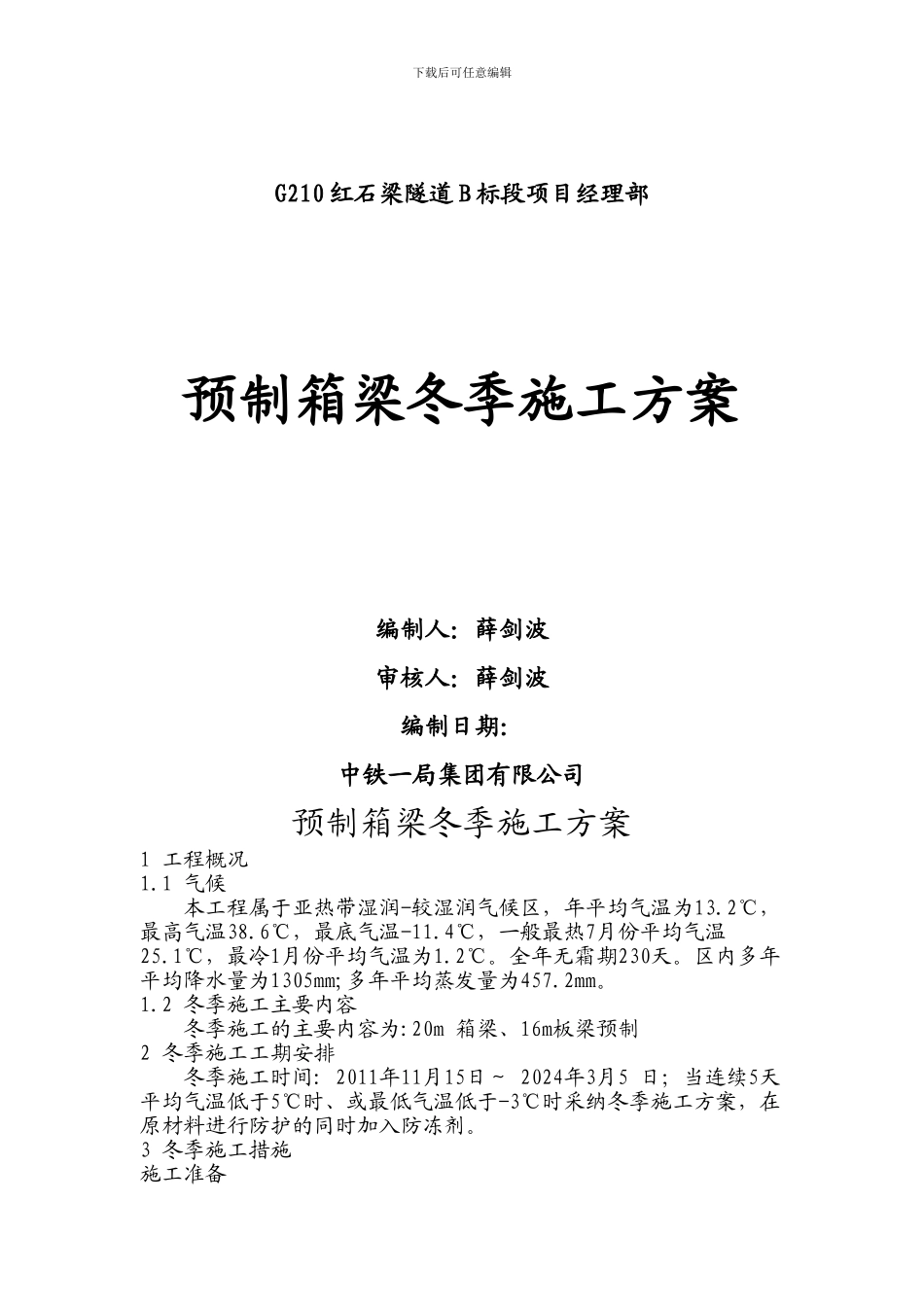

下载后可任意编辑G210 红石梁隧道 B 标段项目经理部预制箱梁冬季施工方案编制人:薛剑波审核人:薛剑波编制日期:中铁一局集团有限公司预制箱梁冬季施工方案1 工程概况1.1 气候本工程属于亚热带湿润-较湿润气候区,年平均气温为13.2℃,最高气温38.6℃,最底气温-11.4℃,一般最热7月份平均气温25.1℃,最冷1月份平均气温为1.2℃。全年无霜期230天。区内多年平均降水量为1305mm;多年平均蒸发量为457.2mm。1.2 冬季施工主要内容冬季施工的主要内容为:20m 箱梁、16m板梁预制2 冬季施工工期安排冬季施工时间: 2011年11月15日~ 2024年3月5 日;当连续5天平均气温低于5℃时、或最低气温低于-3℃时采纳冬季施工方案,在原材料进行防护的同时加入防冻剂。3 冬季施工措施施工准备下载后可任意编辑准备保温材料:大蓬布、塑料布、锅炉、煤块。3.1 预制梁冬季施工措施3.1.1 施工用水管道改造为防止冬季供水管道冻胀破坏,保证拌和用水及蒸汽养护用水的需求,拌和站及箱梁场供水管道需进行改造。3.1.2 砂石料存放(1) 施工用砂在冬季施工来临前,备足冬季施工所需的砂石料,砂石料需用棚布遮盖,四周设置排水沟,防止雪水溶化后,侵入砂石堆料中,因气温低,使砂石料凝聚成块。(2) 碎石存放考虑到碎石含水量较低,基本不含水,故碎石只实行覆盖措施,防雨雪、防污染,覆盖材料采纳棚布。3.1.3 拌和用水施工用拌和用水采纳燃煤加热处理,加热后的水温不得低于80℃,每台拌和机按每小时生产砼10m3 配备锅炉,锅炉的出水量每小时不得少于4m3。为保证施工用水供应正常,另设临时加热水箱, 每小时热水量不小于6m3,2个1.5m3 的水箱备用,将简易加热水箱支垫离地面60cm 左右,生火使水温高于80°C。3.1.4钢筋存放和焊接必须搭棚存放钢筋,且必须做到上苫下垫,钢筋焊接时,四面封闭,即实行防风保温措施,减小焊件温度差,焊接后的接头严禁立即接触冰雪。3.1.5砼拌和机搅拌机的储料斗(砂仓)均实行保温措施,,先用凡布包裹,再铺军用棉被,外包凡布处理,每次浇筑完成后,料斗必须清空,防止冻结。3.1.6砼拌制为了不使水化热过早损失,实行先进骨料及水的方法,搅拌均匀后,待温度降至60℃时,加入水泥进行拌和,严禁将水泥与80℃以上的水直接接触,骨料中不得有冰雪和冻块,搅拌时间应较常温时延长50%左右。。3.1.7砼运输拌和站的混凝土运输采纳混凝土运输车,为保证运输过程中温度尽量减少损失,实行将罐车的罐体用岩棉被进行包裹,保证运输过程不...
