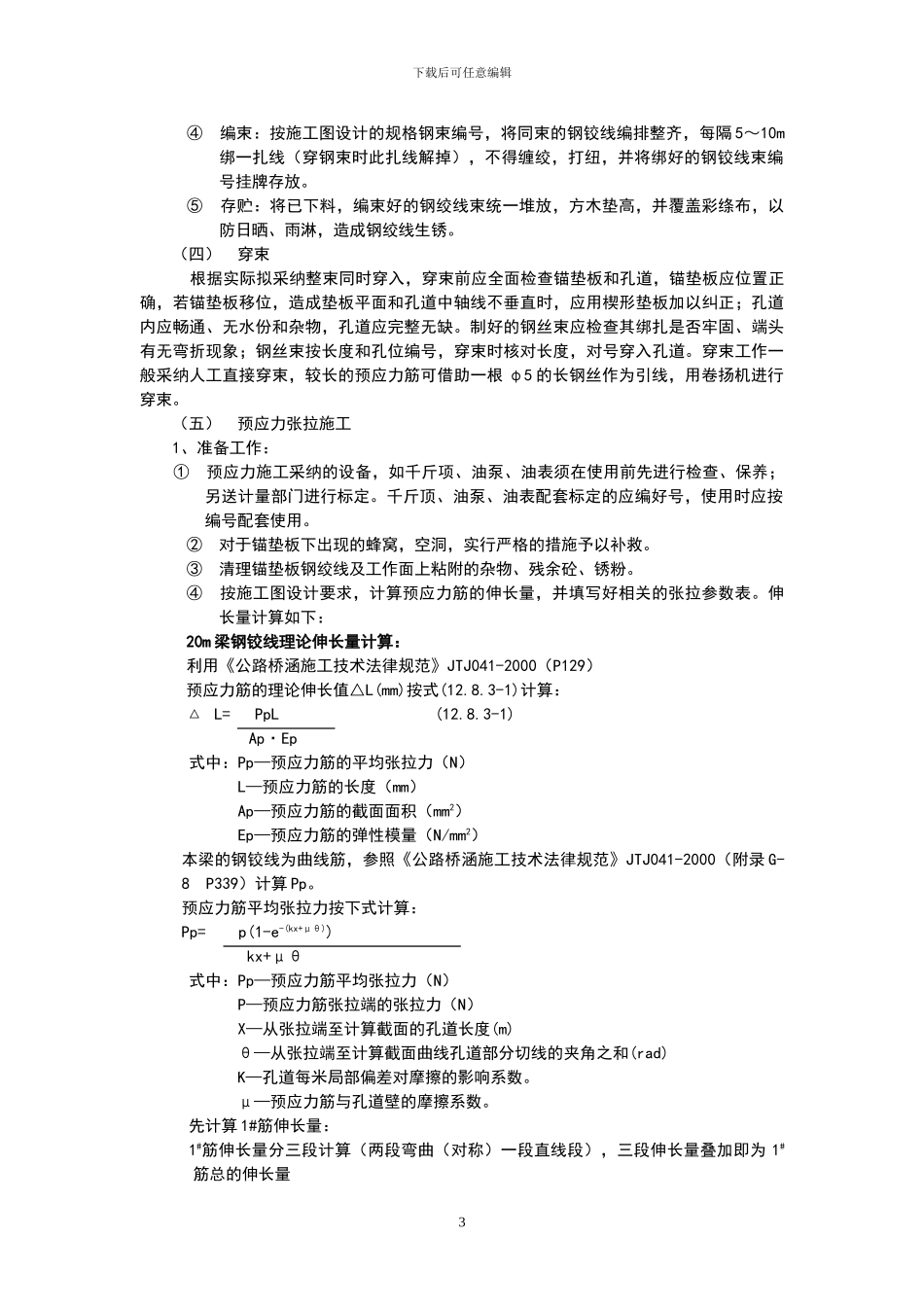

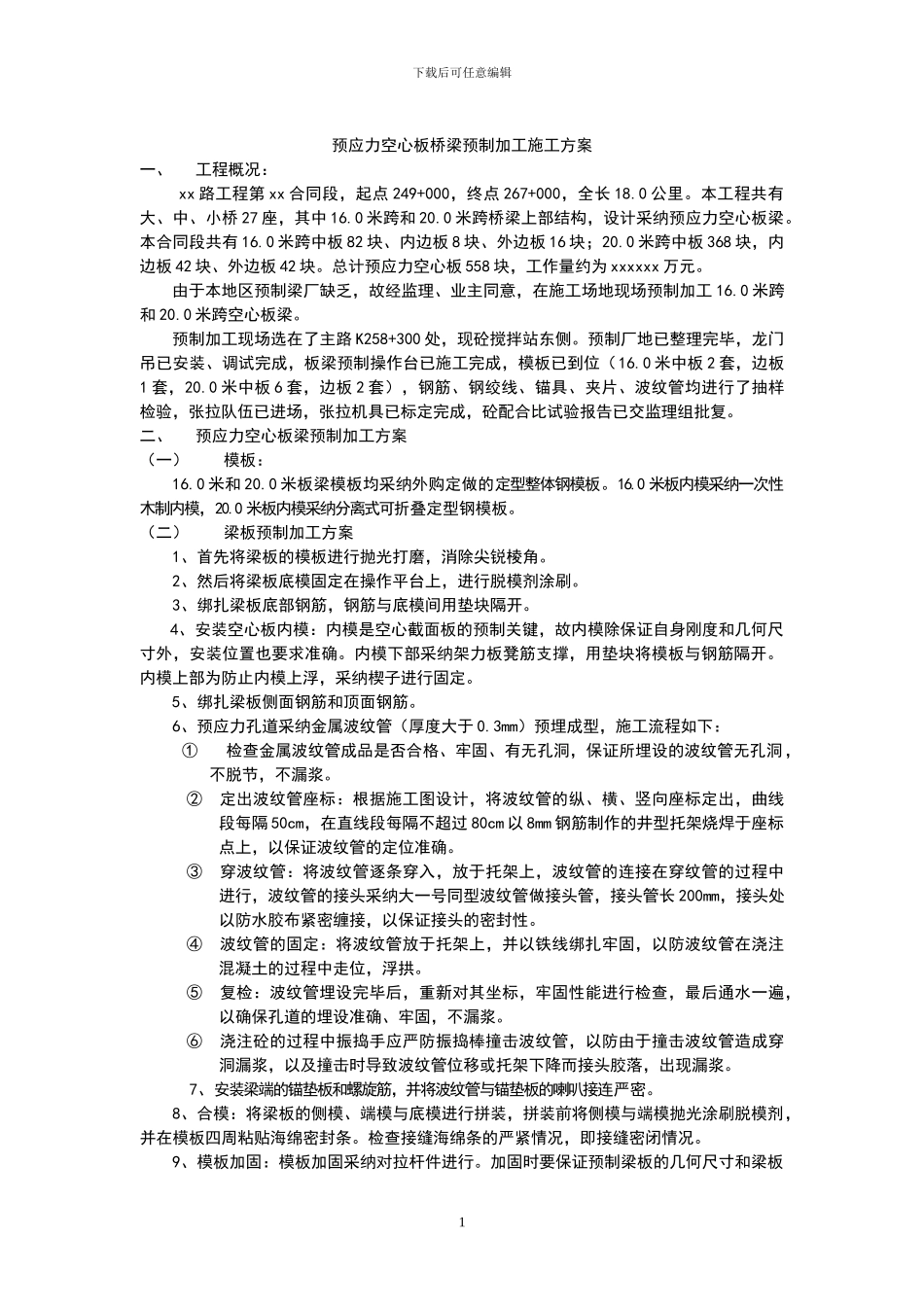

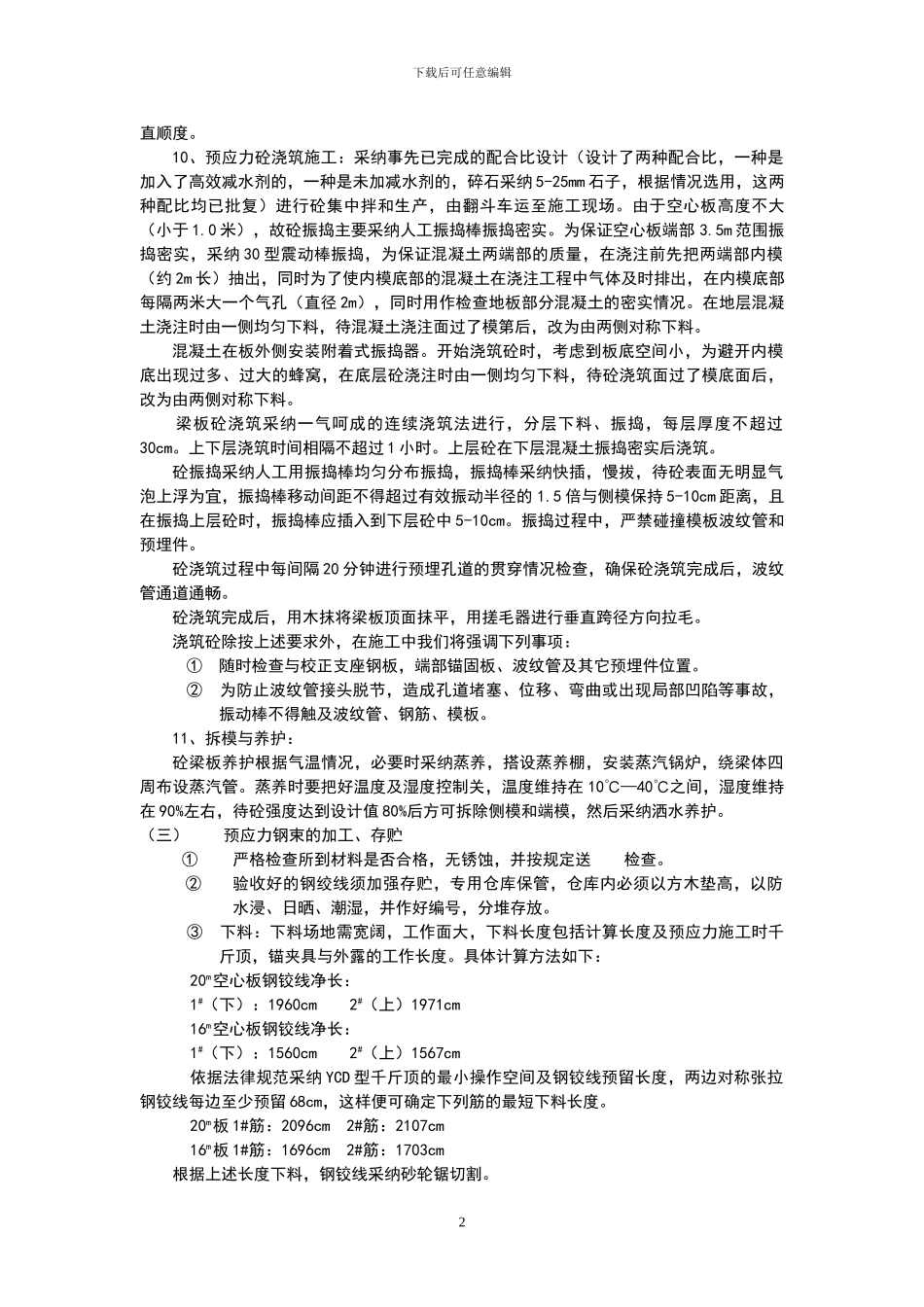

下载后可任意编辑预应力空心板桥梁预制加工施工方案一、工程概况:xx 路工程第 xx 合同段,起点 249+000,终点 267+000,全长 18
本工程共有大、中、小桥 27 座,其中 16
0 米跨和 20
0 米跨桥梁上部结构,设计采纳预应力空心板梁
本合同段共有 16
0 米跨中板 82 块、内边板 8 块、外边板 16 块;20
0 米跨中板 368 块,内边板 42 块、外边板 42 块
总计预应力空心板 558 块,工作量约为 xxxxxx 万元
由于本地区预制梁厂缺乏,故经监理、业主同意,在施工场地现场预制加工 16
0 米跨和 20
0 米跨空心板梁
预制加工现场选在了主路 K258+300 处,现砼搅拌站东侧
预制厂地已整理完毕,龙门吊已安装、调试完成,板梁预制操作台已施工完成,模板已到位(16
0 米中板 2 套,边板1 套,20
0 米中板 6 套,边板 2 套),钢筋、钢绞线、锚具、夹片、波纹管均进行了抽样检验,张拉队伍已进场,张拉机具已标定完成,砼配合比试验报告已交监理组批复
二、预应力空心板梁预制加工方案(一)模板:16
0 米和 20
0 米板梁模板均采纳外购定做的定型整体钢模板
0 米板内模采纳一次性木制内模,20
0 米板内模采纳分离式可折叠定型钢模板
(二)梁板预制加工方案1、首先将梁板的模板进行抛光打磨,消除尖锐棱角
2、然后将梁板底模固定在操作平台上,进行脱模剂涂刷
3、绑扎梁板底部钢筋,钢筋与底模间用垫块隔开
4、安装空心板内模:内模是空心截面板的预制关键,故内模除保证自身刚度和几何尺寸外,安装位置也要求准确
内模下部采纳架力板凳筋支撑,用垫块将模板与钢筋隔开
内模上部为防止内模上浮,采纳楔子进行固定
5、绑扎梁板侧面钢筋和顶面钢筋
6、预应力孔道采纳金属波纹管(厚度大于 0
3mm)预埋成型,施工流程如下:①
