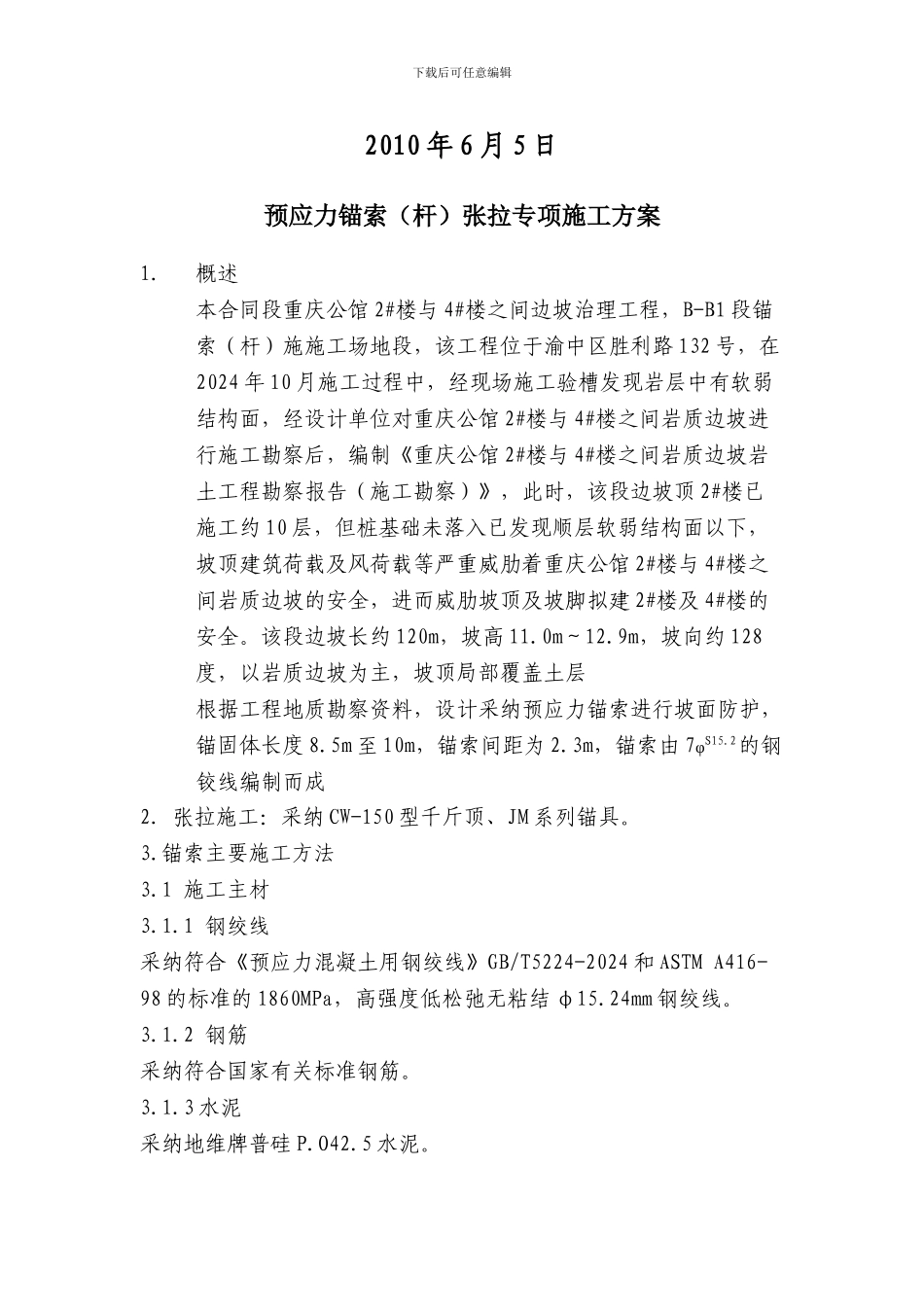

下载后可任意编辑重庆公馆 2#楼与 4#楼之间岩质边坡治理工程预应力锚索(杆)张拉专项施工方案重庆市顺源市政工程有限公司下载后可任意编辑2010 年 6 月 5 日预应力锚索(杆)张拉专项施工方案1.概述本合同段重庆公馆 2#楼与 4#楼之间边坡治理工程,B-B1 段锚索(杆)施施工场地段,该工程位于渝中区胜利路 132 号,在2024 年 10 月施工过程中,经现场施工验槽发现岩层中有软弱结构面,经设计单位对重庆公馆 2#楼与 4#楼之间岩质边坡进行施工勘察后,编制《重庆公馆 2#楼与 4#楼之间岩质边坡岩土工程勘察报告(施工勘察)》,此时,该段边坡顶 2#楼已施工约 10 层,但桩基础未落入已发现顺层软弱结构面以下,坡顶建筑荷载及风荷载等严重威肋着重庆公馆 2#楼与 4#楼之间岩质边坡的安全,进而威肋坡顶及坡脚拟建 2#楼及 4#楼的安全
该段边坡长约 120m,坡高 11
9m,坡向约 128度,以岩质边坡为主,坡顶局部覆盖土层根据工程地质勘察资料,设计采纳预应力锚索进行坡面防护,锚固体长度 8
5m 至 10m,锚索间距为 2
3m,锚索由 7φS15
2的钢铰线编制而成2.张拉施工:采纳 CW-150 型千斤顶、JM 系列锚具
锚索主要施工方法3
1 施工主材3
1 钢绞线采纳符合《预应力混凝土用钢绞线》GB/T5224-2024 和 ASTM A416-98 的标准的 1860MPa,高强度低松弛无粘结 φ15
24mm 钢绞线
2 钢筋采纳符合国家有关标准钢筋
3 水泥采纳地维牌普硅 P

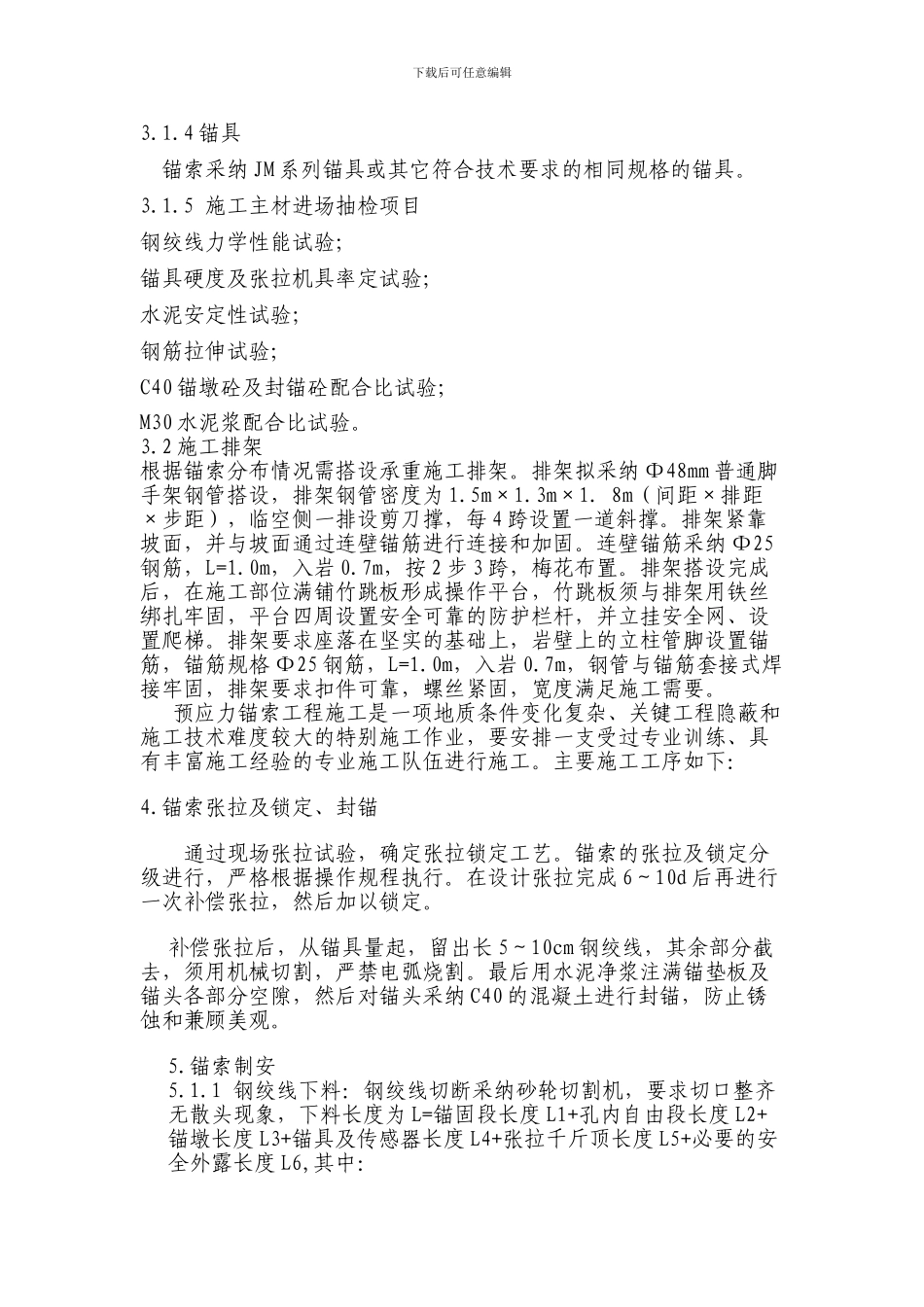

下载后可任意编辑3
4 锚具 锚索采纳 JM 系列锚具或其它符合技术要求的相同规格的锚具
5 施工主材进场抽检项目钢绞线力学性能试验;锚具硬度及张拉机具率定试验;水泥安定性试验;钢筋拉伸试验;C40 锚墩砼及封
