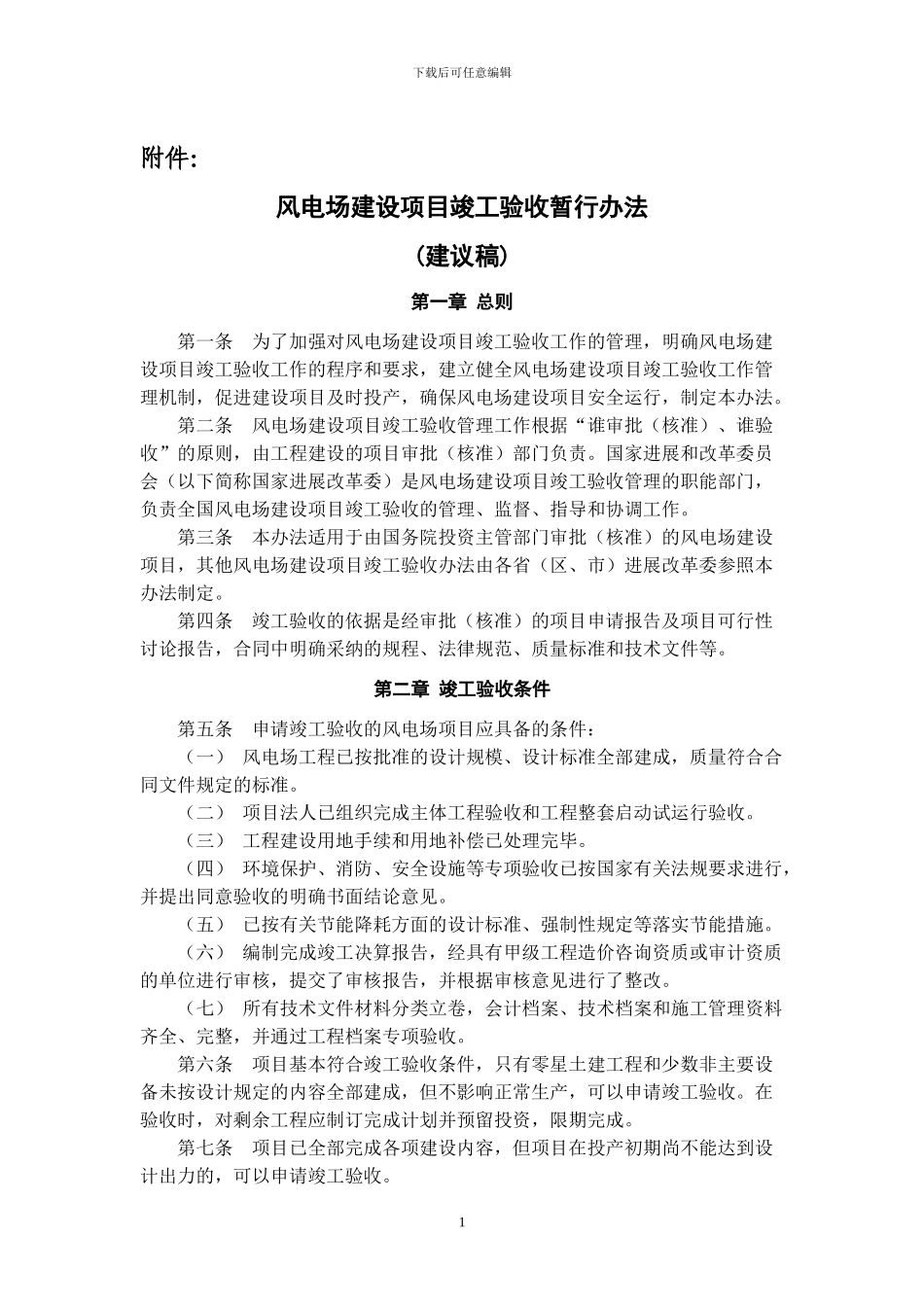

下载后可任意编辑附件:风电场建设项目竣工验收暂行办法(建议稿)第一章 总则第一条 为了加强对风电场建设项目竣工验收工作的管理,明确风电场建设项目竣工验收工作的程序和要求,建立健全风电场建设项目竣工验收工作管理机制,促进建设项目及时投产,确保风电场建设项目安全运行,制定本办法。第二条 风电场建设项目竣工验收管理工作根据“谁审批(核准)、谁验收”的原则,由工程建设的项目审批(核准)部门负责。国家进展和改革委员会(以下简称国家进展改革委)是风电场建设项目竣工验收管理的职能部门,负责全国风电场建设项目竣工验收的管理、监督、指导和协调工作。第三条 本办法适用于由国务院投资主管部门审批(核准)的风电场建设项目,其他风电场建设项目竣工验收办法由各省(区、市)进展改革委参照本办法制定。第四条 竣工验收的依据是经审批(核准)的项目申请报告及项目可行性讨论报告,合同中明确采纳的规程、法律规范、质量标准和技术文件等。第二章 竣工验收条件第五条 申请竣工验收的风电场项目应具备的条件:(一) 风电场工程已按批准的设计规模、设计标准全部建成,质量符合合同文件规定的标准。(二) 项目法人已组织完成主体工程验收和工程整套启动试运行验收。(三) 工程建设用地手续和用地补偿已处理完毕。(四) 环境保护、消防、安全设施等专项验收已按国家有关法规要求进行,并提出同意验收的明确书面结论意见。(五) 已按有关节能降耗方面的设计标准、强制性规定等落实节能措施。(六) 编制完成竣工决算报告,经具有甲级工程造价咨询资质或审计资质的单位进行审核,提交了审核报告,并根据审核意见进行了整改。(七) 所有技术文件材料分类立卷,会计档案、技术档案和施工管理资料齐全、完整,并通过工程档案专项验收。第六条 项目基本符合竣工验收条件,只有零星土建工程和少数非主要设备未按设计规定的内容全部建成,但不影响正常生产,可以申请竣工验收。在验收时,对剩余工程应制订完成计划并预留投资,限期完成。第七条 项目已全部完成各项建设内容,但项目在投产初期尚不能达到设计出力的,可以申请竣工验收。1下载后可任意编辑第三章 竣工验收前的准备工作 第八条 风电场建设项目竣工验收应在主体工程、环境保护、消防、劳动安全与工业卫生、工程档案等分别进行专项验收和工程竣工决算审核的基础上进行。第九条 主体工程包含风电机组、集电线路、交通工程和风电场升压变电站等单位工程...
