工程概况高架桥桥长 97m,本桥上构 10-30m 预应力砼 T 梁,双柱式墩,桩柱式桥台,桩基础
桥区桩基地层为花岗岩,全、强、弱、微风化程度各异
本桥共有桩基 20根,其中桥台为摩擦桩 12 根,桩径 1
5 m,每根桩长 22m,共 264m,桥墩支承桩 8 根,桩径 1
5m,每根桩长 19m,共 152m
根据地质条件和实际地形情况,桥台桩基采纳挖孔桩,桥墩桩基采纳钻孔灌注桩施工
1 钻孔灌注桩工程工期:2024
10~2024
20,共 40 天(考虑影响施工进度因素)
计划该桥桩基施工共采纳两台钻机
2 为确保按工期完成,各施工工序必须衔接紧凑
本桥桩基采纳冲击钻机隔桩钻孔施工
3 本项目由桥梁公司一队负责施工
1 施工准备做好各项准备工作,控制测量工作,砼配合比设计,搅拌站及钢筋加工场的建设,施工用水,电力供应,施工便道,施工材料等统筹安排满足施工需要安排六台 GCF-1500 型冲击钻机进场,进场后专业机械师调试、检测无误后,安排钻机就位
2 人员安排保证3

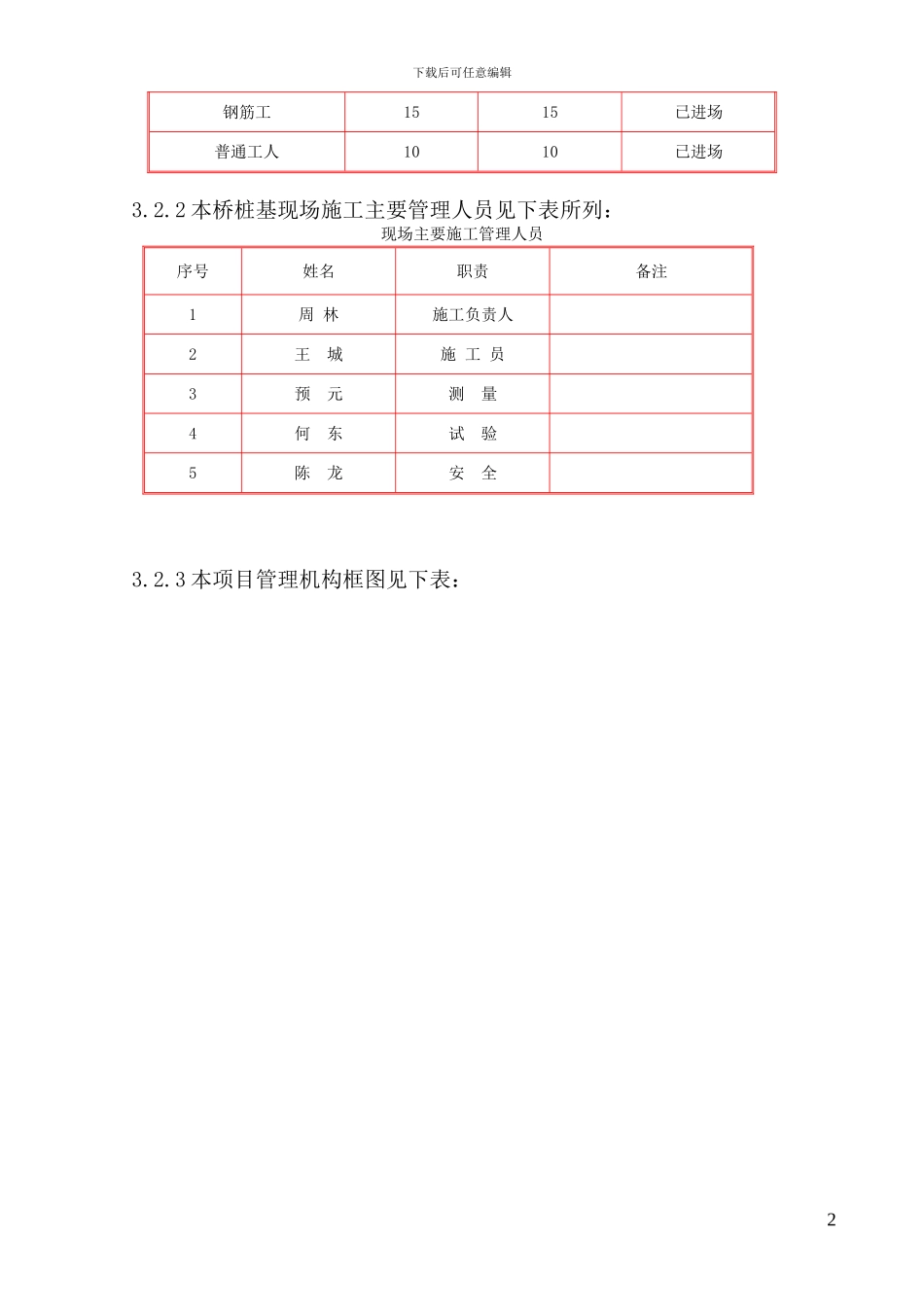

1 首批开工的桩基施工管理人员和技术工人已到位,目前已进场的人员及总计划如下表所列:施工人员计划及进场情况工种计划人数已进场人数备注技术人员44已进场桩机操作工55已进场修理工、电工44已进场1下载后可任意编辑钢筋工1515已进场普通工人1010已进场3
2 本桥桩基现场施工主要管理人员见下表所列:现场主要施工管理人员序号姓名职责备注1周 林施工负责人2王 城施 工 员3预 元测 量4何 东试 验5陈 龙安 全3

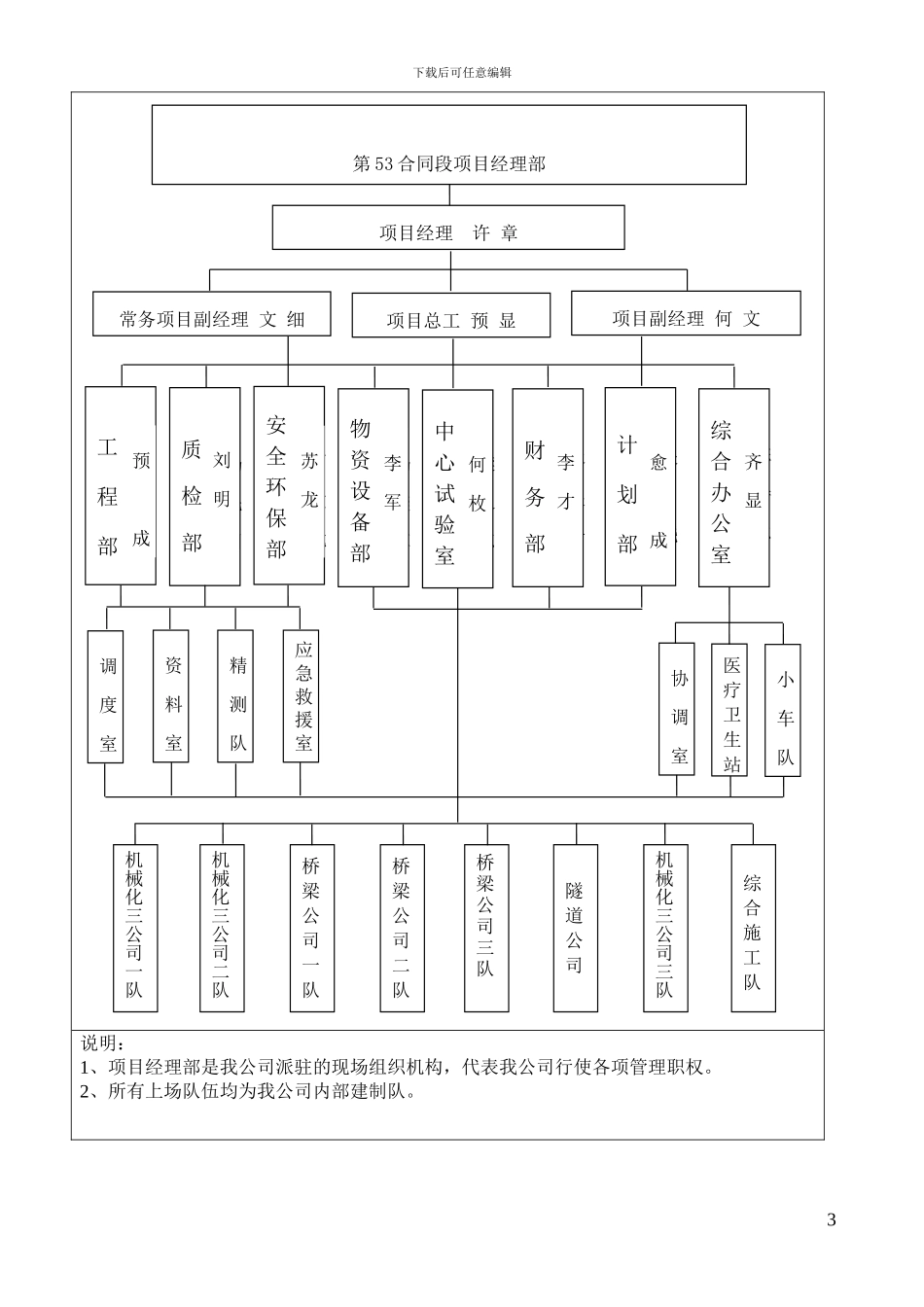

3 本项目管理机构框图见下表:2下载后可任意编辑说明:1、项目经理部是我公司派驻的现场组织机构,代表我公司行使各项管理职权
2、所有上场队伍均为我公司内部建制队
3杨先明丁文龙杨奕军樊之东黎长才张晓陈诗
