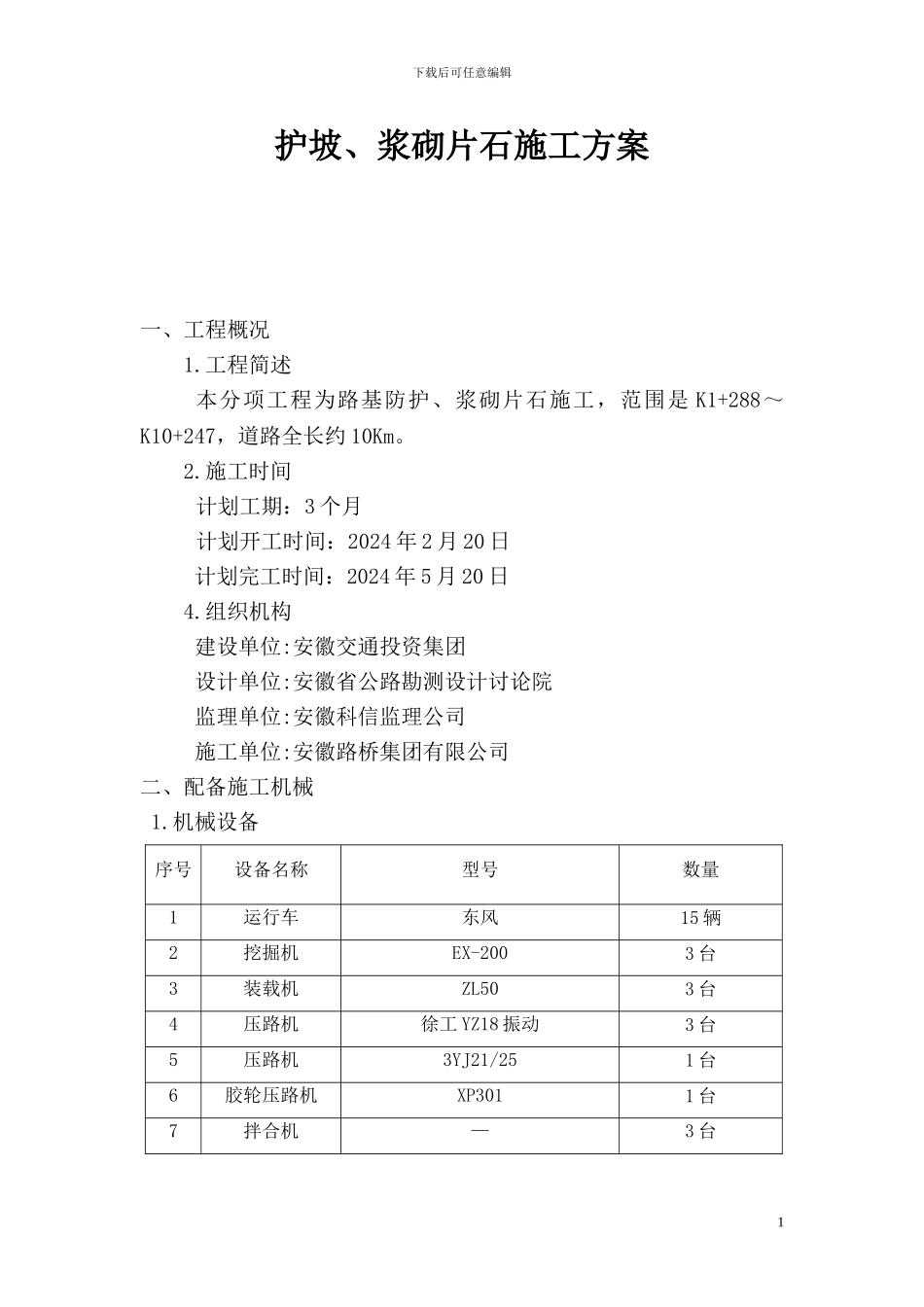

下载后可任意编辑护坡、浆砌片石施工方案一、工程概况1
工程简述本分项工程为路基防护、浆砌片石施工,范围是 K1+288~K10+247,道路全长约 10Km
施工时间计划工期:3 个月计划开工时间:2024 年 2 月 20 日计划完工时间:2024 年 5 月 20 日4
组织机构建设单位:安徽交通投资集团设计单位:安徽省公路勘测设计讨论院监理单位:安徽科信监理公司施工单位:安徽路桥集团有限公司二、配备施工机械1

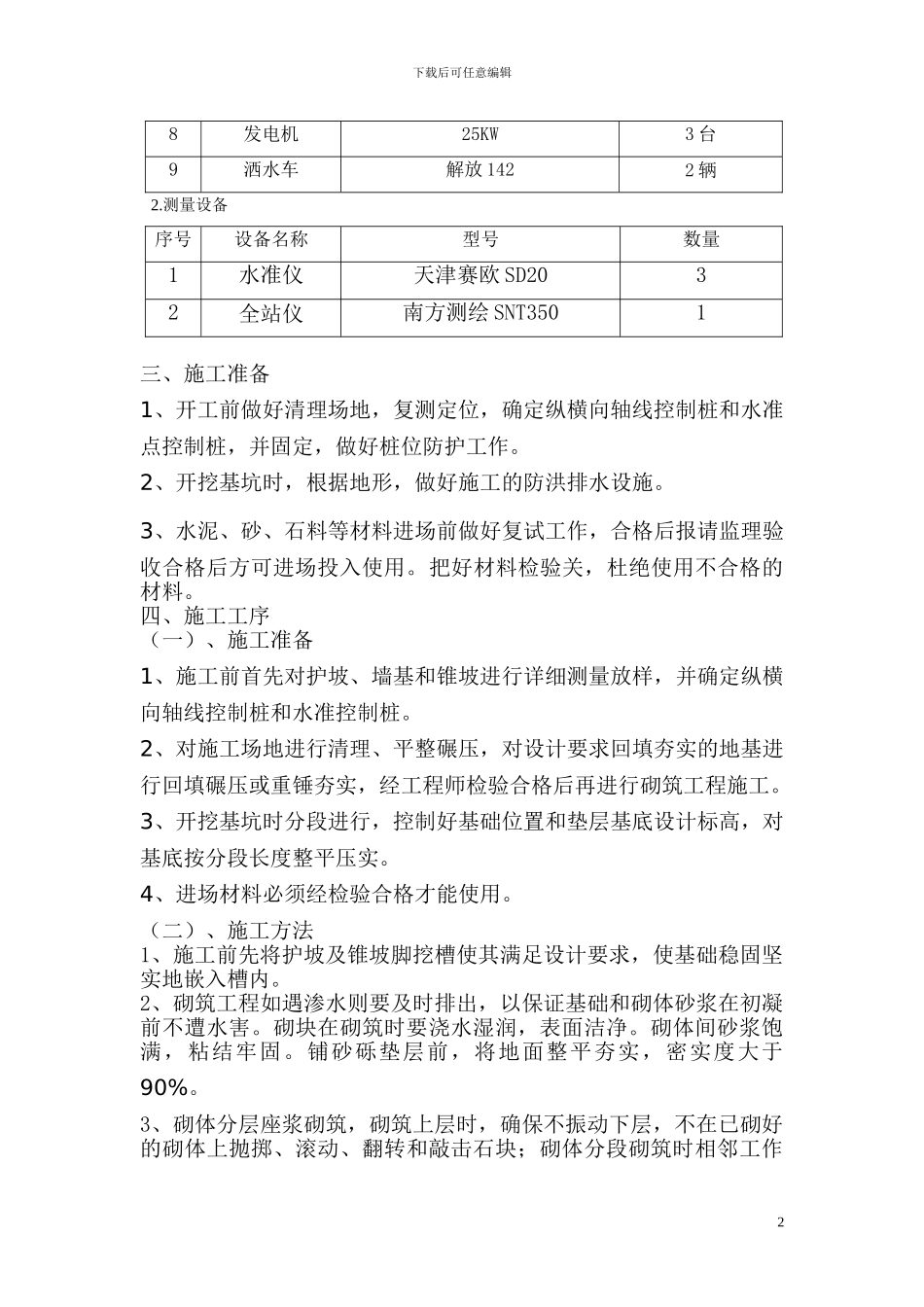

机械设备序号设备名称型号数量1运行车东风15 辆2挖掘机EX-2003 台3装载机ZL503 台4压路机徐工 YZ18 振动3 台5压路机3YJ21/251 台6胶轮压路机XP3011 台7拌合机—3 台1下载后可任意编辑8发电机25KW3 台9洒水车解放 1422 辆2

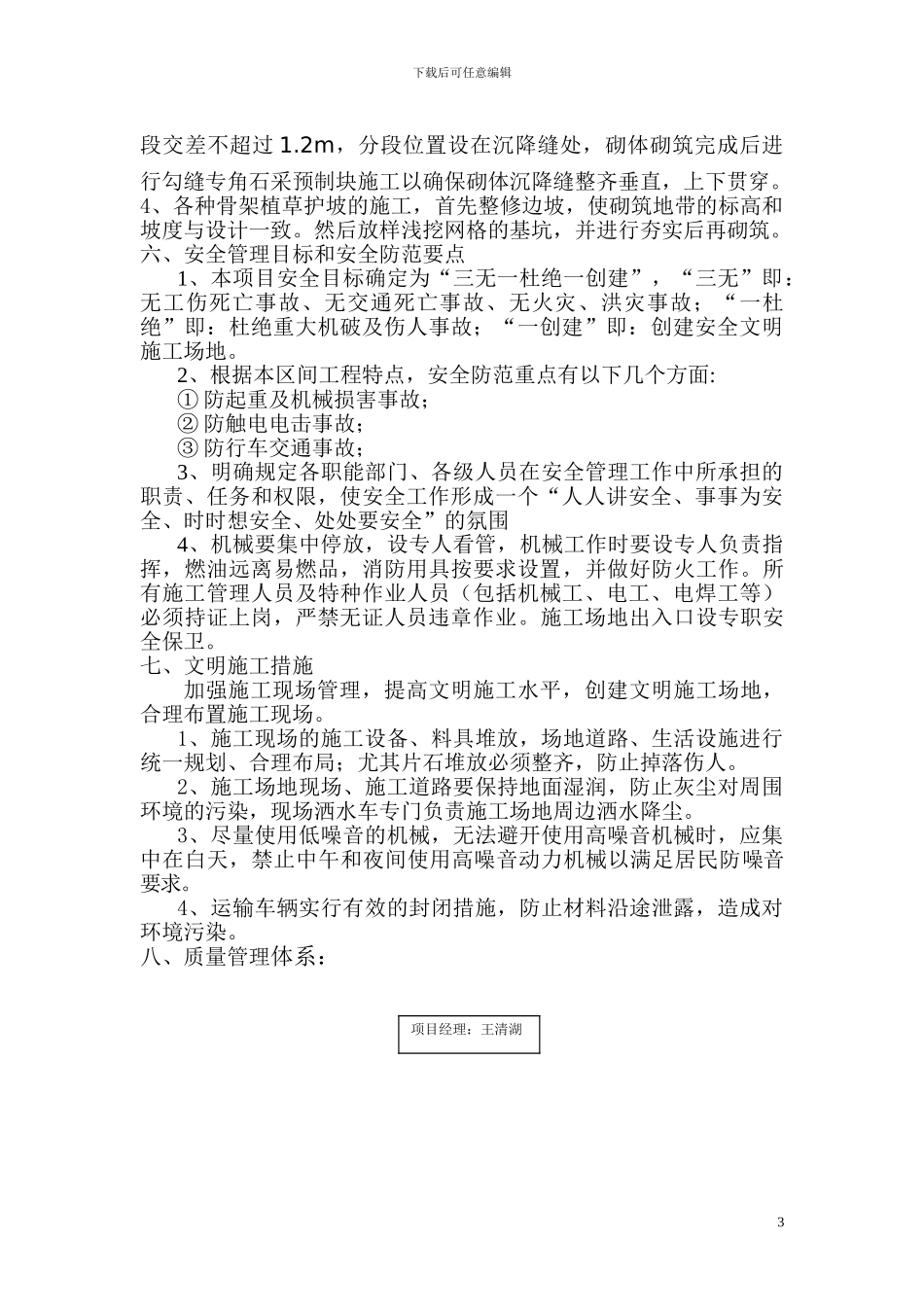

测量设备序号设备名称型号数量1水准仪天津赛欧 SD2032全站仪南方测绘 SNT3501三、施工准备1、开工前做好清理场地,复测定位,确定纵横向轴线控制桩和水准点控制桩,并固定,做好桩位防护工作
2、开挖基坑时,根据地形,做好施工的防洪排水设施
3、水泥、砂、石料等材料进场前做好复试工作,合格后报请监理验收合格后方可进场投入使用
把好材料检验关,杜绝使用不合格的材料
四、施工工序(一)、施工准备1、施工前首先对护坡、墙基和锥坡进行详细测量放样,并确定纵横向轴线控制桩和水准控制桩
2、对施工场地进行清理、平整碾压,对设计要求回填夯实的地基进行回填碾压或重锤夯实,经工程师检验合格后再进行砌筑工程施工
3、开挖基坑时分段进行,控制好基础位置和垫层基底设计标高,对基底按分段长度整平压实
4、进场材料必须经检验合格才能使用
(二)、施工方法1、施工前先将护坡及锥坡脚挖槽使其满足设计要求,使基础稳固坚实地嵌入槽内
2、砌筑工程如遇渗水则要及时排出,以保证基础和砌体砂浆在初凝前不遭水害
砌块在砌筑时要浇
