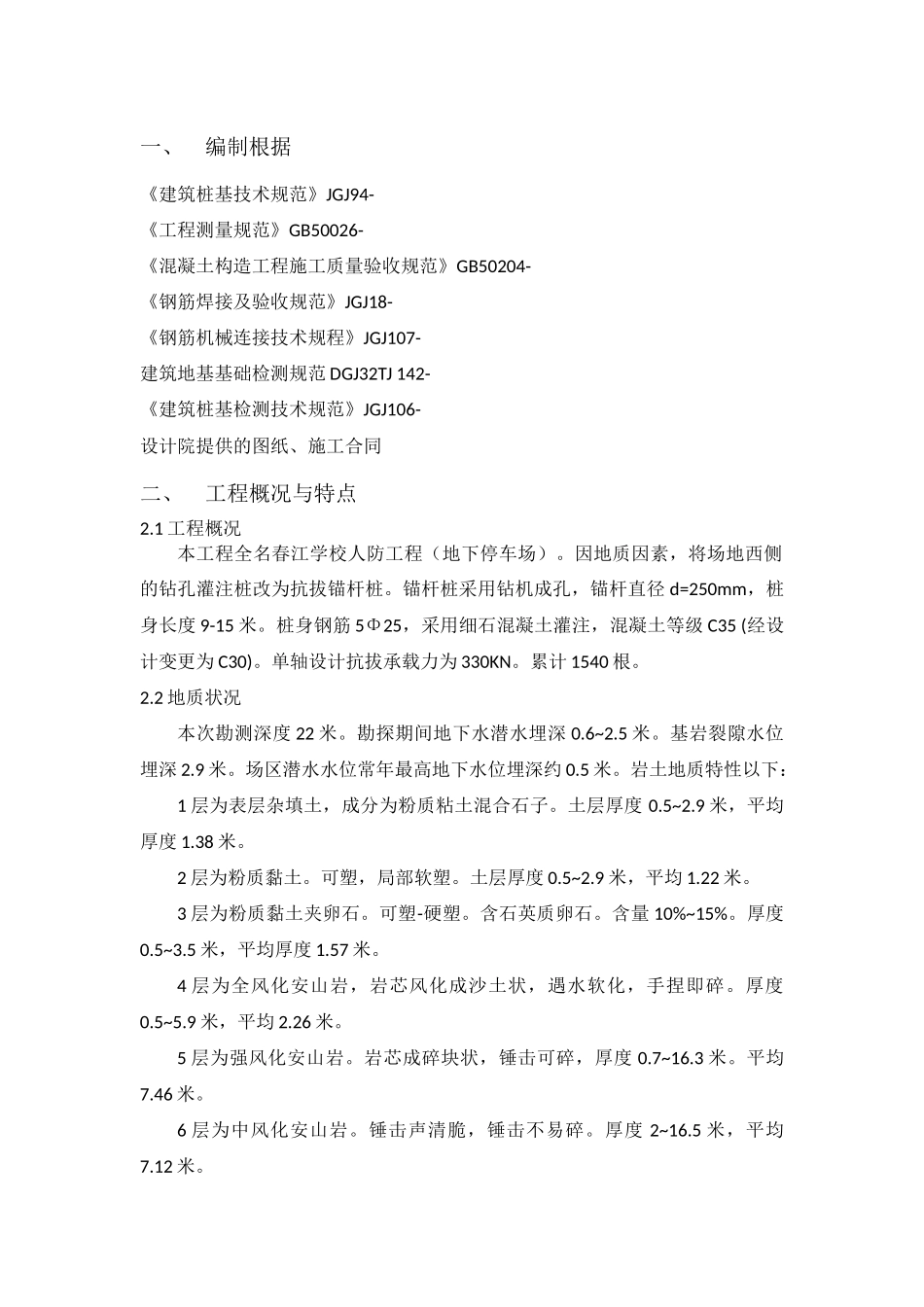

春江学校人防工程(地下停车场)项目抗拔锚杆桩施工方案编制: 审核: 同意: 4 月 20 日中建八局第三建设有限公司一、编制根据《建筑桩基技术规范》JGJ94-《工程测量规范》GB50026-《混凝土构造工程施工质量验收规范》GB50204-《钢筋焊接及验收规范》JGJ18-《钢筋机械连接技术规程》JGJ107-建筑地基基础检测规范 DGJ32TJ 142-《建筑桩基检测技术规范》JGJ106-设计院提供的图纸、施工合同二、工程概况与特点2.1 工程概况本工程全名春江学校人防工程(地下停车场)。因地质因素,将场地西侧的钻孔灌注桩改为抗拔锚杆桩。锚杆桩采用钻机成孔,锚杆直径 d=250mm,桩身长度 9-15 米。桩身钢筋 5Φ25,采用细石混凝土灌注,混凝土等级 C35 (经设计变更为 C30)。单轴设计抗拔承载力为 330KN。累计 1540 根。2.2 地质状况本次勘测深度 22 米。勘探期间地下水潜水埋深 0.6~2.5 米。基岩裂隙水位埋深 2.9 米。场区潜水水位常年最高地下水位埋深约 0.5 米。岩土地质特性以下:1 层为表层杂填土,成分为粉质粘土混合石子。土层厚度 0.5~2.9 米,平均厚度 1.38 米。2 层为粉质黏土。可塑,局部软塑。土层厚度 0.5~2.9 米,平均 1.22 米。3 层为粉质黏土夹卵石。可塑-硬塑。含石英质卵石。含量 10%~15%。厚度0.5~3.5 米,平均厚度 1.57 米。4 层为全风化安山岩,岩芯风化成沙土状,遇水软化,手捏即碎。厚度0.5~5.9 米,平均 2.26 米。5 层为强风化安山岩。岩芯成碎块状,锤击可碎,厚度 0.7~16.3 米。平均7.46 米。6 层为中风化安山岩。锤击声清脆,锤击不易碎。厚度 2~16.5 米,平均7.12 米。三、施工组织管理3.1 施工管理组织机构根据本工程的特点,结合本施工队的施工管理经验,本工程将实施项目目的管理,即项目经理负责制和项目责任成本考核制相结合的施工模式。项目经理部对工程施工过程的工程质量、工期进度、安全生产、文明施工和项目核算等负全责。详见项目经理部组织机构图。工程项目部组织机构图(图一)及人员名单3.2 施工指导思想认真贯彻公司质量重于泰山的精神。严格控制施工质量,遵照施工合同及国标规范,确保该分项工程质量达成优质。3.3 其它规定安 全:杜绝死亡和重伤事故,轻伤频率低于 2‰。材料节省:材料节省率 2%成 本:成本减少率 2.5%文明施工:市级文明工地四、 施工流程及办法4.1 施工区域、进度及机械人员投入试桩完毕后,全方面进行锚杆桩施工。先施工 P-K/...
