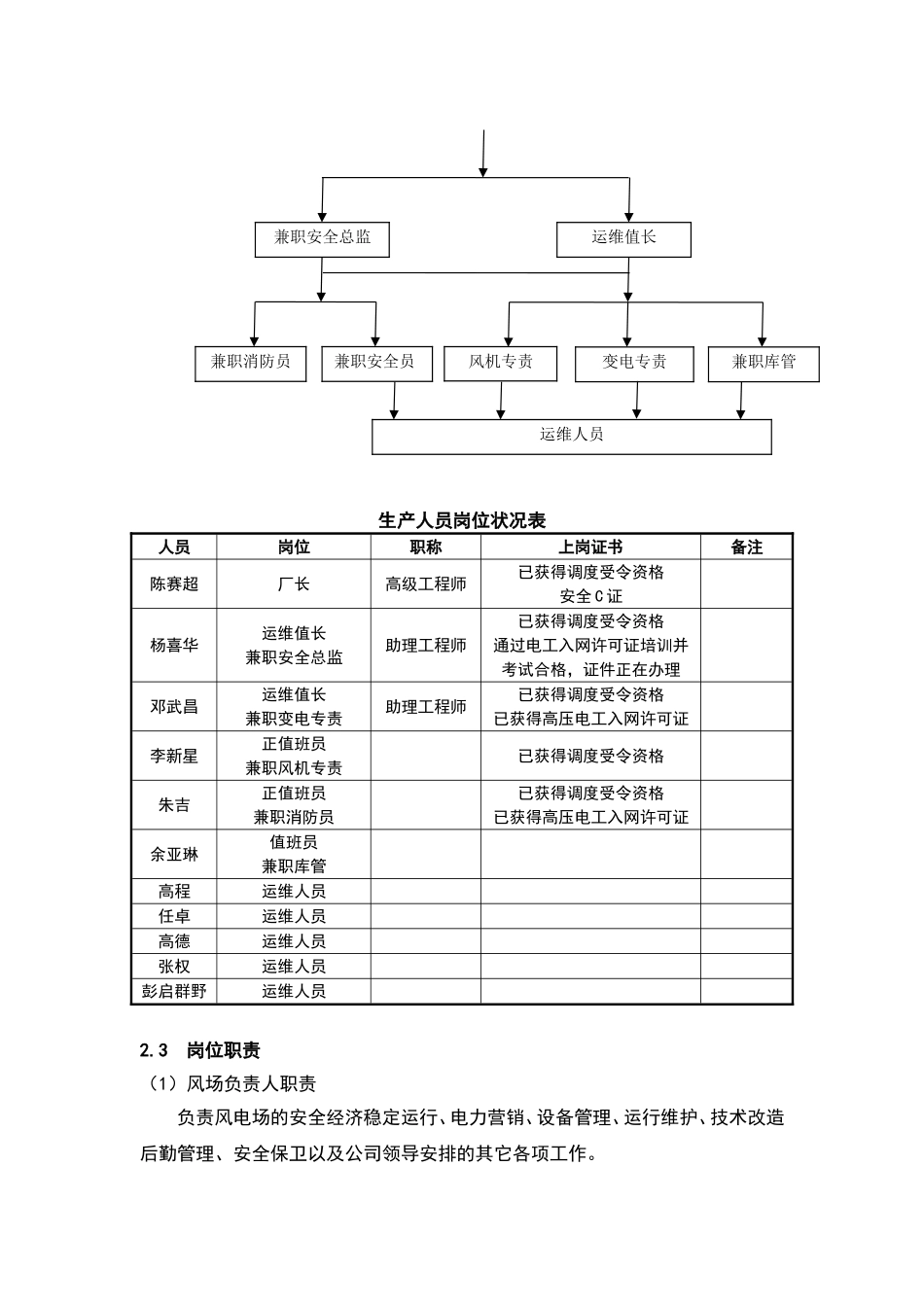

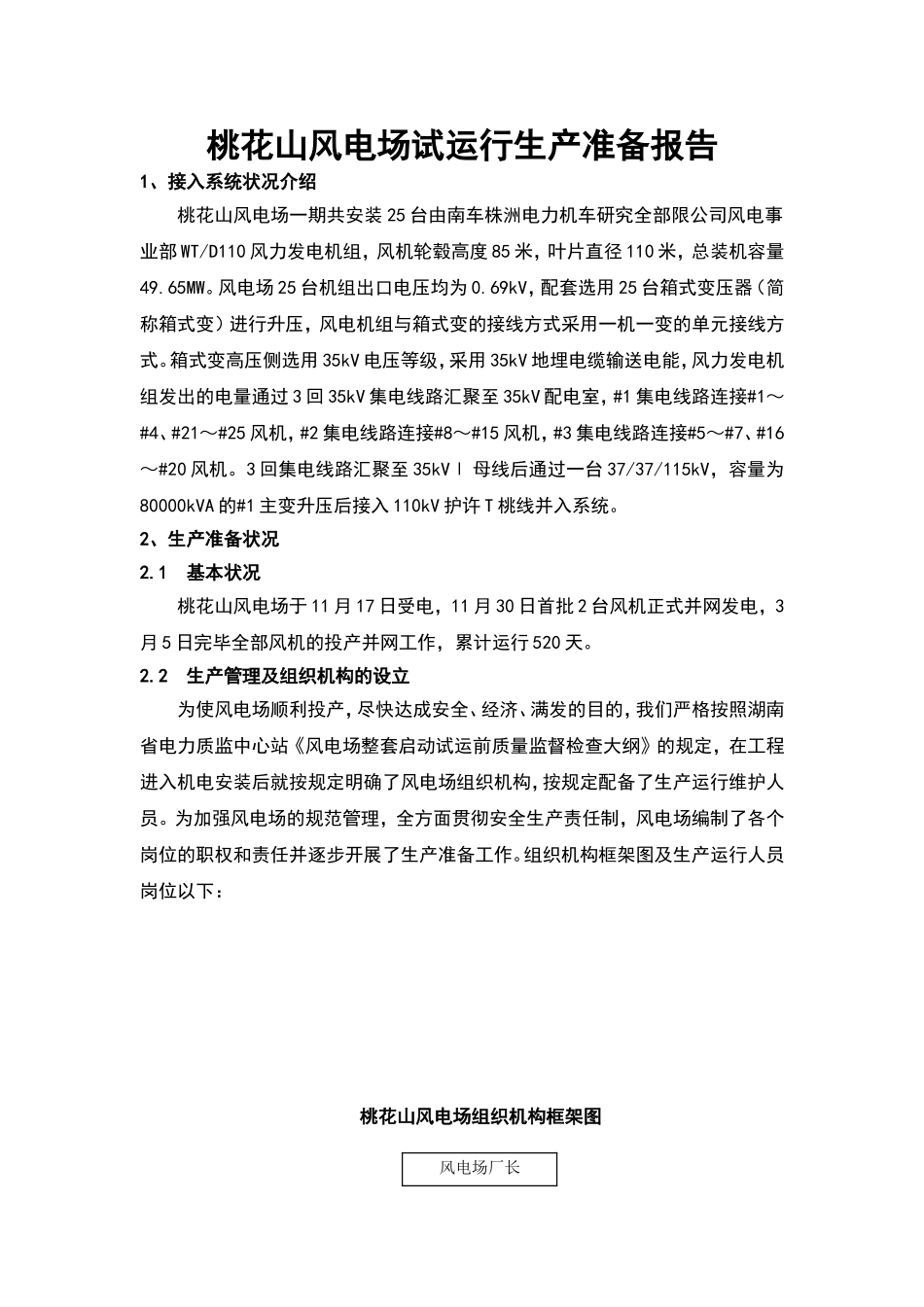

桃花山风电场试运行生产准备报告1、接入系统状况介绍 桃花山风电场一期共安装 25 台由南车株洲电力机车研究全部限公司风电事业部 WT/D110 风力发电机组,风机轮毂高度 85 米,叶片直径 110 米,总装机容量49.65MW。风电场 25 台机组出口电压均为 0.69kV,配套选用 25 台箱式变压器(简称箱式变)进行升压,风电机组与箱式变的接线方式采用一机一变的单元接线方式。箱式变高压侧选用 35kV 电压等级,采用 35kV 地埋电缆输送电能,风力发电机组发出的电量通过 3 回 35kV 集电线路汇聚至 35kV 配电室,#1 集电线路连接#1~#4、#21~#25 风机,#2 集电线路连接#8~#15 风机,#3 集电线路连接#5~#7、#16~#20 风机。3 回集电线路汇聚至 35kVⅠ 母线后通过一台 37/37/115kV,容量为80000kVA 的#1 主变升压后接入 110kV 护许 T 桃线并入系统。 2、生产准备状况 2.1 基本状况 桃花山风电场于 11 月 17 日受电,11 月 30 日首批 2 台风机正式并网发电,3月 5 日完毕全部风机的投产并网工作,累计运行 520 天。2.2 生产管理及组织机构的设立为使风电场顺利投产,尽快达成安全、经济、满发的目的,我们严格按照湖南省电力质监中心站《风电场整套启动试运前质量监督检查大纲》的规定,在工程进入机电安装后就按规定明确了风电场组织机构,按规定配备了生产运行维护人员。为加强风电场的规范管理,全方面贯彻安全生产责任制,风电场编制了各个岗位的职权和责任并逐步开展了生产准备工作。组织机构框架图及生产运行人员岗位以下:桃花山风电场组织机构框架图风电场厂长 生产人员岗位状况表人员岗位职称上岗证书备注陈赛超厂长高级工程师已获得调度受令资格安全 C 证杨喜华运维值长兼职安全总监助理工程师已获得调度受令资格通过电工入网许可证培训并考试合格,证件正在办理邓武昌运维值长兼职变电专责助理工程师已获得调度受令资格已获得高压电工入网许可证李新星正值班员兼职风机专责已获得调度受令资格朱吉正值班员兼职消防员已获得调度受令资格已获得高压电工入网许可证余亚琳值班员兼职库管高程运维人员任卓运维人员高德运维人员张权运维人员彭启群野运维人员2.3 岗位职责(1)风场负责人职责负责风电场的安全经济稳定运行、电力营销、设备管理、运行维护、技术改造后勤管理、安全保卫以及公司领导安排的其它各项工作。 兼职安全总监运维值长兼职安全员兼职消防员风机专责变电专责兼职库管...
