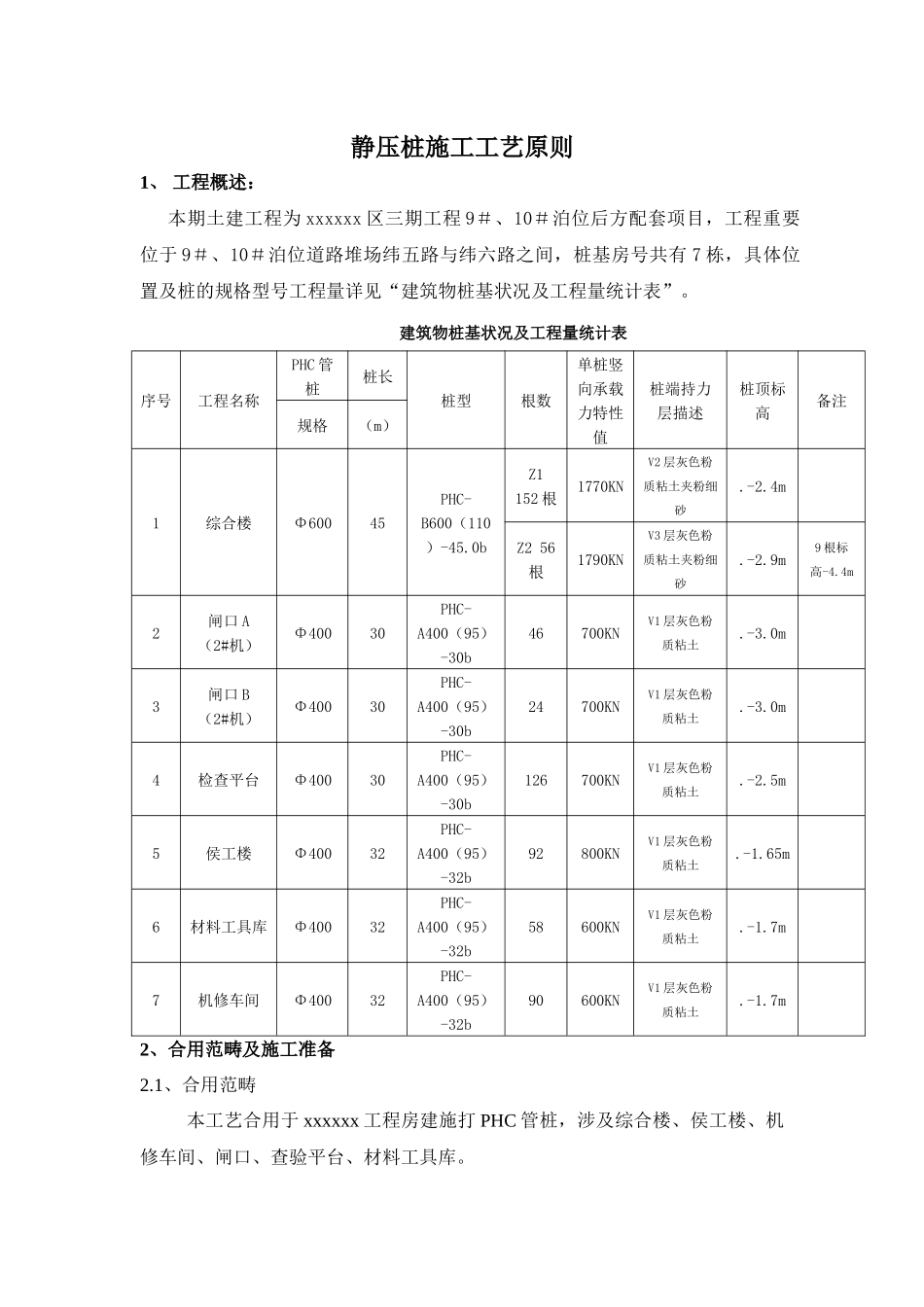

静压桩施工工艺原则 1、 工程概述: 本期土建工程为 xxxxxx 区三期工程 9#、10#泊位后方配套项目,工程重要位于 9#、10#泊位道路堆场纬五路与纬六路之间,桩基房号共有 7 栋,具体位置及桩的规格型号工程量详见“建筑物桩基状况及工程量统计表”
建筑物桩基状况及工程量统计表序号工程名称PHC 管桩桩长桩型根数单桩竖向承载力特性值桩端持力层描述桩顶标高备注规格(m)1综合楼Φ60045PHC-B600(110)-45
0bZ1 152 根1770KNV2 层灰色粉质粘土夹粉细砂
4m Z2 56根1790KNV3 层灰色粉质粘土夹粉细砂
9m9 根标高-4
4m2闸口 A(2#机)Φ40030PHC-A400(95)-30b46700KNV1 层灰色粉质粘土
0m 3闸口 B(2#机)Φ40030PHC-A400(95)-30b24700KNV1 层灰色粉质粘土
0m 4检查平台Φ40030PHC-A400(95)-30b126700KNV1 层灰色粉质粘土
5m 5侯工楼Φ40032PHC-A400(95)-32b92800KNV1 层灰色粉质粘土
65m 6材料工具库Φ40032PHC-A400(95)-32b58600KNV1 层灰色粉质粘土
7m 7机修车间Φ40032PHC-A400(95)-32b90600KNV1 层灰色粉质粘土
7m 2、合用范畴及施工准备2
1、合用范畴本工艺合用于 xxxxxx 工程房建施打 PHC 管桩,涉及综合楼、侯工楼、机修车间、闸口、查验平台、材料工具库

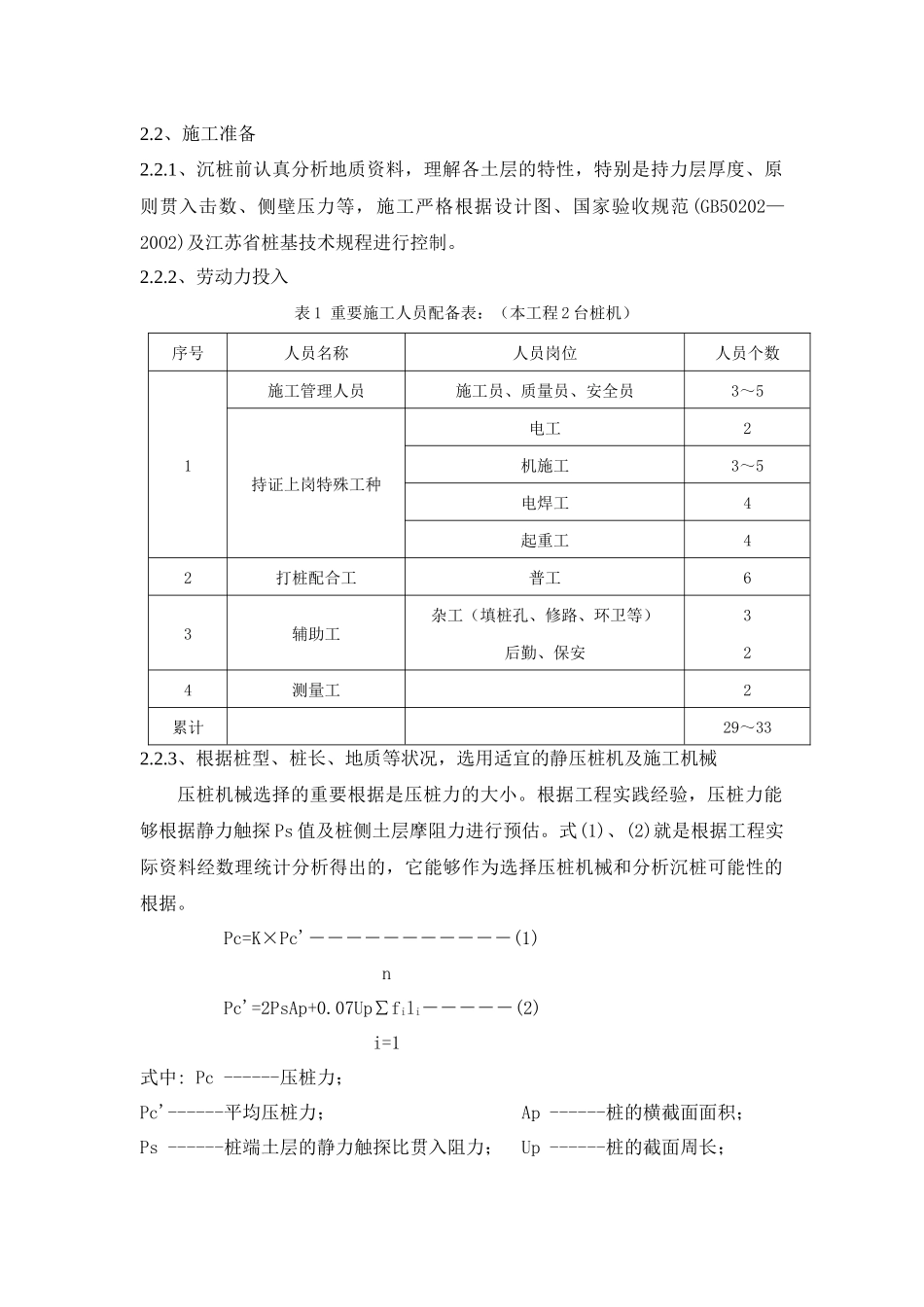

2、施工准备2
1、沉桩前认真分析地质资料,理解各土层的特性,特别是持力层厚度、原则贯入击数、侧壁压力等,施工严格根据设计图、国家验收规范(GB50202—20O2)及江苏省桩基技术规程进行控制
