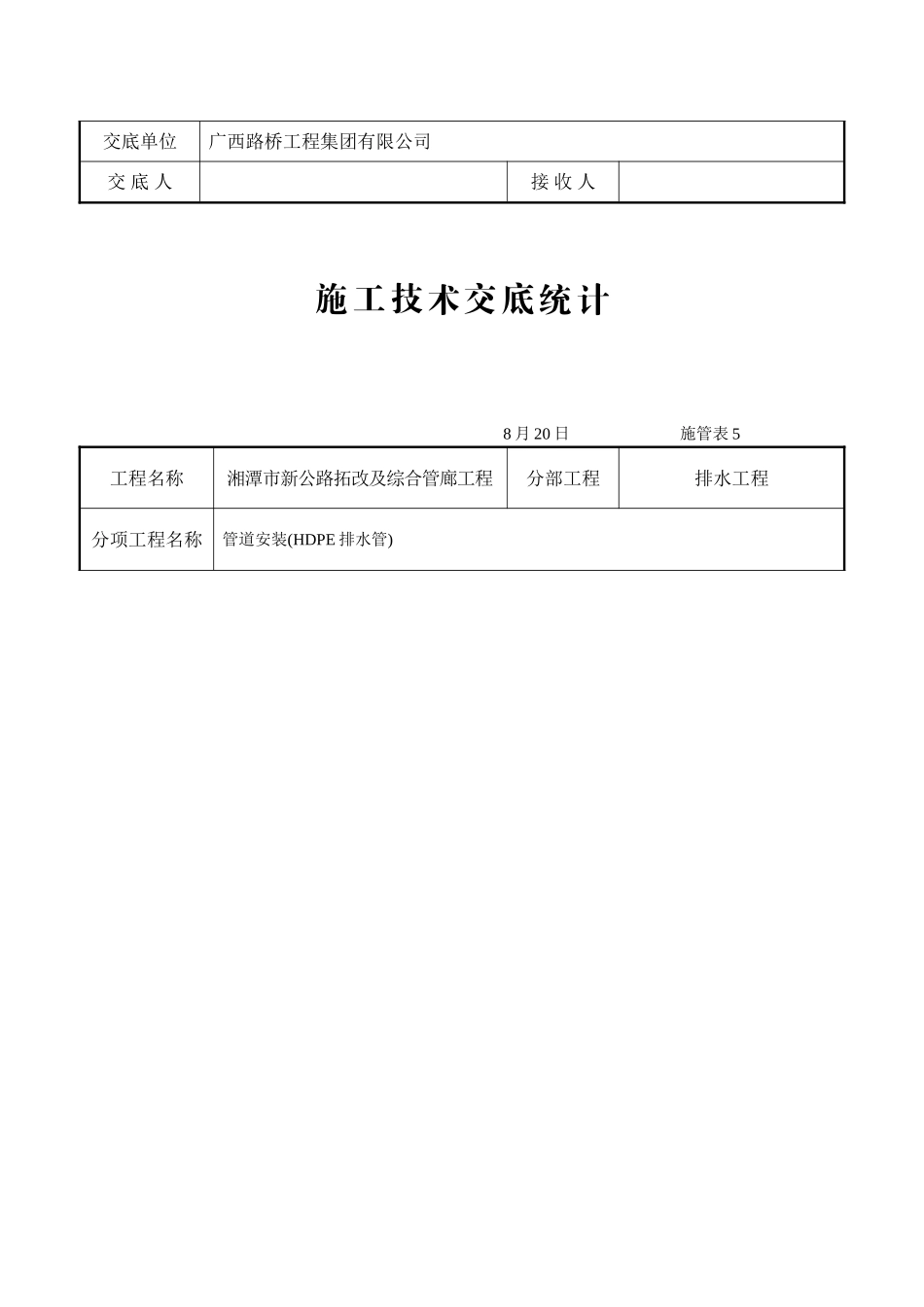

施工技术交底统计8 月 20 日 施管表 5工程名称湘潭市新公路拓改及综合管廊工程 分部工程排水工程分项工程名称管道安装(HDPE 排水管)交底内容:1
本工程污水管材的选用:管径≤Ф600mm 采用高密度聚乙烯管(HDPE)(1)
高密度聚乙烯管(HDPE)当土壤承载力为 80~100Kpa 和非岩石时,采用原状土作为基础;当土壤承载力为 50~70Kpa 时,采用经扎实后的原状土作为基础,扎实密度应达成 95%;当沟底碰到岩石、卵石、硬质土、软的膨胀土、不规则碎石块及浸泡土质而不适宜作沟底基础时,应挖除后做人工基础,基础厚度应为 0
5 倍管径,且不得不大于 150mm
管道接口:≤Ф500 HDPE 管采用 ‘O’形橡胶接口
管道基础施工前应修整槽底,复核标高,去除淤泥与碎石,若出现超挖,则采用砂砾回填,并人工夯压密实,不得使用土回填
管道基础垫层(按图集)施工,应做到扎实紧密、表面平整
管道基础在接口部位,应挖预留凹槽,方便于接口操作
凹槽在接口完毕后,随即用砂填实
在管道下管前应检查和修整沟(槽)底标高和管道基础的质量,经监理验收符合施工规范及设计规定后,才允许下管
每根管子及每个配件在入沟之前应除去内部杂物,检查有无裂缝、碰伤、剥落及其它缺点,不符合质量规定的,不得使用
根据多个管径、重量采用人工或机械下管
下管要有专人负责指挥,切实注意安全
下管时始终保持管身平衡均匀溜放至沟槽内,严禁将管材由沟槽边翻滚入槽内
对于钢筋混凝土管,一定要根据管子的重量和直径选择适宜的柔性悬带或绳带,确认起吊机械性能良好后,方可进行起吊下管
高密度聚乙烯管(HDPE)的铺设:(1)
管道须直线铺设,遇特殊状况可运用柔性接口折线铺设,相邻两节管纵轴线相对转角不不不大于20º(2)

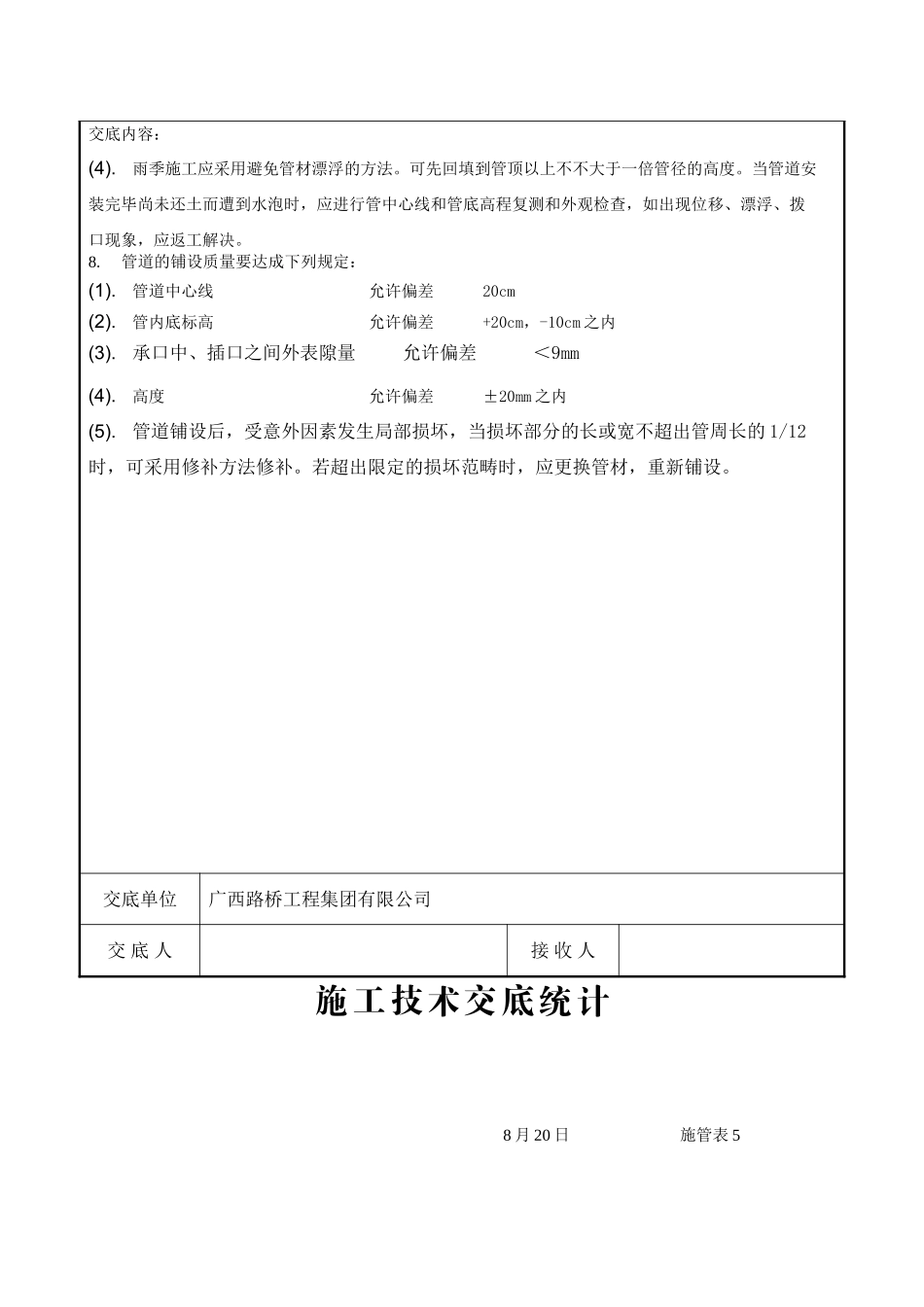

承插口管安装时,插口顺水流方向,承口逆水流方向,由下
