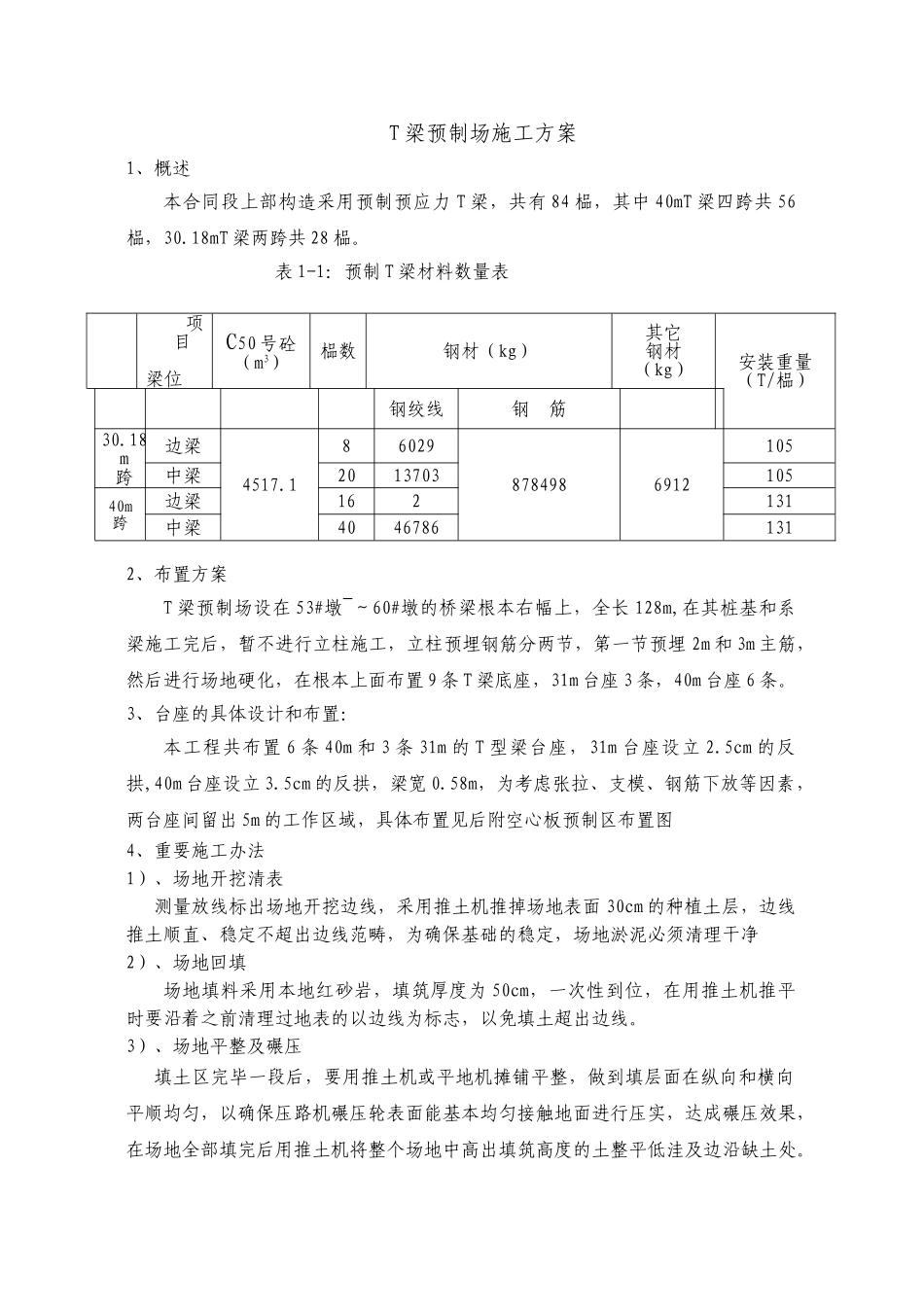

T 梁预制场施工方案1、概述本合同段上部构造采用预制预应力 T 梁,共有 84 榀,其中 40mT 梁四跨共 56榀,30
18mT 梁两跨共 28 榀
表 1-1:预制 T 梁材料数量表2、布置方案T 梁预制场设在 53#墩~~60#墩的桥梁根本右幅上,全长 128m,在其桩基和系梁施工完后,暂不进行立柱施工,立柱预埋钢筋分两节,第一节预埋 2m 和 3m 主筋,然后进行场地硬化,在根本上面布置 9 条 T 梁底座,31m 台座 3 条,40m 台座 6 条
3、台座的具体设计和布置:本工程共布置 6 条 40m 和 3 条 31m 的 T 型梁台座,31m 台座设立 2
5cm 的反拱,40m 台座设立 3
5cm 的反拱,梁宽 0
58m,为考虑张拉、支模、钢筋下放等因素,两台座间留出 5m 的工作区域,具体布置见后附空心板预制区布置图4、重要施工办法1)、场地开挖清表 测量放线标出场地开挖边线,采用推土机推掉场地表面 30cm 的种植土层,边线推土顺直、稳定不超出边线范畴,为确保基础的稳定,场地淤泥必须清理干净2)、场地回填场地填料采用本地红砂岩,填筑厚度为 50cm,一次性到位,在用推土机推平时要沿着之前清理过地表的以边线为标志,以免填土超出边线
3)、场地平整及碾压填土区完毕一段后,要用推土机或平地机摊铺平整,做到填层面在纵向和横向平顺均匀,以确保压路机碾压轮表面能基本均匀接触地面进行压实,达成碾压效果,在场地全部填完后用推土机将整个场地中高出填筑高度的土整平低洼及边沿缺土处
项目梁位C50 号砼(m3)榀数钢材(kg)其它钢材(kg)安装重量(T/榀)钢绞线钢 筋30
18m跨边梁4517
1860298784986912105中梁201370310540m跨边梁162131中梁4046786131压路机司机应根据密实度原则,填土层厚,按实验提供的控制压实遍
