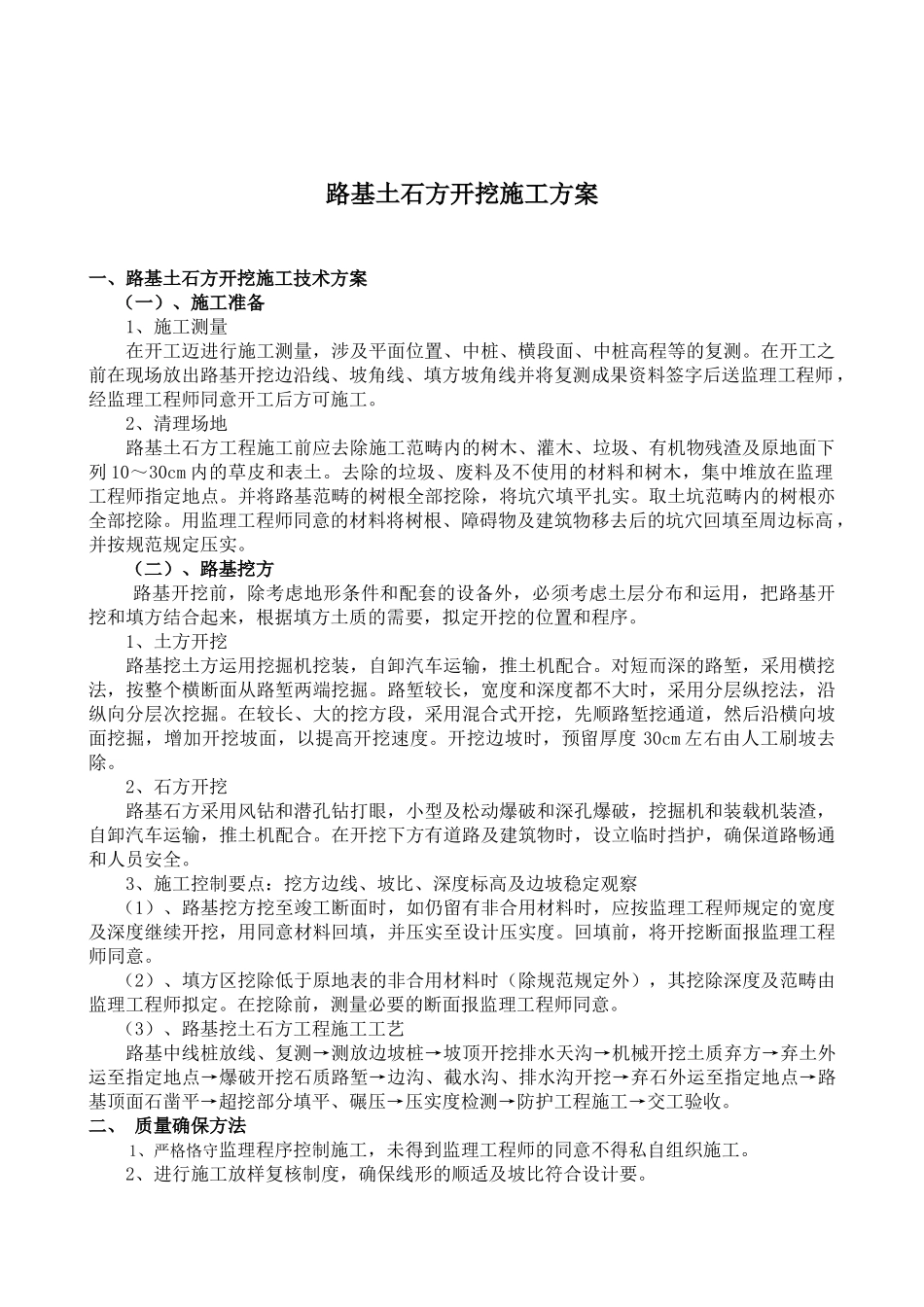

路基土石方开挖施工方案一、路基土石方开挖施工技术方案(一)、施工准备1、施工测量在开工迈进行施工测量,涉及平面位置、中桩、横段面、中桩高程等的复测
在开工之前在现场放出路基开挖边沿线、坡角线、填方坡角线并将复测成果资料签字后送监理工程师 ,经监理工程师同意开工后方可施工
2、清理场地路基土石方工程施工前应去除施工范畴内的树木、灌木、垃圾、有机物残渣及原地面下列 10~30cm 内的草皮和表土
去除的垃圾、废料及不使用的材料和树木,集中堆放在监理工程师指定地点
并将路基范畴的树根全部挖除,将坑穴填平扎实
取土坑范畴内的树根亦全部挖除
用监理工程师同意的材料将树根、障碍物及建筑物移去后的坑穴回填至周边标高 ,并按规范规定压实
(二)、路基挖方路基开挖前,除考虑地形条件和配套的设备外,必须考虑土层分布和运用,把路基开挖和填方结合起来,根据填方土质的需要,拟定开挖的位置和程序
1、土方开挖路基挖土方运用挖掘机挖装,自卸汽车运输,推土机配合
对短而深的路堑,采用横挖法,按整个横断面从路堑两端挖掘
路堑较长,宽度和深度都不大时,采用分层纵挖法,沿纵向分层次挖掘
在较长、大的挖方段,采用混合式开挖,先顺路堑挖通道,然后沿横向坡面挖掘,增加开挖坡面,以提高开挖速度
开挖边坡时,预留厚度 30cm 左右由人工刷坡去除
2、石方开挖路基石方采用风钻和潜孔钻打眼,小型及松动爆破和深孔爆破,挖掘机和装载机装渣,自卸汽车运输,推土机配合
在开挖下方有道路及建筑物时,设立临时挡护,确保道路畅通和人员安全
3、施工控制要点:挖方边线、坡比、深度标高及边坡稳定观察(1)、路基挖方挖至竣工断面时,如仍留有非合用材料时,应按监理工程师规定的宽度及深度继续开挖,用同意材料回填,并压实至设计压实度
回填前,将开挖断面报监理工程师同意
(2)、填方区挖除低于原地表的非合用材料时(除规范规定外),其挖除深度及范畴由
