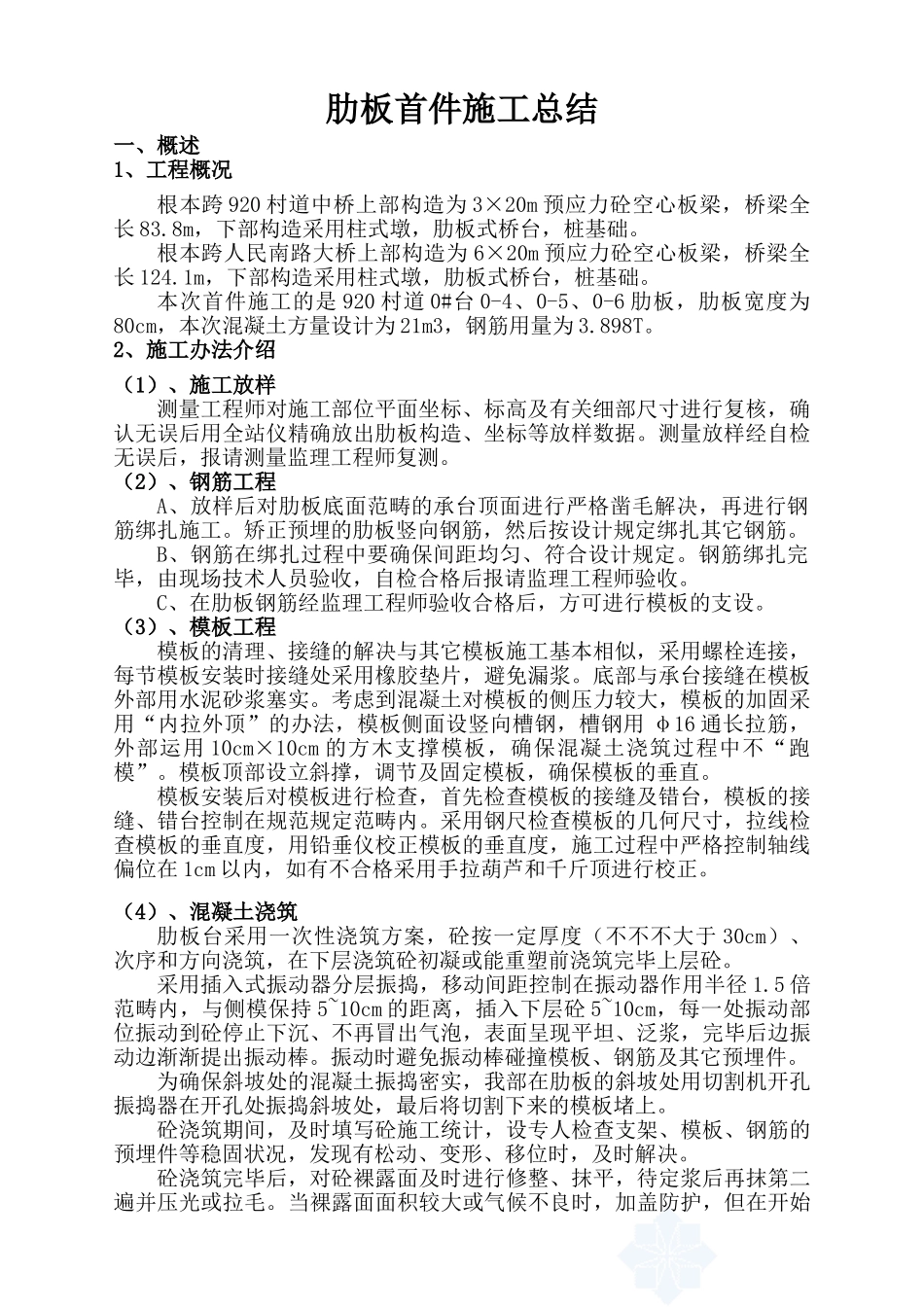

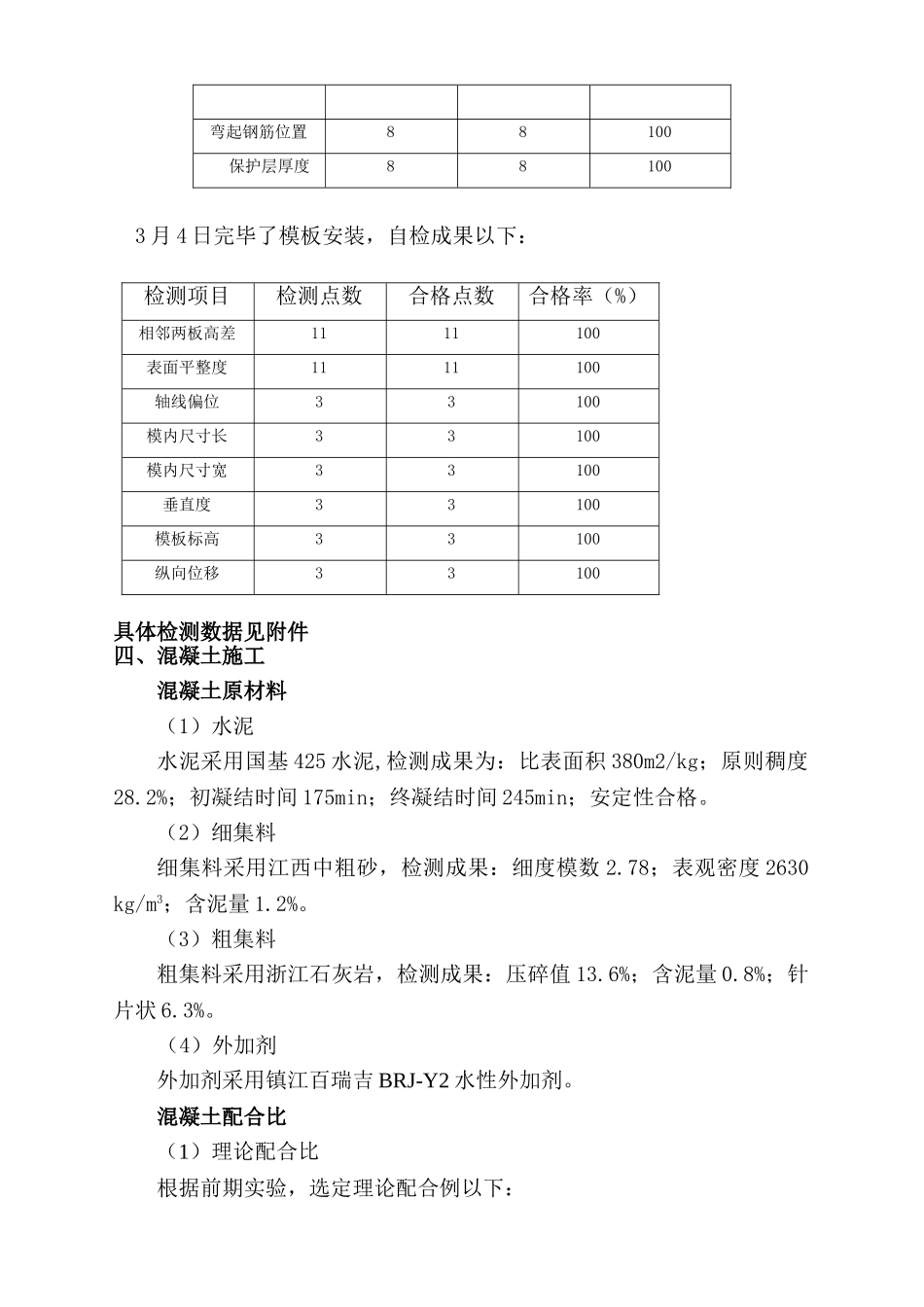

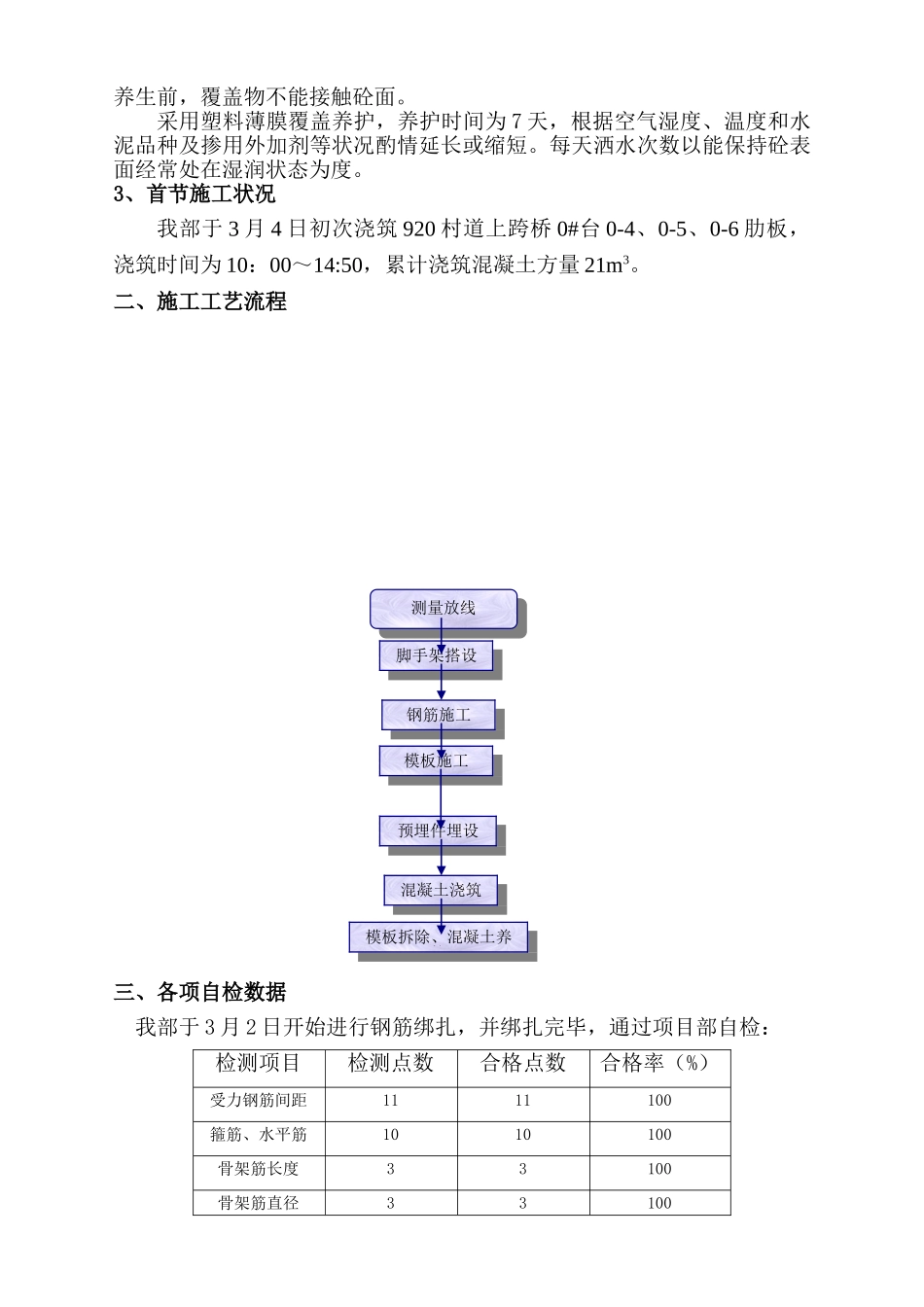

肋板首件施工总结一、概述1、工程概况根本跨 920 村道中桥上部构造为 3×20m 预应力砼空心板梁,桥梁全长 83.8m,下部构造采用柱式墩,肋板式桥台,桩基础。根本跨人民南路大桥上部构造为 6×20m 预应力砼空心板梁,桥梁全长 124.1m,下部构造采用柱式墩,肋板式桥台,桩基础。本次首件施工的是 920 村道 0#台 0-4、0-5、0-6 肋板,肋板宽度为80cm,本次混凝土方量设计为 21m3,钢筋用量为 3.898T。2、施工办法介绍(1)、施工放样测量工程师对施工部位平面坐标、标高及有关细部尺寸进行复核,确认无误后用全站仪精确放出肋板构造、坐标等放样数据。测量放样经自检无误后,报请测量监理工程师复测。(2)、钢筋工程A、放样后对肋板底面范畴的承台顶面进行严格凿毛解决,再进行钢筋绑扎施工。矫正预埋的肋板竖向钢筋,然后按设计规定绑扎其它钢筋。B、钢筋在绑扎过程中要确保间距均匀、符合设计规定。钢筋绑扎完毕,由现场技术人员验收,自检合格后报请监理工程师验收。C、在肋板钢筋经监理工程师验收合格后,方可进行模板的支设。(3)、模板工程模板的清理、接缝的解决与其它模板施工基本相似,采用螺栓连接,每节模板安装时接缝处采用橡胶垫片,避免漏浆。底部与承台接缝在模板外部用水泥砂浆塞实。考虑到混凝土对模板的侧压力较大,模板的加固采用“内拉外顶”的办法,模板侧面设竖向槽钢,槽钢用 φ16 通长拉筋,外部运用 10cm×10cm 的方木支撑模板,确保混凝土浇筑过程中不“跑模”。模板顶部设立斜撑,调节及固定模板,确保模板的垂直。模板安装后对模板进行检查,首先检查模板的接缝及错台,模板的接缝、错台控制在规范规定范畴内。采用钢尺检查模板的几何尺寸,拉线检查模板的垂直度,用铅垂仪校正模板的垂直度,施工过程中严格控制轴线偏位在 1cm 以内,如有不合格采用手拉葫芦和千斤顶进行校正。(4)、混凝土浇筑肋板台采用一次性浇筑方案,砼按一定厚度(不不不大于 30cm)、次序和方向浇筑,在下层浇筑砼初凝或能重塑前浇筑完毕上层砼。采用插入式振动器分层振捣,移动间距控制在振动器作用半径 1.5 倍范畴内,与侧模保持 5~10cm 的距离,插入下层砼 5~10cm,每一处振动部位振动到砼停止下沉、不再冒出气泡,表面呈现平坦、泛浆,完毕后边振动边渐渐提出振动棒。振动时避免振动棒碰撞模板、钢筋及其它预埋件。为确保斜坡处的混凝土振捣密实,我部在肋板的斜坡处用切割机开孔振捣器在开孔处振捣斜坡处,最...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

2025年肋板首件施工总结

您可能关注的文档

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
