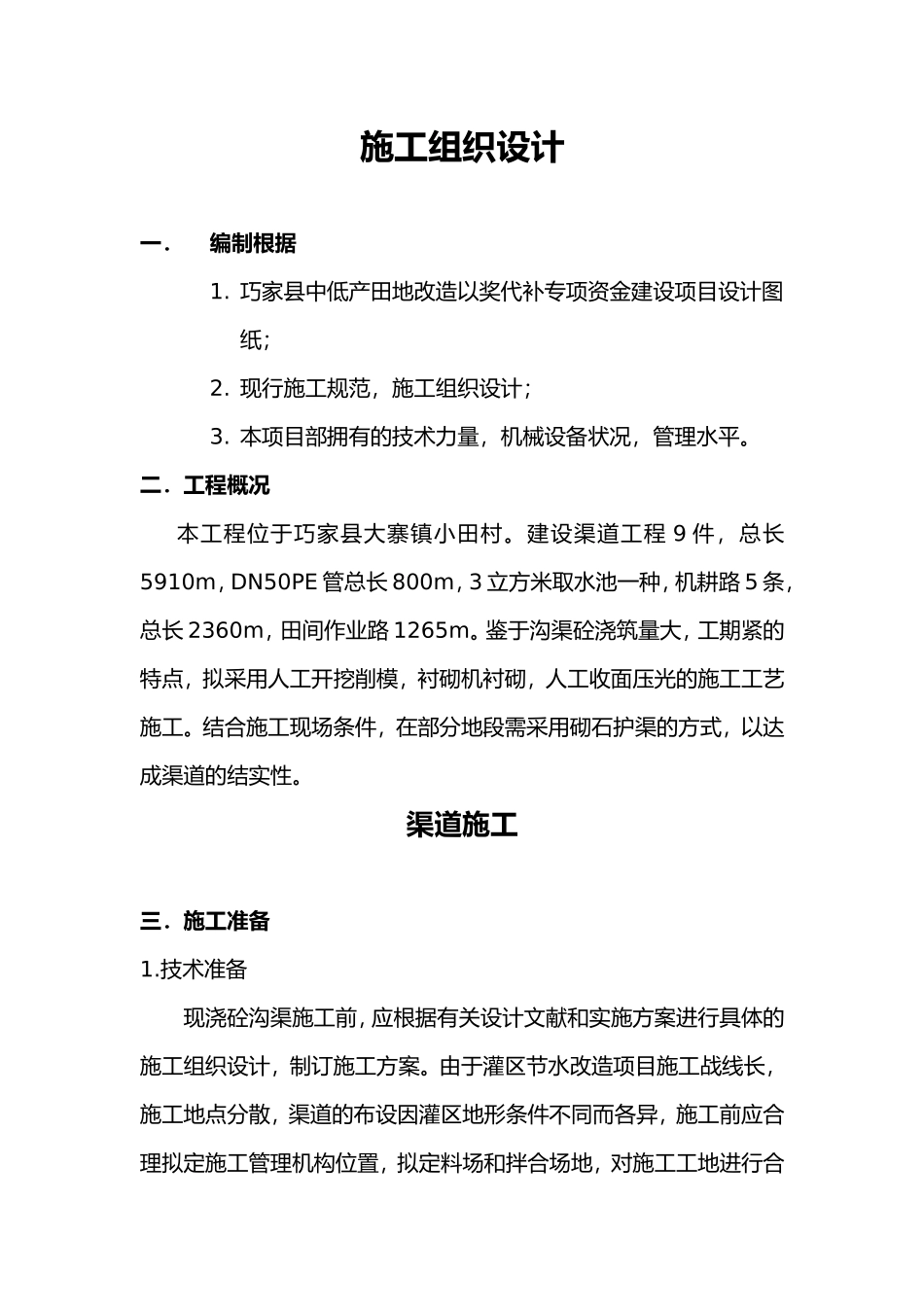

施工组织设计一.编制根据1
巧家县中低产田地改造以奖代补专项资金建设项目设计图纸;2
现行施工规范,施工组织设计;3
本项目部拥有的技术力量,机械设备状况,管理水平
二.工程概况本工程位于巧家县大寨镇小田村
建设渠道工程 9 件,总长5910m,DN50PE 管总长 800m,3 立方米取水池一种,机耕路 5 条,总长 2360m,田间作业路 1265m
鉴于沟渠砼浇筑量大,工期紧的特点,拟采用人工开挖削模,衬砌机衬砌,人工收面压光的施工工艺施工
结合施工现场条件,在部分地段需采用砌石护渠的方式,以达成渠道的结实性
渠道施工三.施工准备1
技术准备现浇砼沟渠施工前,应根据有关设计文献和实施方案进行具体的施工组织设计,制订施工方案

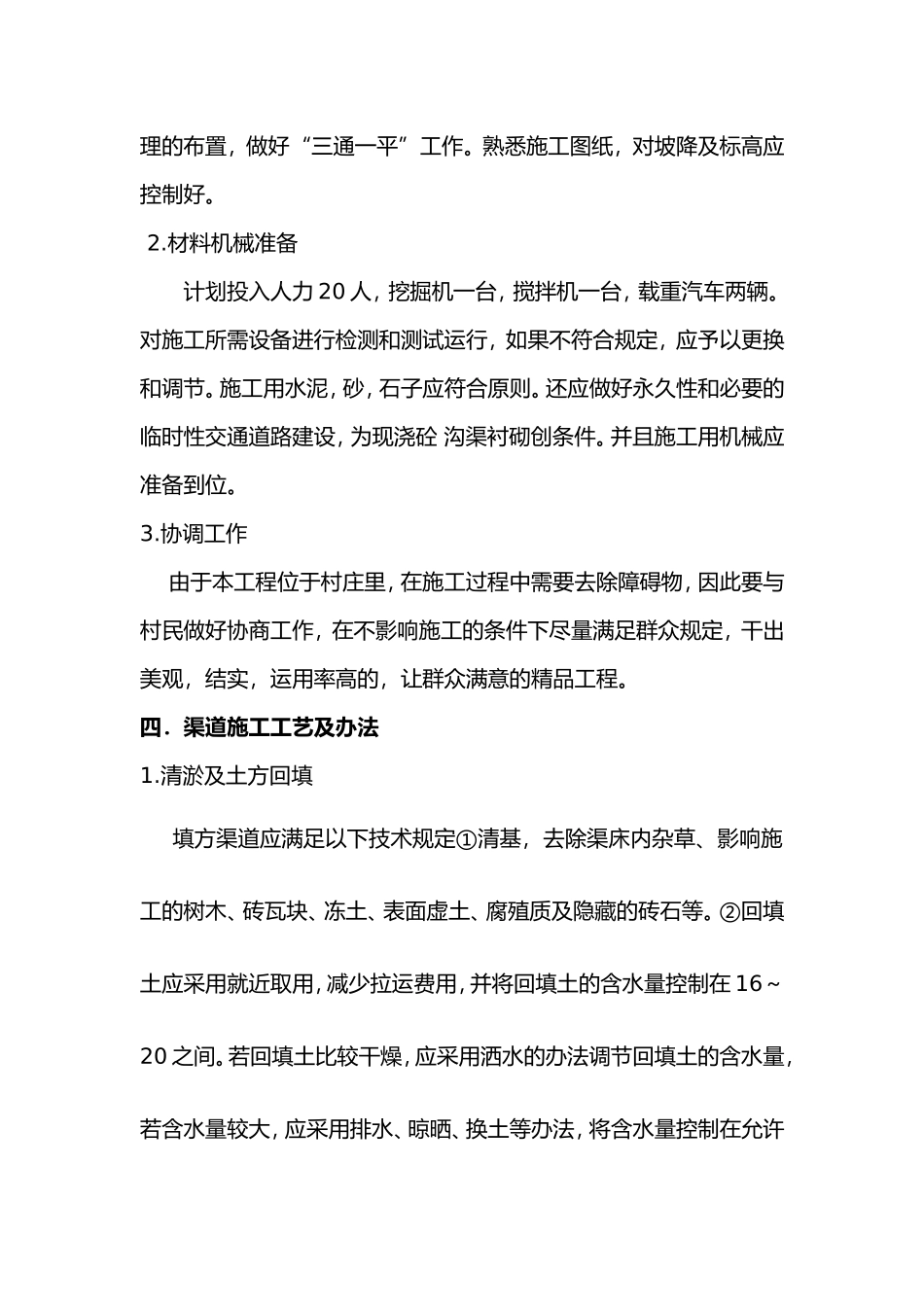

由于灌区节水改造项目施工战线长,施工地点分散,渠道的布设因灌区地形条件不同而各异,施工前应合理拟定施工管理机构位置,拟定料场和拌合场地,对施工工地进行合理的布置,做好“三通一平”工作
熟悉施工图纸,对坡降及标高应控制好
材料机械准备计划投入人力 20 人,挖掘机一台,搅拌机一台,载重汽车两辆
对施工所需设备进行检测和测试运行,如果不符合规定,应予以更换和调节
施工用水泥,砂,石子应符合原则
还应做好永久性和必要的临时性交通道路建设,为现浇砼 沟渠衬砌创条件
并且施工用机械应准备到位
协调工作 由于本工程位于村庄里,在施工过程中需要去除障碍物,因此要与村民做好协商工作,在不影响施工的条件下尽量满足群众规定,干出美观,结实,运用率高的,让群众满意的精品工程

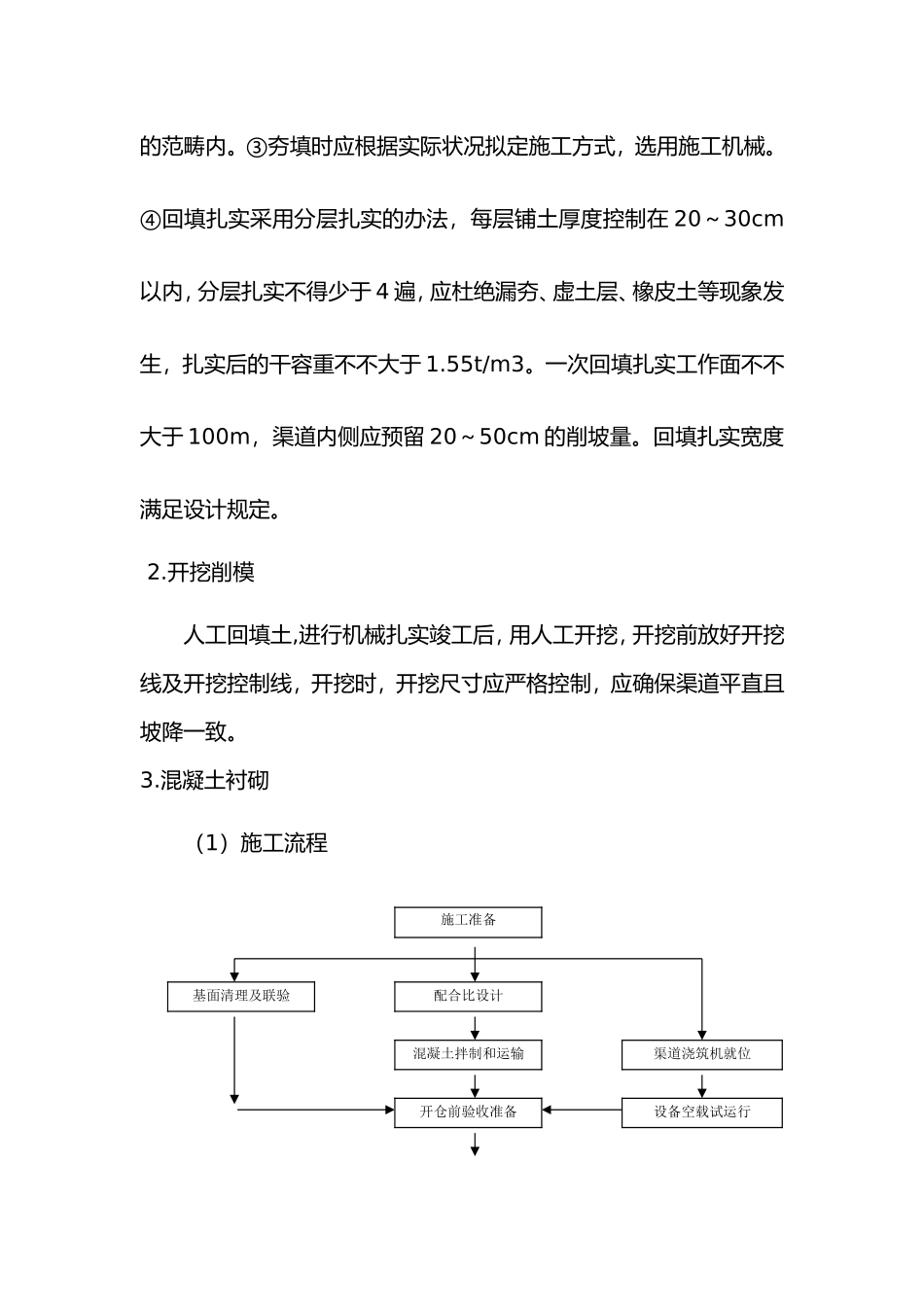

四.渠道施工工艺及办法1
清淤及土方回填填方渠道应满足以下技术规定①清基,去除渠床内杂草、影响施工的树木、砖瓦块、冻土、表面虚土、腐殖质及隐藏的砖石等
②回填土应采用就近取用,减少拉运费用,并将回填土的含水量控制在 16~20 之间
若回填土比较干燥,应采用洒水的办法调节回填土的含水
