电脑桌面
添加小米粒文库到电脑桌面
安装后可以在桌面快捷访问

2025年钻孔灌注桩施工工艺VIP免费

2025年钻孔灌注桩施工工艺_第1页
1/2
2025年钻孔灌注桩施工工艺_第2页
2/2

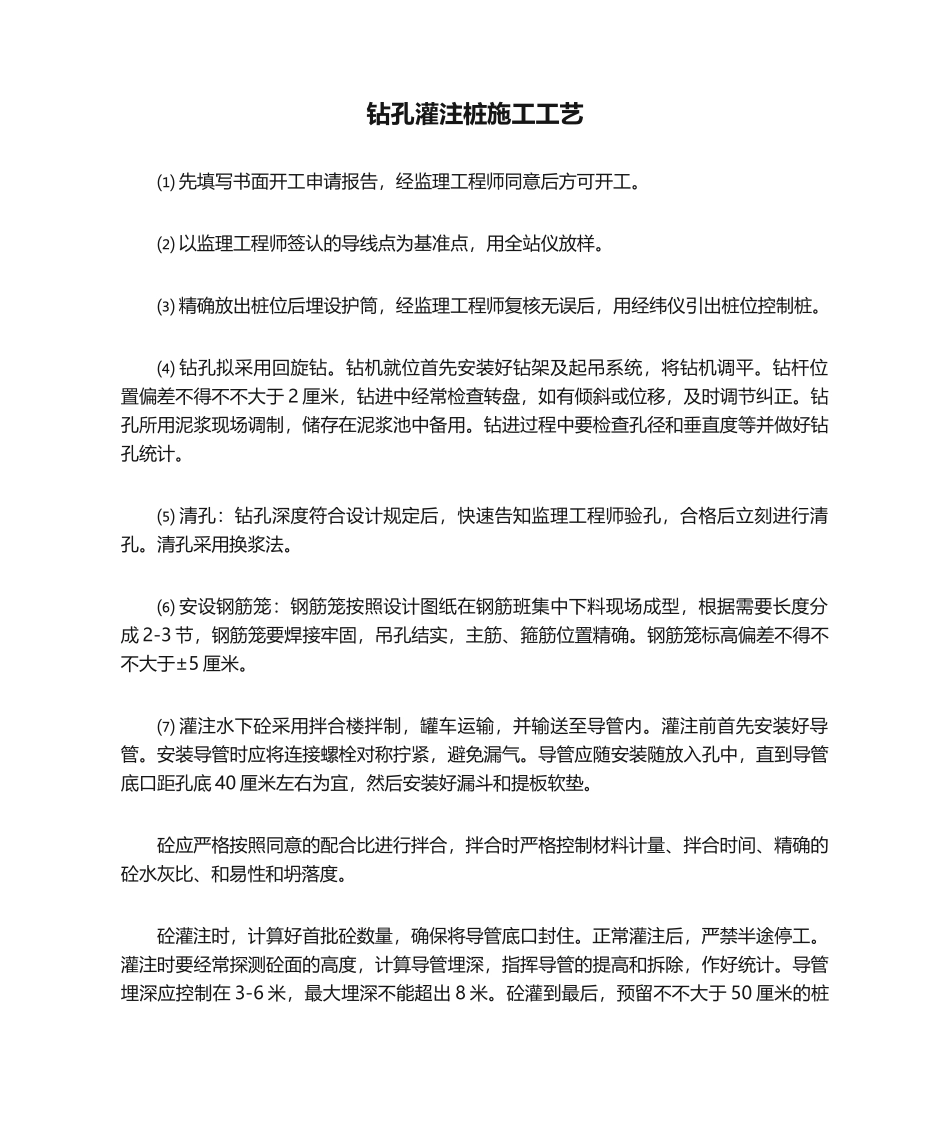

钻孔灌注桩施工工艺⑴ 先填写书面开工申请报告,经监理工程师同意后方可开工。⑵ 以监理工程师签认的导线点为基准点,用全站仪放样。⑶ 精确放出桩位后埋设护筒,经监理工程师复核无误后,用经纬仪引出桩位控制桩。⑷ 钻孔拟采用回旋钻。钻机就位首先安装好钻架及起吊系统,将钻机调平。钻杆位置偏差不得不不大于 2 厘米,钻进中经常检查转盘,如有倾斜或位移,及时调节纠正。钻孔所用泥浆现场调制,储存在泥浆池中备用。钻进过程中要检查孔径和垂直度等并做好钻孔统计。⑸ 清孔:钻孔深度符合设计规定后,快速告知监理工程师验孔,合格后立刻进行清孔。清孔采用换浆法。⑹ 安设钢筋笼:钢筋笼按照设计图纸在钢筋班集中下料现场成型,根据需要长度分成 2-3 节,钢筋笼要焊接牢固,吊孔结实,主筋、箍筋位置精确。钢筋笼标高偏差不得不不大于±5 厘米。⑺ 灌注水下砼采用拌合楼拌制,罐车运输,并输送至导管内。灌注前首先安装好导管。安装导管时应将连接螺栓对称拧紧,避免漏气。导管应随安装随放入孔中,直到导管底口距孔底 40 厘米左右为宜,然后安装好漏斗和提板软垫。砼应严格按照同意的配合比进行拌合,拌合时严格控制材料计量、拌合时间、精确的砼水灰比、和易性和坍落度。砼灌注时,计算好首批砼数量,确保将导管底口封住。正常灌注后,严禁半途停工。灌注时要经常探测砼面的高度,计算导管埋深,指挥导管的提高和拆除,作好统计。导管埋深应控制在 3-6 米,最大埋深不能超出 8 米。砼灌到最后,预留不不大于 50 厘米的桩头,以确保桩顶砼质量。灌注时,做好砼试件,方便检查砼强度。⑻ 当桩身砼强度达成 80%以上时,即可开挖桩头凿除多出部分,使桩顶砼表面符合规定。

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

2025年钻孔灌注桩施工工艺

您可能关注的文档

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
