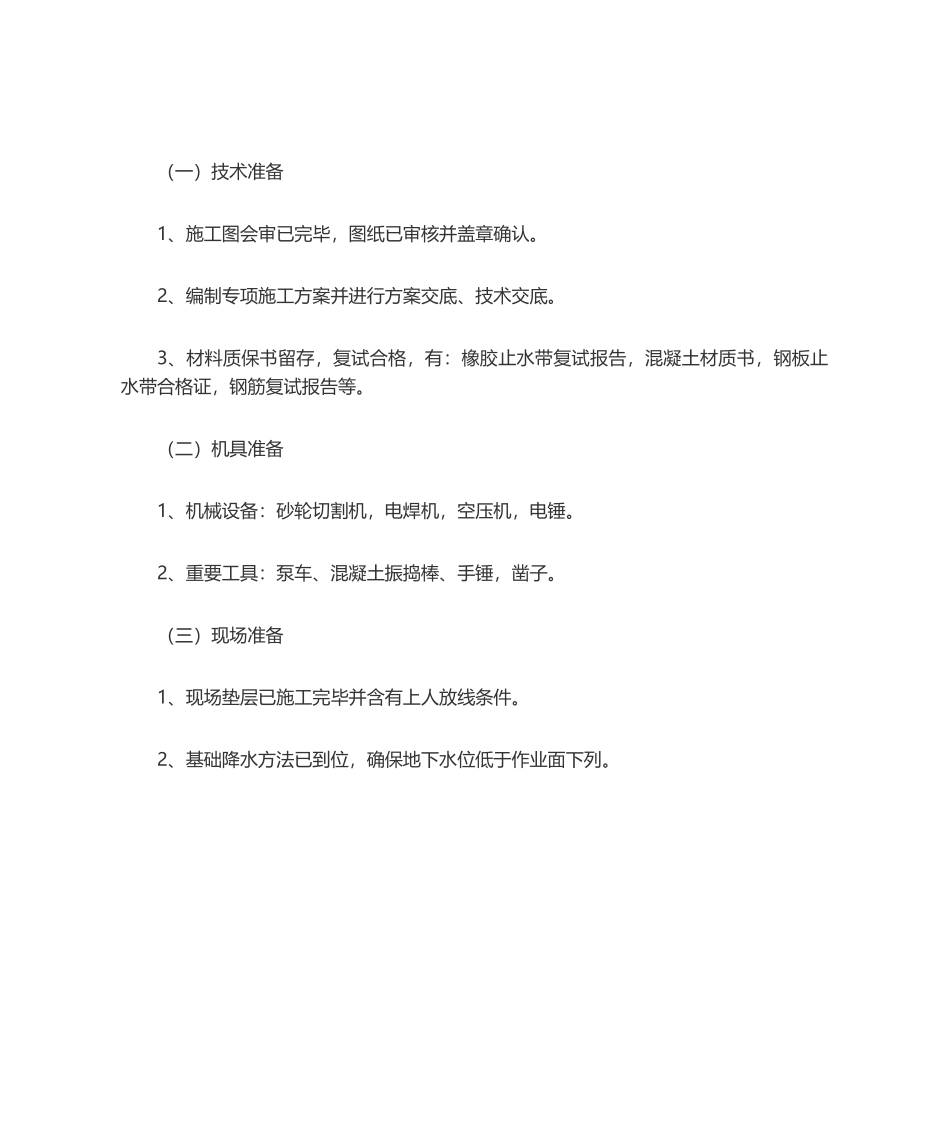

准(一)技术准备1、施工图会审已完毕,图纸已审核并盖章确认
2、编制专项施工方案并进行方案交底、技术交底
3、材料质保书留存,复试合格,有:橡胶止水带复试报告,混凝土材质书,钢板止水带合格证,钢筋复试报告等
(二)机具准备1、机械设备:砂轮切割机,电焊机,空压机,电锤
2、重要工具:泵车、混凝土振捣棒、手锤,凿子
(三)现场准备1、现场垫层已施工完毕并含有上人放线条件
2、基础降水方法已到位,确保地下水位低于作业面下列

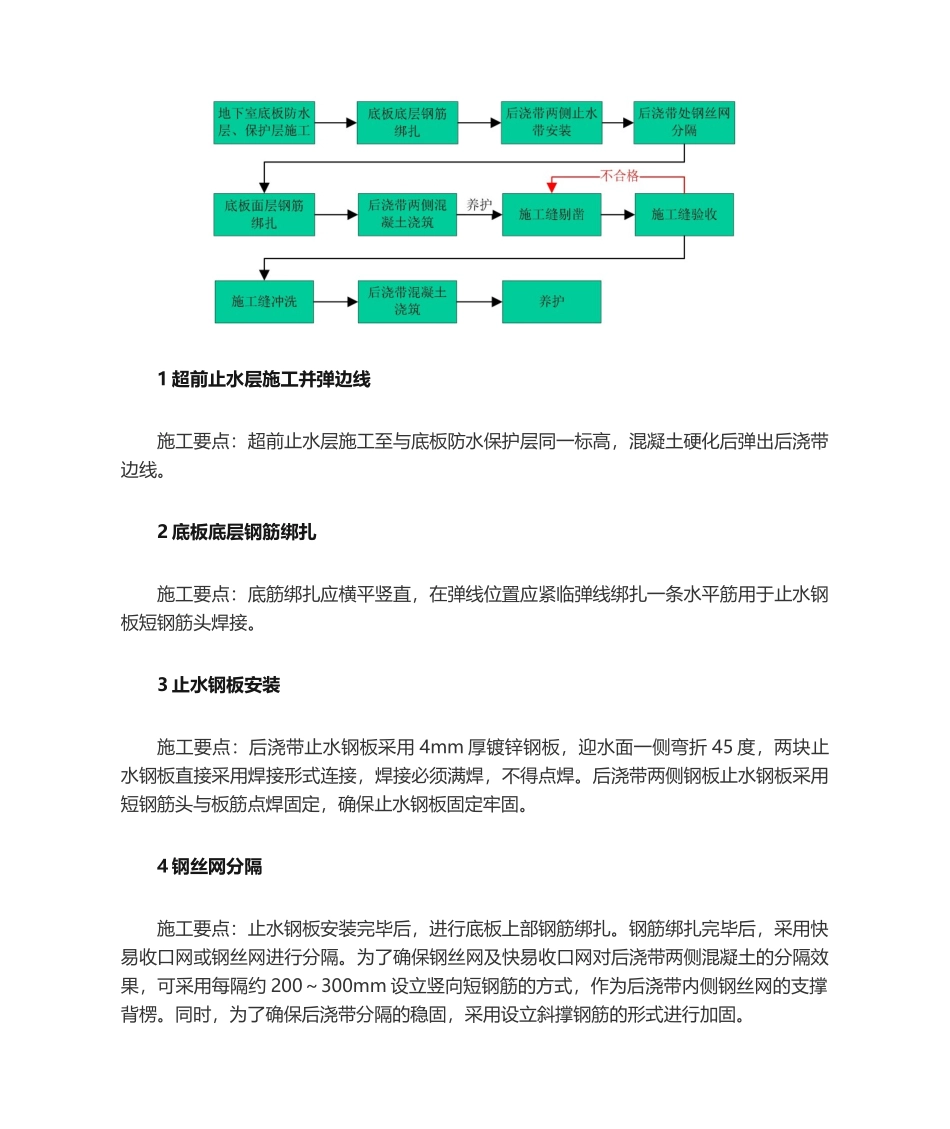

施工工艺1 超前止水层施工并弹边线施工要点:超前止水层施工至与底板防水保护层同一标高,混凝土硬化后弹出后浇带边线
2 底板底层钢筋绑扎施工要点:底筋绑扎应横平竖直,在弹线位置应紧临弹线绑扎一条水平筋用于止水钢板短钢筋头焊接
3 止水钢板安装施工要点:后浇带止水钢板采用 4mm 厚镀锌钢板,迎水面一侧弯折 45 度,两块止水钢板直接采用焊接形式连接,焊接必须满焊,不得点焊
后浇带两侧钢板止水钢板采用短钢筋头与板筋点焊固定,确保止水钢板固定牢固
4 钢丝网分隔施工要点:止水钢板安装完毕后,进行底板上部钢筋绑扎
钢筋绑扎完毕后,采用快易收口网或钢丝网进行分隔
为了确保钢丝网及快易收口网对后浇带两侧混凝土的分隔效果,可采用每隔约 200~300mm 设立竖向短钢筋的方式,作为后浇带内侧钢丝网的支撑背楞
同时,为了确保后浇带分隔的稳固,采用设立斜撑钢筋的形式进行加固

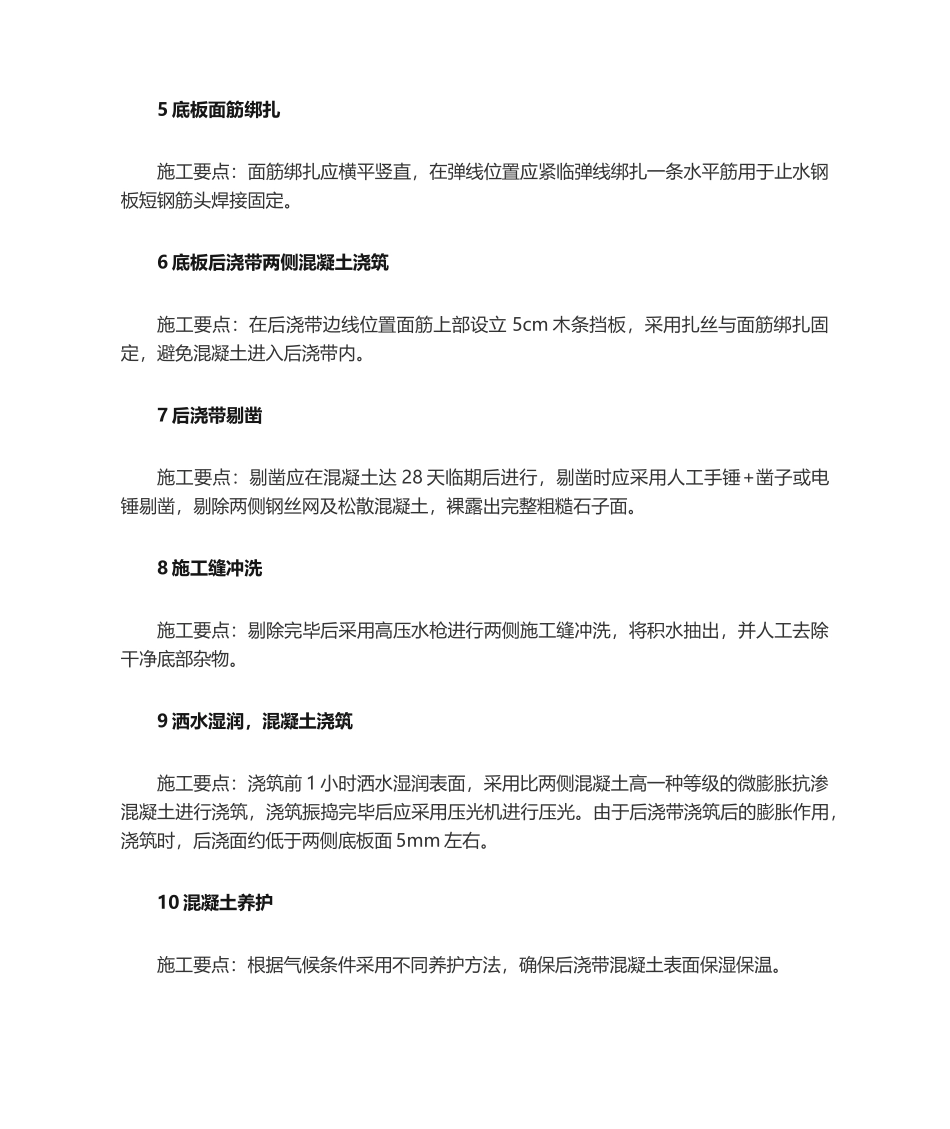

5 底板面筋绑扎施工要点:面筋绑扎应横平竖直,在弹线位置应紧临弹线绑扎一条水平筋用于止水钢板短钢筋头焊接固定
6 底板后浇带两侧混凝土浇筑施工要点:在后浇带边线位置面筋上部设立 5cm 木条挡板,采用扎丝与面筋绑扎固定,避免混凝土进入后浇带内
7 后浇带剔凿施工要点:剔凿应在混凝土达 28 天临期后进行,剔凿时应采用人工手锤+凿子或电锤剔凿,剔除两侧钢丝网及松散混凝土,裸露出完整粗糙石子面
8 施工缝冲洗
