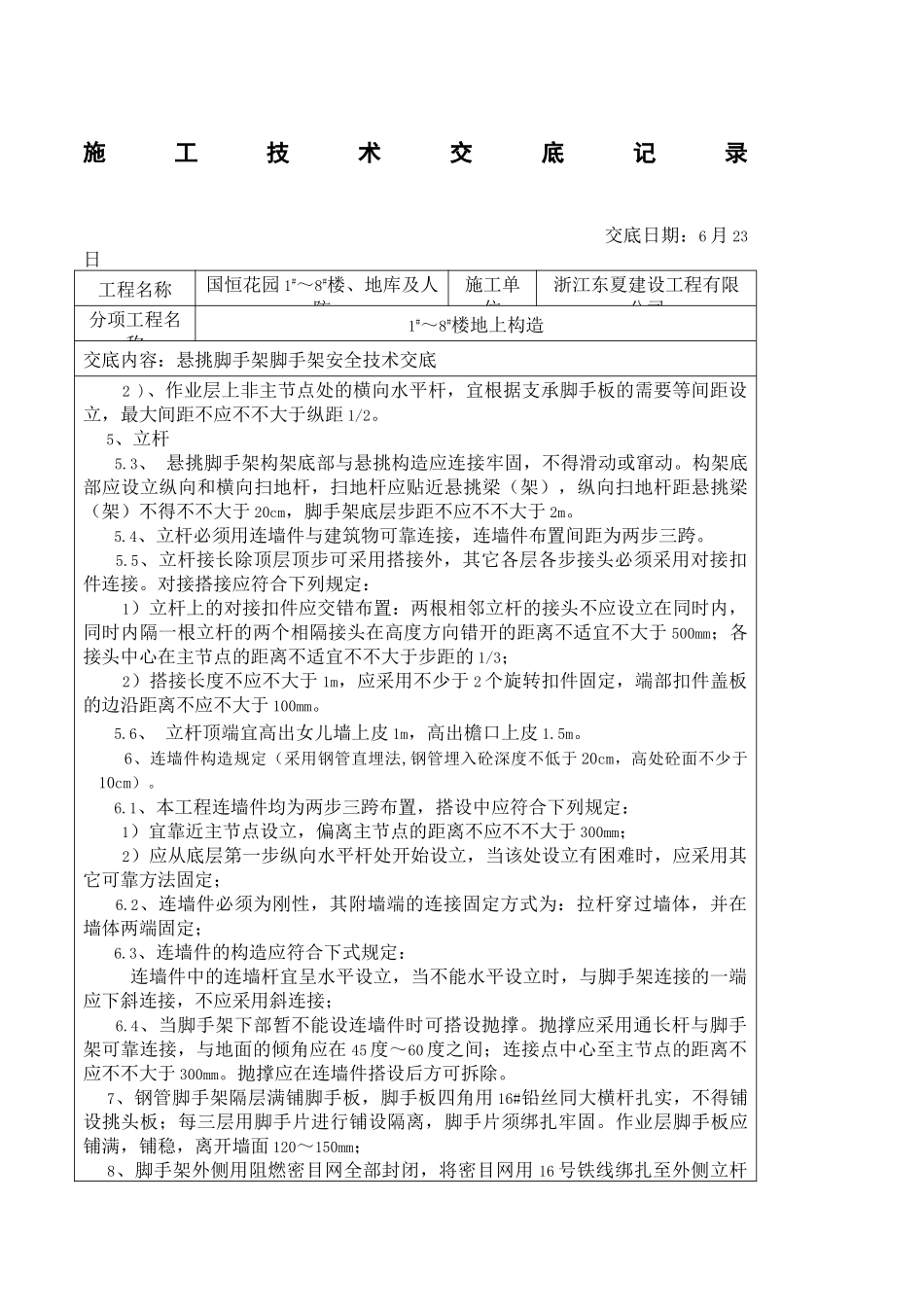

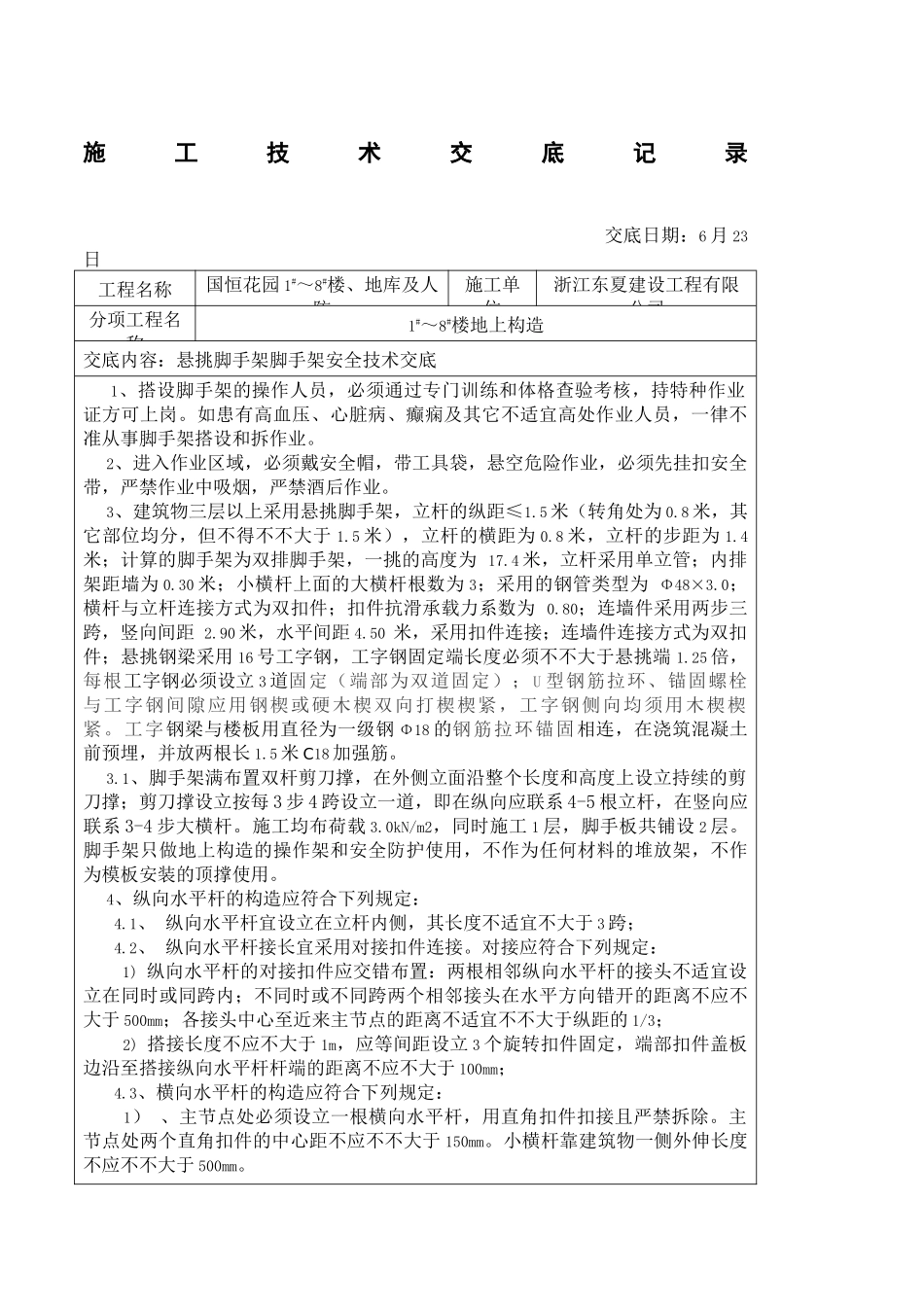

施 工 技 术 交 底 记 录交底日期:6 月 23日 工程名称国恒花园 1#~8#楼、地库及人防施工单位浙江东夏建设工程有限公司分项工程名称1#~8#楼地上构造交底内容:悬挑脚手架脚手架安全技术交底 1、搭设脚手架的操作人员,必须通过专门训练和体格查验考核,持特种作业证方可上岗
如患有高血压、心脏病、癫痫及其它不适宜高处作业人员,一律不准从事脚手架搭设和拆作业
2、进入作业区域,必须戴安全帽,带工具袋,悬空危险作业,必须先挂扣安全带,严禁作业中吸烟,严禁酒后作业
3、建筑物三层以上采用悬挑脚手架,立杆的纵距≤1
5 米(转角处为 0
8 米,其它部位均分,但不得不不大于 1
5 米),立杆的横距为 0
8 米,立杆的步距为 1
4 米;计算的脚手架为双排脚手架,一挑的高度为 17
4 米,立杆采用单立管;内排架距墙为 0
30 米;小横杆上面的大横杆根数为 3;采用的钢管类型为 Φ48×3
0;横杆与立杆连接方式为双扣件;扣件抗滑承载力系数为 0
80;连墙件采用两步三跨,竖向间距 2
90 米,水平间距 4
50 米,采用扣件连接;连墙件连接方式为双扣件;悬挑钢梁采用 16 号工字钢,工字钢固定端长度必须不不大于悬挑端 1
25 倍,每根工字钢必须设立 3 道固定(端部为双道固定); U 型钢筋拉环、锚固螺栓与工字钢间隙应用钢楔或硬木楔双向打楔楔紧,工字钢侧向均须用木楔楔紧
工字钢梁与楼板用直径为一级钢 Φ18 的钢筋拉环锚固相连,在浇筑混凝土前预埋,并放两根长 1
5 米 C18 加强筋
1、脚手架满布置双杆剪刀撑,在外侧立面沿整个长度和高度上设立持续的剪刀撑;剪刀撑设立按每 3 步 4 跨设立一道,即在纵向应联系 4-5 根立杆,在竖向应联系 3-4 步大横杆
施工均布荷载 3
0kN/m2,同时施工 1 层,脚手板共铺设 2 层
脚手架只做地上构造的操作
