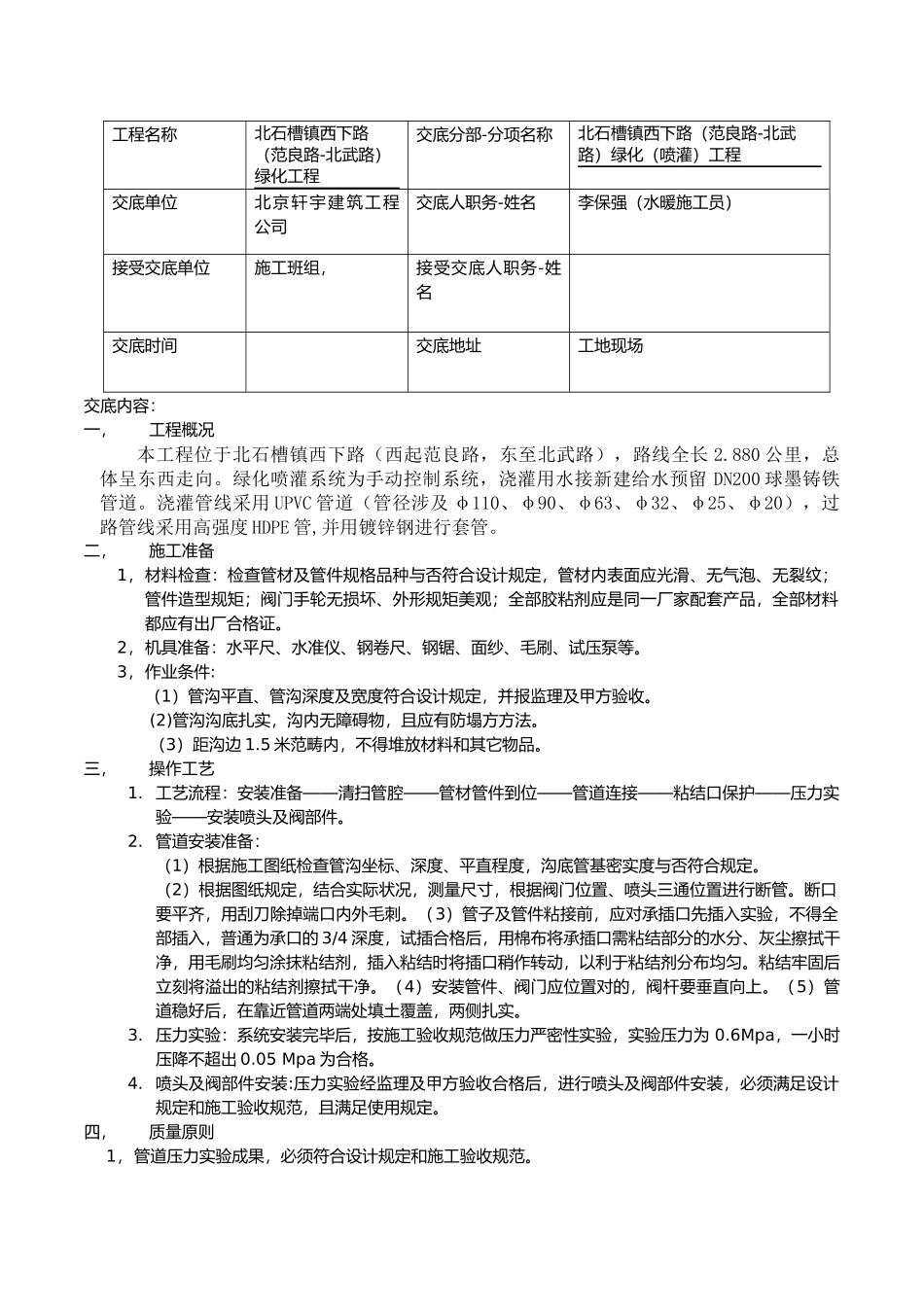

工程名称北石槽镇西下路(范良路-北武路)绿化工程交底分部-分项名称北石槽镇西下路(范良路-北武路)绿化(喷灌)工程交底单位北京轩宇建筑工程公司交底人职务-姓名李保强(水暖施工员)接受交底单位施工班组,接受交底人职务-姓名交底时间交底地址工地现场交底内容:一,工程概况本工程位于北石槽镇西下路(西起范良路,东至北武路),路线全长 2
880 公里,总体呈东西走向
绿化喷灌系统为手动控制系统,浇灌用水接新建给水预留 DN200 球墨铸铁管道
浇灌管线采用 UPVC 管道(管径涉及 φ110、φ90、φ63、φ32、φ25、φ20),过路管线采用高强度 HDPE 管,并用镀锌钢进行套管
二,施工准备1,材料检查:检查管材及管件规格品种与否符合设计规定,管材内表面应光滑、无气泡、无裂纹;管件造型规矩;阀门手轮无损坏、外形规矩美观;全部胶粘剂应是同一厂家配套产品,全部材料都应有出厂合格证
2,机具准备:水平尺、水准仪、钢卷尺、钢锯、面纱、毛刷、试压泵等
3,作业条件: (1)管沟平直、管沟深度及宽度符合设计规定,并报监理及甲方验收
(2)管沟沟底扎实,沟内无障碍物,且应有防塌方方法
(3)距沟边 1
5 米范畴内,不得堆放材料和其它物品
三,操作工艺1
工艺流程:安装准备——清扫管腔——管材管件到位——管道连接——粘结口保护——压力实验——安装喷头及阀部件
管道安装准备:(1)根据施工图纸检查管沟坐标、深度、平直程度,沟底管基密实度与否符合规定
(2)根据图纸规定,结合实际状况,测量尺寸,根据阀门位置、喷头三通位置进行断管
断口要平齐,用刮刀除掉端口内外毛刺
(3)管子及管件粘接前,应对承插口先插入实验,不得全部插入,普通为承口的 3/4 深度,试插合格后,用棉布将承插口需粘结部分的水分、灰尘擦拭干净,用毛刷均匀涂抹粘结剂,插入粘结时将插口稍作转动,以利于粘结剂分布均匀
