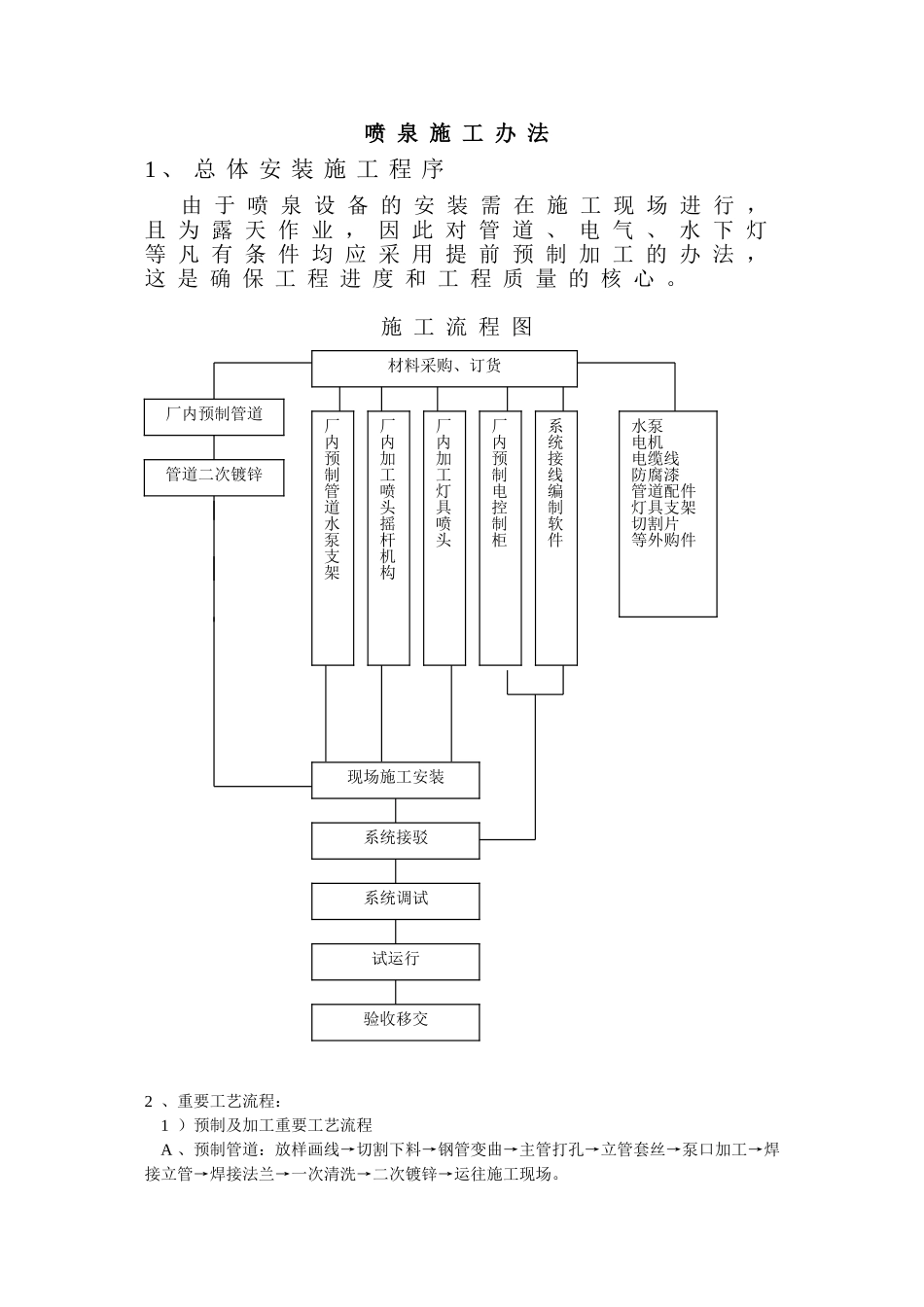

喷 泉 施 工 办 法1 、 总 体 安 装 施 工 程 序 由 于 喷 泉 设 备 的 安 装 需 在 施 工 现 场 进 行 ,且 为 露 天 作 业 , 因 此 对 管 道 、 电 气 、 水 下 灯等 凡 有 条 件 均 应 采 用 提 前 预 制 加 工 的 办 法 ,这 是 确 保 工 程 进 度 和 工 程 质 量 的 核 心 。施 工 流 程 图2 、重要工艺流程: 1 )预制及加工重要工艺流程 A 、预制管道:放样画线→切割下料→钢管变曲→主管打孔→立管套丝→泵口加工→焊接立管→焊接法兰→一次清洗→二次镀锌→运往施工现场。材料采购、订货厂内预制管道管道二次镀锌厂内预制管道水泵支架厂内加工喷头摇杆机构厂内加工灯具喷头厂内预制电控制柜系统接线编制软件水泵电机电缆线防腐漆管道配件灯具支架切割片等外购件现场施工安装系统接驳系统调试试运行验收移交 B 、喷头加工:熔铜→锻造→车床车削→抛光解决→防腐解决→合格入库。 C 、控制设备:元件检测→线路板焊接→整板调试→组件安装→整机调试→老化实验→合格入库。 D 、配电设备:机箱加工→电气设备安装与连线→合格出厂。 2 )现场设备安装重要工艺流程 A 、管路及设备安装:管路拼装→水泵固定→检漏实验→二次清洗→系统接驳→管道二次防腐解决→待系统调试。 B 、灯光安装:灯具定位→灯具接线→系统检测调线 C 、电缆的铺设及防水连接:泵、灯、接线按图纸规定走线→连接接线盒→泵灯按图编号→电缆沿电缆沟铺设到控制室→系统调试。 D 、配电控制设备安装:控制及配电设备在控制室按图就位→按线缆编号→将负载设备接入控制设备的对应端子→电控柜接零线→线路、电气设备检查绝缘 3 )系统调试 系统安装完毕后,进行系统调试。Ⅰ、系统调试前准备 1 )、清洁水池,并将水池注水至正常水位; 2 )、清扫机房室内卫生及清洁设备外壳和柜(箱)内杂物; 3 )、对电气设备进行干燥解决; 4 )、检查系统流程安装与否完全对的; 5 )、对电气设备进行单机试运行。Ⅱ、系统统调试 1 )、检查全部阀门 打开全部控制阀门,关闭全部排水通道的阀门。 检查全部喷嘴与否安装到位,并查看喷嘴有无堵塞等不良状况。 按流程图及管道施工图查看守道安装状况,有无脱裂,变形等有可能造成漏水,压力损失的问题。 2 )、单机调试 按电气原理图及电控柜二次接线图认真查看水泵、水下灯、变频器、程控...
