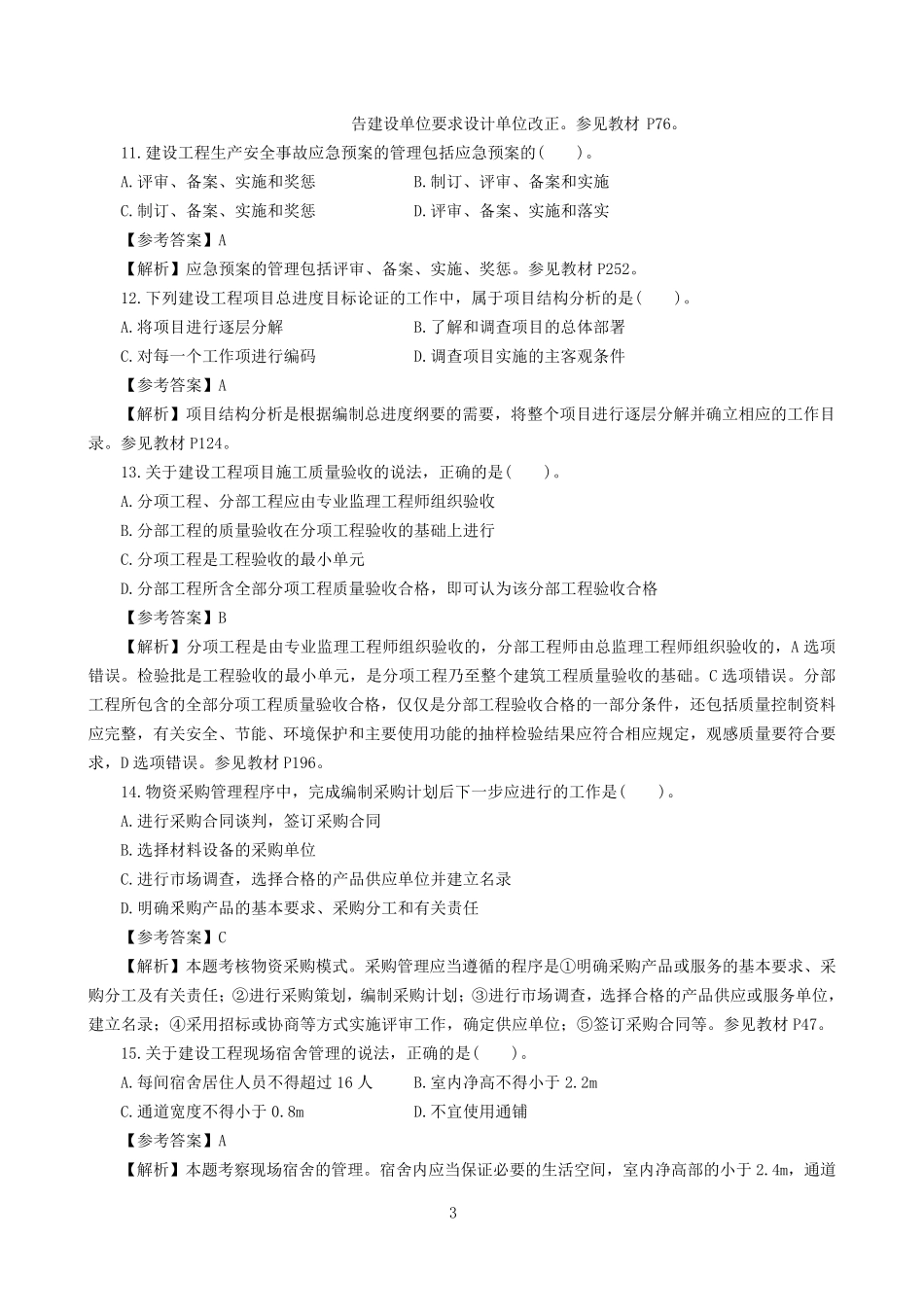

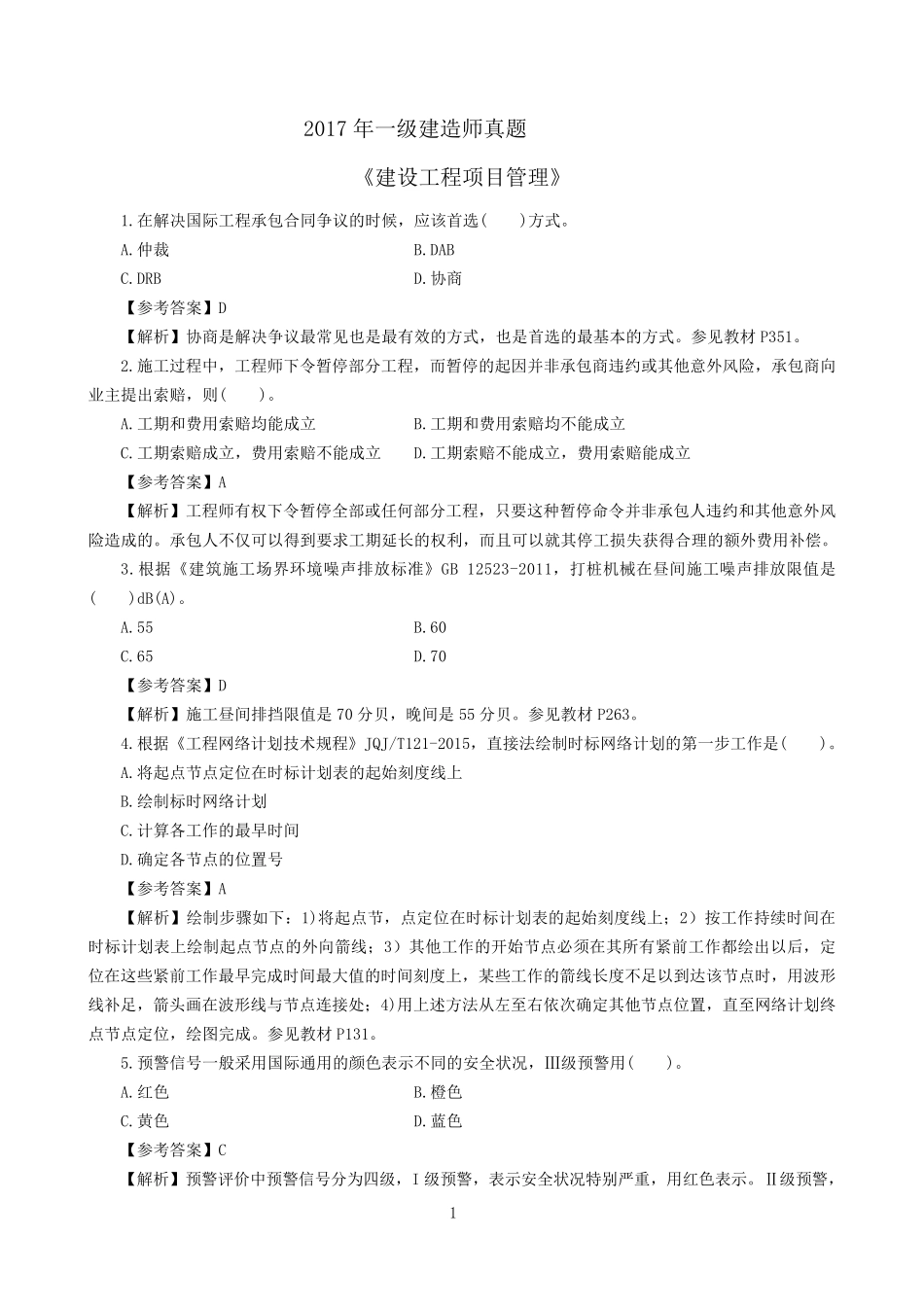

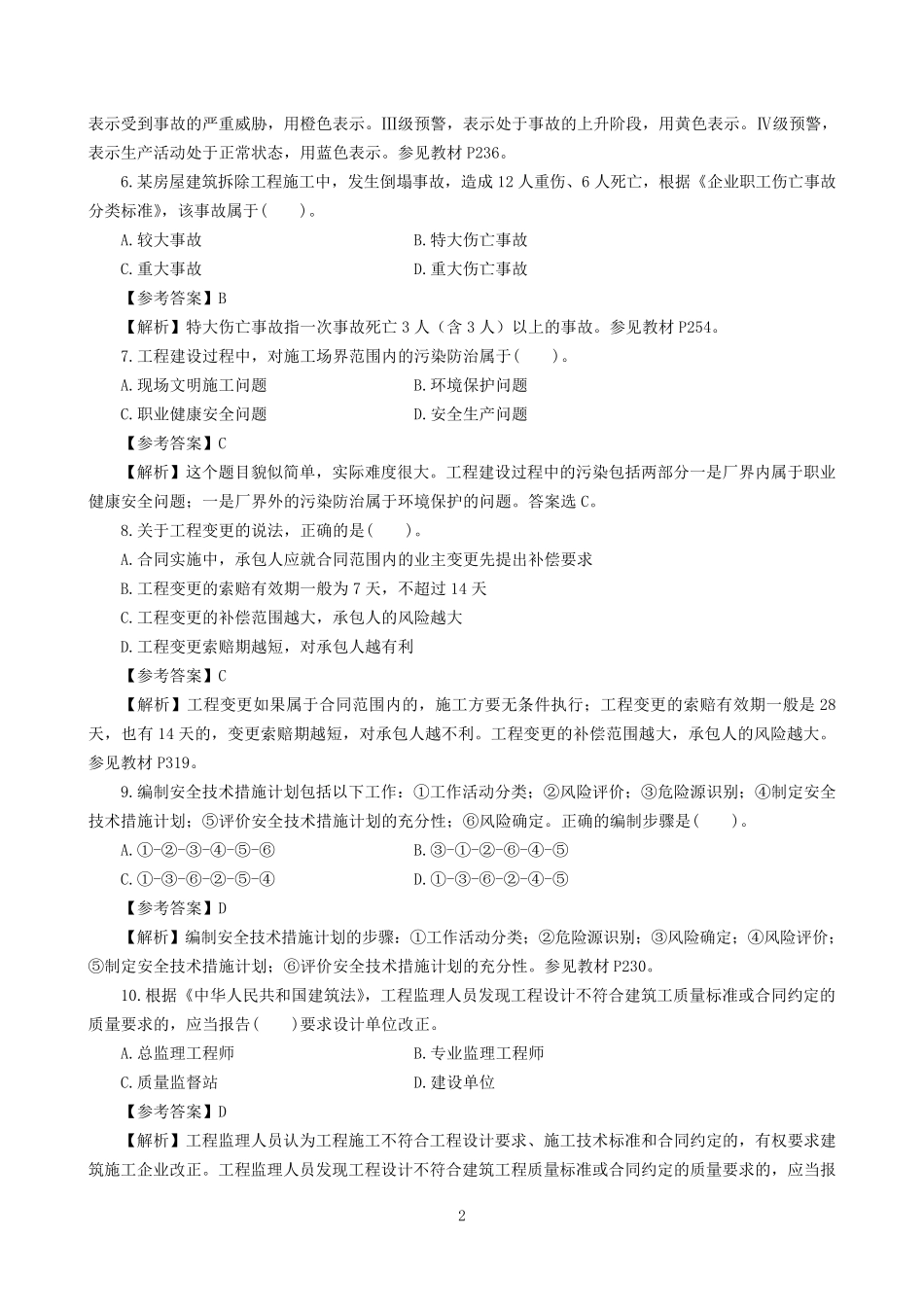

2017 年 一 级 建 造 师 真 题《 建 设 工 程 项 目 管 理 》1.在 解 决 国 际 工 程 承 包 合 同 争 议 的 时 候 , 应 该 首 选 ()方 式 。A.仲 裁B.DABC.DRBD.协 商【 参 考 答 案 】 D【 解 析 】 协 商 是 解 决 争 议 最 常 见 也 是 最 有 效 的 方 式 , 也 是 首 选 的 最 基 本 的 方 式 。 参 见 教 材 P351。2.施 工 过 程 中 , 工 程 师 下 令 暂 停 部 分 工 程 , 而 暂 停 的 起 因 并 非 承 包 商 违 约 或 其 他 意 外 风 险 , 承 包 商 向业 主 提 出 索 赔 , 则 ()。A.工 期 和 费 用 索 赔 均 能 成 立B.工 期 和 费 用 索 赔 均 不 能 成 立C.工 期 索 赔 成 立 , 费 用 索 赔 不 能 成 立D.工 期 索 赔 不 能 成 立 , 费 用 索 赔 能 成 立【 参 考 答 案 】 A【 解 析 】 工 程 师 有 权 下 令 暂 停 全 部 或 任 何 部 分 工 程 , 只 要 这 种 暂 停 命 令 并 非 承 包 人 违 约 和 其 他 意 外 风险 造 成 的 。 承 包 人 不 仅 可 以 得 到 要 求 工 期 延 长 的 权 利 , 而 且 可 以 就 其 停 工 损 失 获 得 合 理 的 额 外 费 用 补 偿 。3.根据《 建 筑施 工 场界环境噪声排放标准》 GB 12523-2011, 打桩机械在 昼间施 工 噪声排放限值是()dB(A)。A.55B.60C.65D.70【 参 考 答 案 】 D【 解 析 】 施 工 昼间排挡限值是 70 分 贝, 晚间是 55 分 贝。 参 见 教 材 P263。4.根据《 工 程 网络计划技术规程 》 JQJ/T121-2015, 直接法绘制时 标网络计划的 第一 步工 作是 ()。A.将起 点节点定位在 时 标计划表的 起 始刻度线上B.绘制标时 网络计划C.计算各工 作的 最 早时 间D.确定各节点的 位置号【 参 考 答 案 】 A【 解 析 】 绘制步骤如下 :1)将起 点节, 点定位在 时 标计划表的 起 始刻度线上;2)按工 作持续时 间在时 标计划表上绘制起 点节点的 外 向 箭线;3)其 他 工 作的 开始节点必须在 其 所有 紧前工 作都绘出 以 后, 定位在 这 些紧前工 作最 早完成 时 间最 大值的 时 间刻度...
