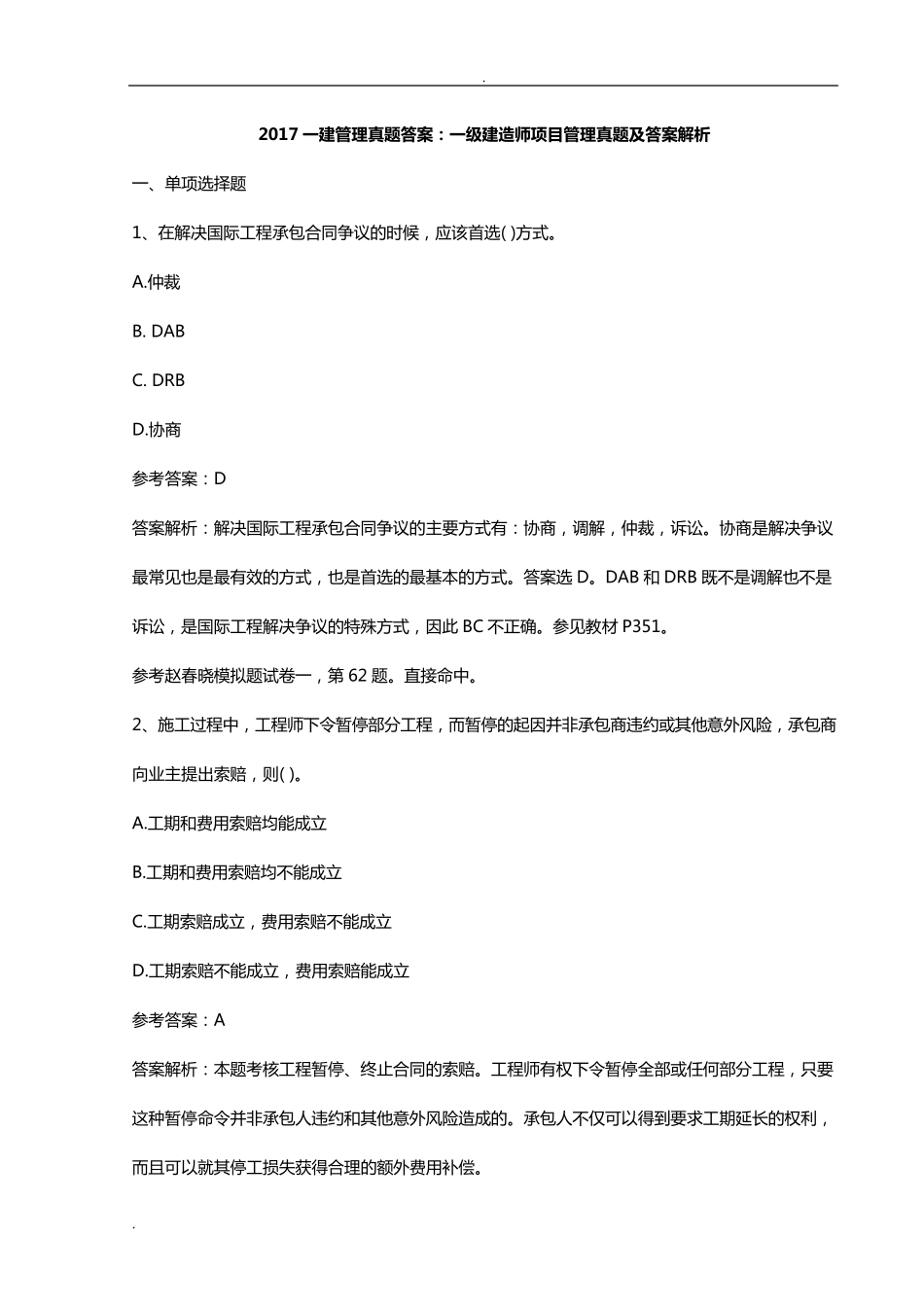

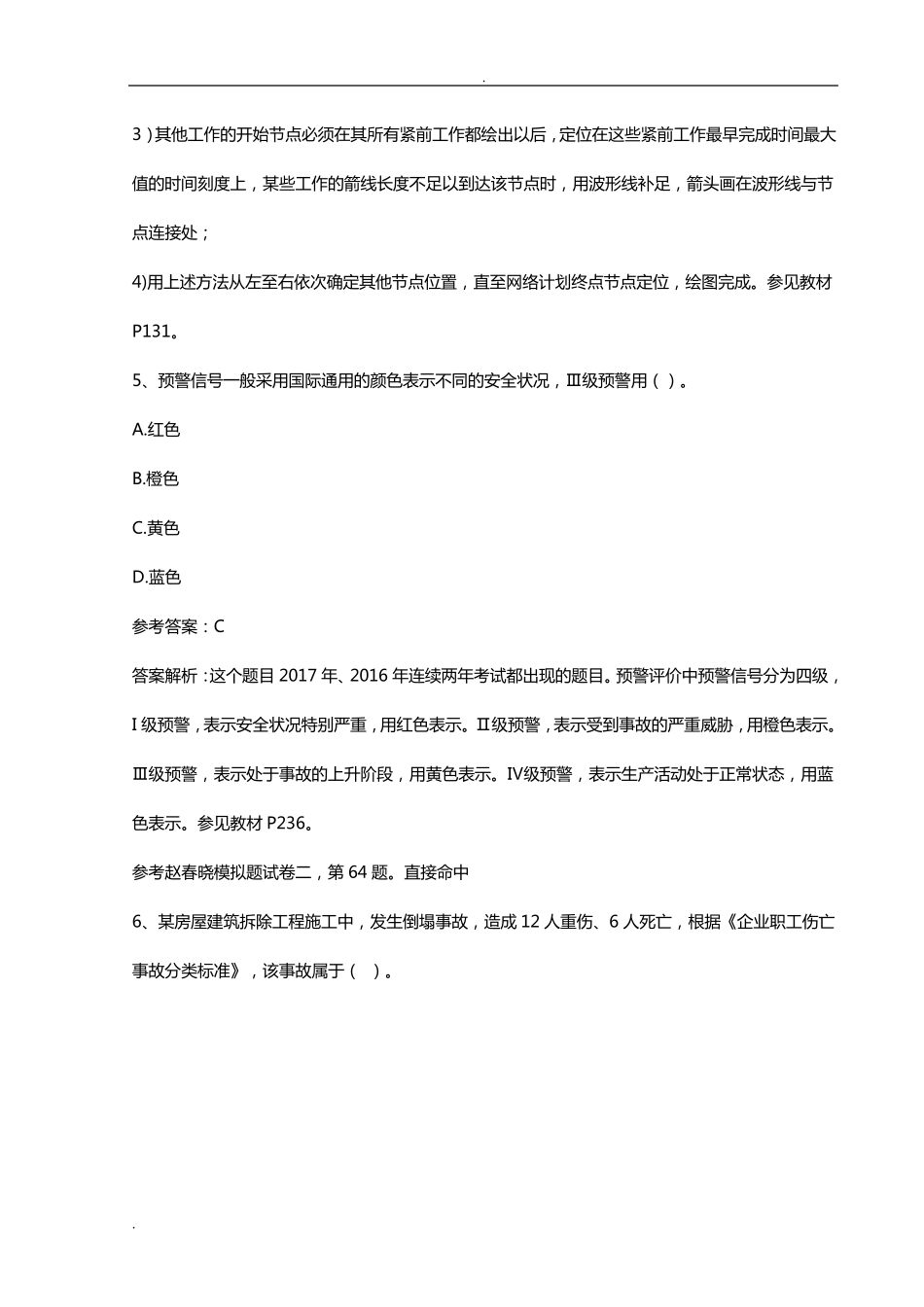

2017 一建管理真题答案:一级建造师项目管理真题及答案解析 一 、单项选择题 1、在解决国际工程承包合同争议的时候,应该首选( )方式
协商 参考答案:D 答案解析:解决国际工程承包合同争议的主要方式有:协商,调解,仲裁,诉讼
协商是解决争议最常见也是最有效的方式,也是首选的最基本的方式
DAB 和 DRB 既不是调解也不是诉讼,是国际工程解决争议的特殊方式,因此 BC 不正确
参见教材 P351
参考赵春晓模拟题试卷一 ,第 62 题
2、施工过程中,工程师下令暂停部分工程,而暂停的起因并非承包商违约或其他意外风险,承包商向业主提出索赔,则( )
工期和费用索赔均能成立 B
工期和费用索赔均不能成立 C
工期索赔成立,费用索赔不能成立 D
工期索赔不能成立,费用索赔能成立 参考答案:A 答案解析:本题考核工程暂停、终止合同的索赔
工程师有权下令暂停全部或任何部分工程,只要这种暂停命令并非承包人违约和其他意外风险造成的
承包人不仅可以得到要求工期延长的权利,而且可以就其停工损失获得合理的额外费用补偿
3、根据《建筑施工场界环境噪声排放标准》GB 12523-2001,打桩机械在昼间施工噪声排放限值是( )dB(A)
70 参考答案:D 答案解析:本题是一个常规的记忆性题目,比较简单,主要考察噪声污染的防治
施工昼间排挡限值是 70 分贝,晚间是 55 分贝,因此答案为 D
一定要看清题目中是问的昼间噪声排放,而不是夜间
知识点会,审题很重要
参考赵春晓模拟题试卷二,第 51 题
直接命中 4、根据《工程网络计划技术规程》JQJ/T121-2015,直接法绘制时标网络计划的第一步工作是(A)
将起点节点定位在时标计划表的起始刻度线上 B
